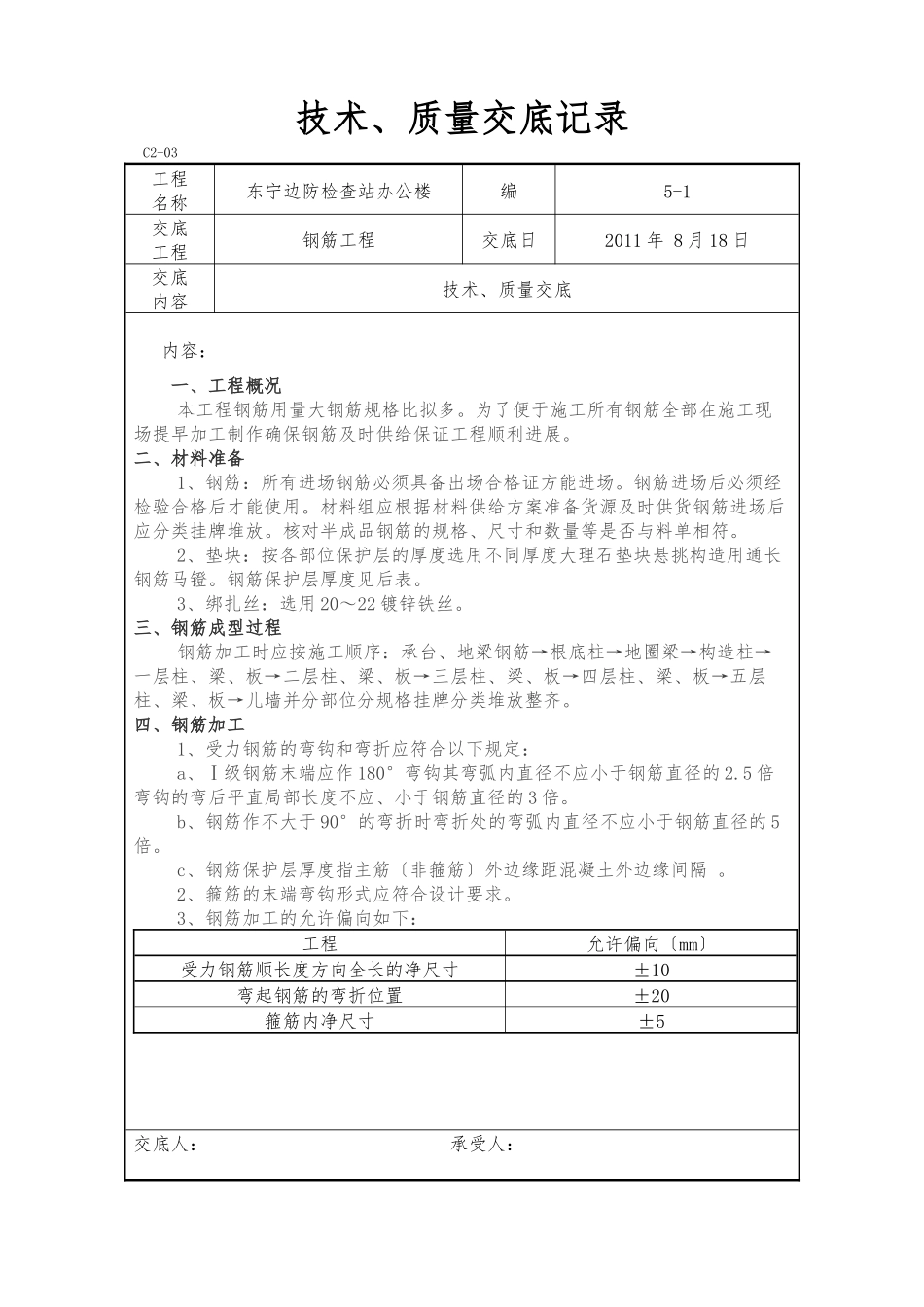

技术、质量交底记录C2-03工程名称东宁边防检查站办公楼编 5-1交底工程钢筋工程交底日2011 年 8 月 18 日交底内容技术、质量交底 内容: 一、工程概况本工程钢筋用量大钢筋规格比拟多
为了便于施工所有钢筋全部在施工现场提早加工制作确保钢筋及时供给保证工程顺利进展
二、材料准备1、钢筋:所有进场钢筋必须具备出场合格证方能进场
钢筋进场后必须经检验合格后才能使用
材料组应根据材料供给方案准备货源及时供货钢筋进场后应分类挂牌堆放
核对半成品钢筋的规格、尺寸和数量等是否与料单相符
2、垫块:按各部位保护层的厚度选用不同厚度大理石垫块悬挑构造用通长钢筋马镫
钢筋保护层厚度见后表
3、绑扎丝:选用 20~22 镀锌铁丝
三、钢筋成型过程钢筋加工时应按施工顺序:承台、地梁钢筋→根底柱→地圈梁→构造柱→一层柱、梁、板→二层柱、梁、板→三层柱、梁、板→四层柱、梁、板→五层柱、梁、板→儿墙并分部位分规格挂牌分类堆放整齐
四、钢筋加工1、受力钢筋的弯钩和弯折应符合以下规定:a、Ⅰ级钢筋末端应作 180°弯钩其弯弧内直径不应小于钢筋直径的 2
5 倍弯钩的弯后平直局部长度不应、小于钢筋直径的 3 倍
b、钢筋作不大于 90°的弯折时弯折处的弯弧内直径不应小于钢筋直径的 5倍
c、钢筋保护层厚度指主筋〔非箍筋〕外边缘距混凝土外边缘间隔
2、箍筋的末端弯钩形式应符合设计要求
3、钢筋加工的允许偏向如下:工程允许偏向〔mm〕受力钢筋顺长度方向全长的净尺寸±10弯起钢筋的弯折位置±20箍筋内净尺寸±5交底人: 承受人:技术、质量交底记录C2-03工程名称东宁边防检查站办公楼编 5-2交底工程钢筋工程交底日2011 年 8 月 18 日交底内容技术、质量交底 内容: 五、钢筋绑扎〔1〕承台钢筋绑扎承台钢筋的绑扎必须将全部钢筋互相交点扎牢注意相邻绑扎点的铁丝要成形绑扎〔左右扣绑扎〕

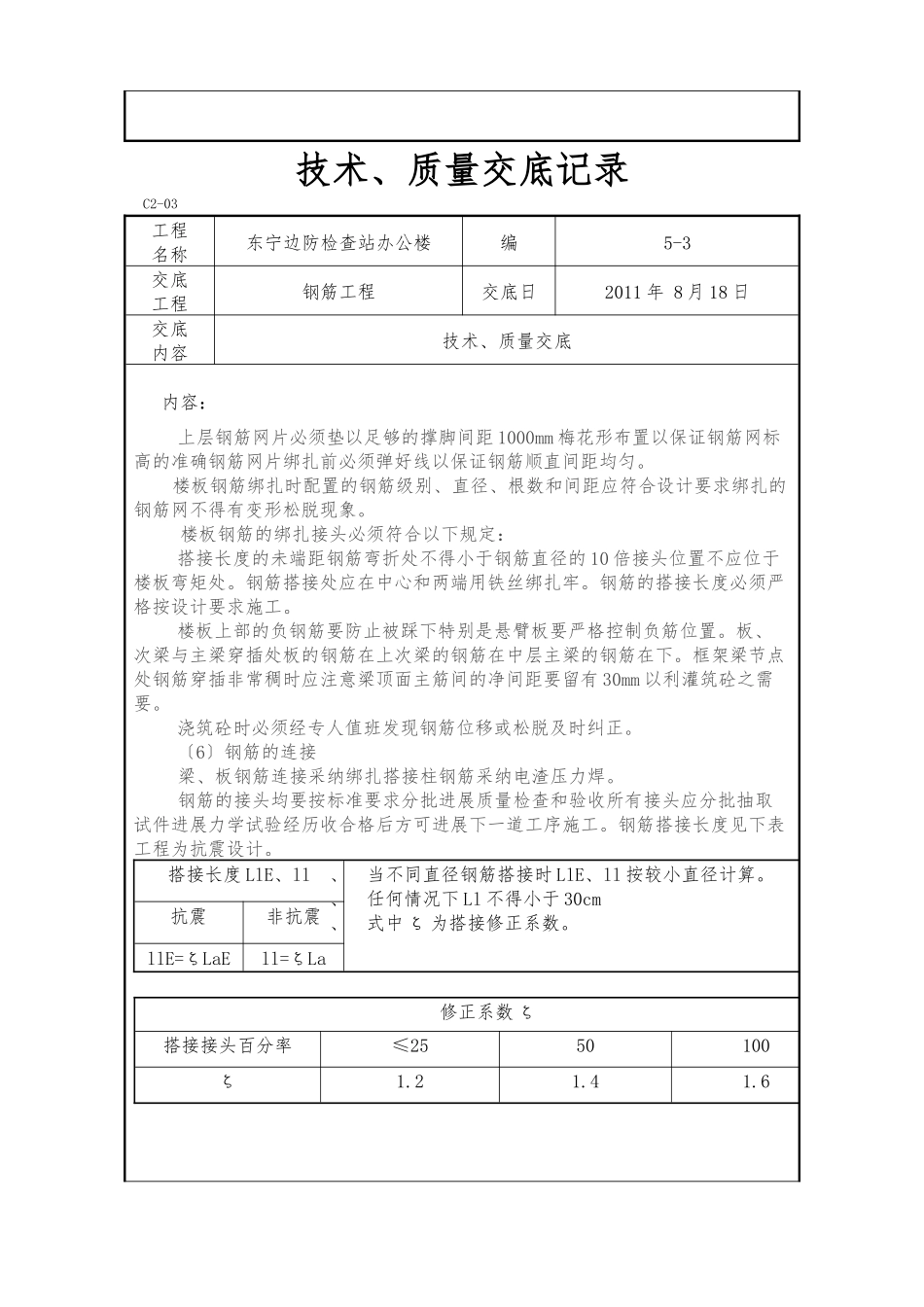

根底承台受力钢
