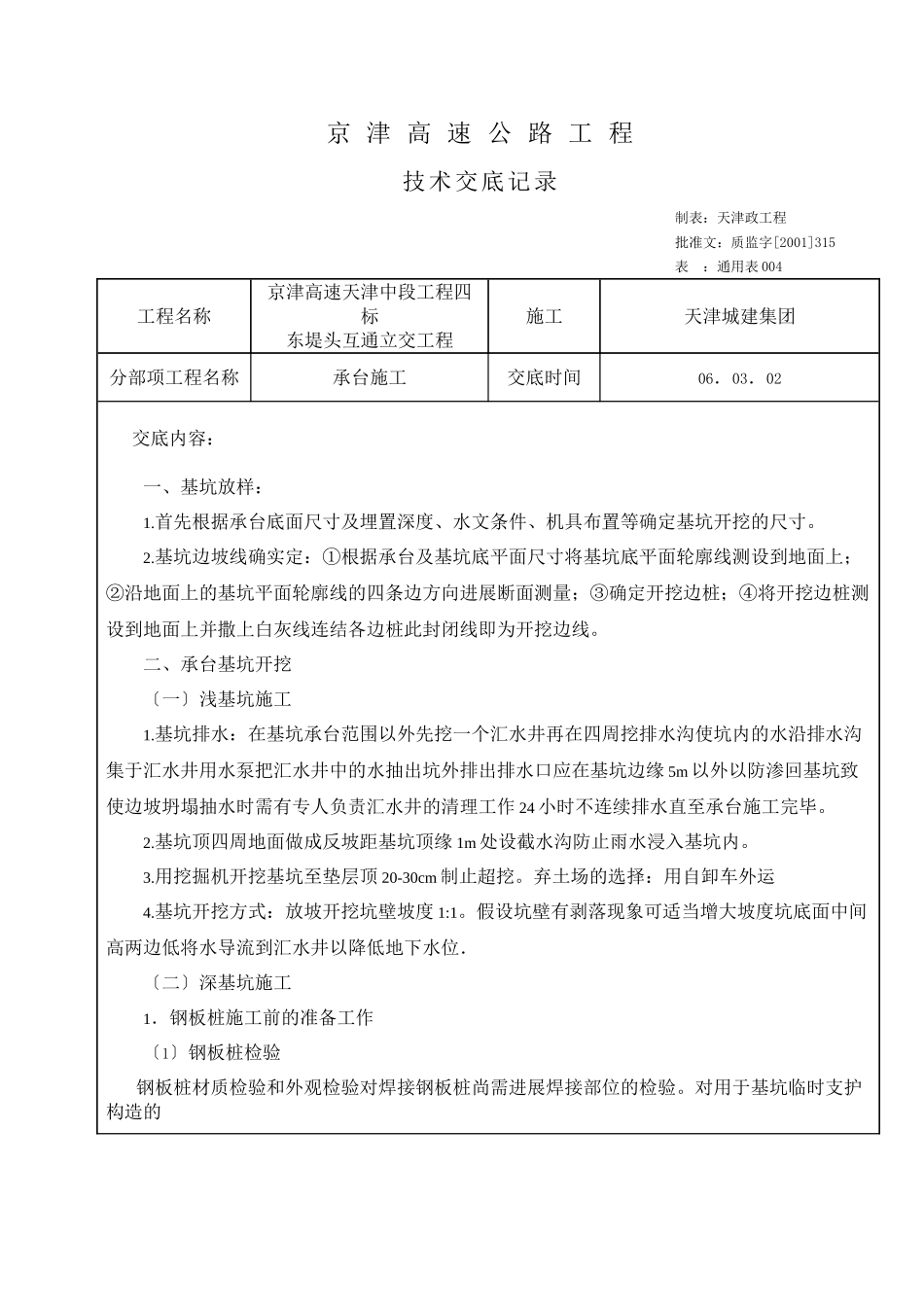

京 津 高 速 公 路 工 程技术交底记录制表:天津政工程批准文:质监字[2001]315 表:通用表 004工程名称京津高速天津中段工程四标东堤头互通立交工程施工天津城建集团分部项工程名称承台施工交底时间06.03.02交底内容:一、基坑放样:1
首先根据承台底面尺寸及埋置深度、水文条件、机具布置等确定基坑开挖的尺寸
基坑边坡线确实定:①根据承台及基坑底平面尺寸将基坑底平面轮廓线测设到地面上;②沿地面上的基坑平面轮廓线的四条边方向进展断面测量;③确定开挖边桩;④将开挖边桩测设到地面上并撒上白灰线连结各边桩此封闭线即为开挖边线
二、承台基坑开挖〔一〕浅基坑施工1
基坑排水:在基坑承台范围以外先挖一个汇水井再在四周挖排水沟使坑内的水沿排水沟集于汇水井用水泵把汇水井中的水抽出坑外排出排水口应在基坑边缘 5m 以外以防渗回基坑致使边坡坍塌抽水时需有专人负责汇水井的清理工作 24 小时不连续排水直至承台施工完毕
基坑顶四周地面做成反坡距基坑顶缘 1m 处设截水沟防止雨水浸入基坑内
用挖掘机开挖基坑至垫层顶 20-30cm 制止超挖
弃土场的选择:用自卸车外运4
基坑开挖方式:放坡开挖坑壁坡度 1:1
假设坑壁有剥落现象可适当增大坡度坑底面中间高两边低将水导流到汇水井以降低地下水位.〔二〕深基坑施工1.钢板桩施工前的准备工作〔1〕钢板桩检验 钢板桩材质检验和外观检验对焊接钢板桩尚需进展焊接部位的检验

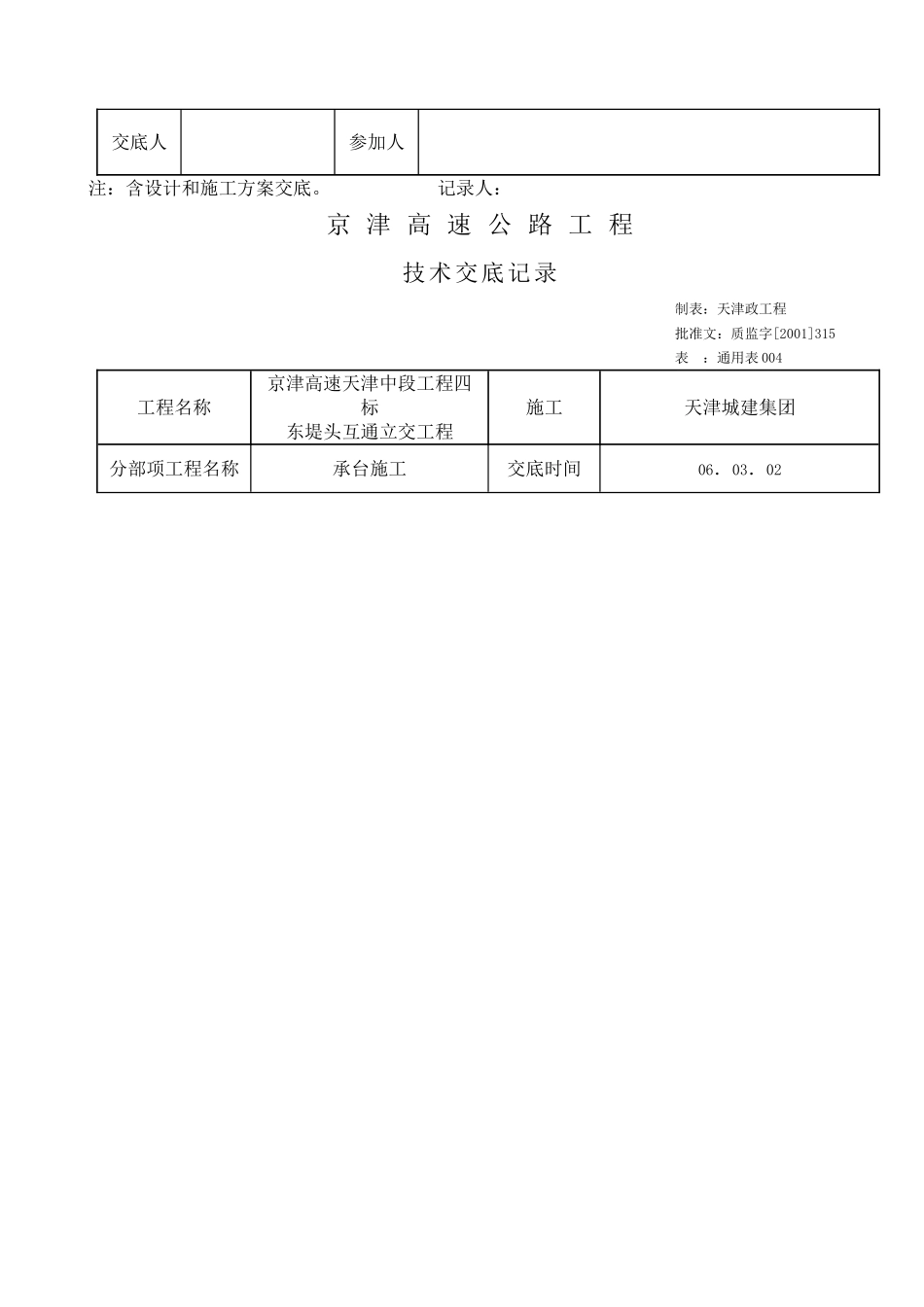

对用于基坑临时支护构造的交底人参加人 注:含设计和施工方案交底
记录人: 京 津 高 速 公 路 工 程技术交底记录制表:天津政工程批准文:质监字[2001]315 表:通用表 004工程名称京津高速天津中段工程四标东堤头互通立交工程施工天津城建集团分部项工程名称承台施工交底时间06.03.02交底内容:钢板桩主要进展外观检验并对不符合形状要求的钢板桩进展矫正以减少打桩过程中
