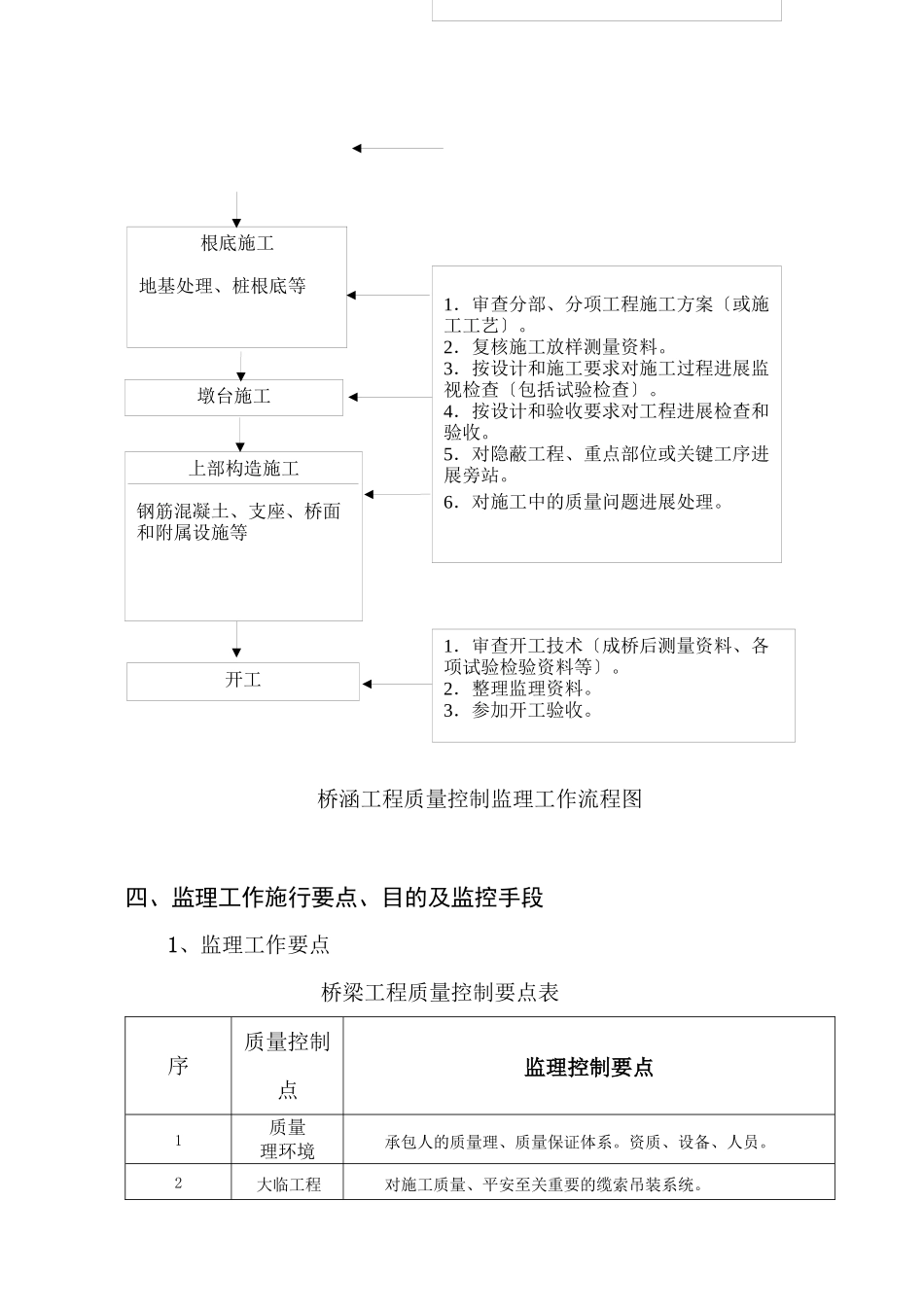

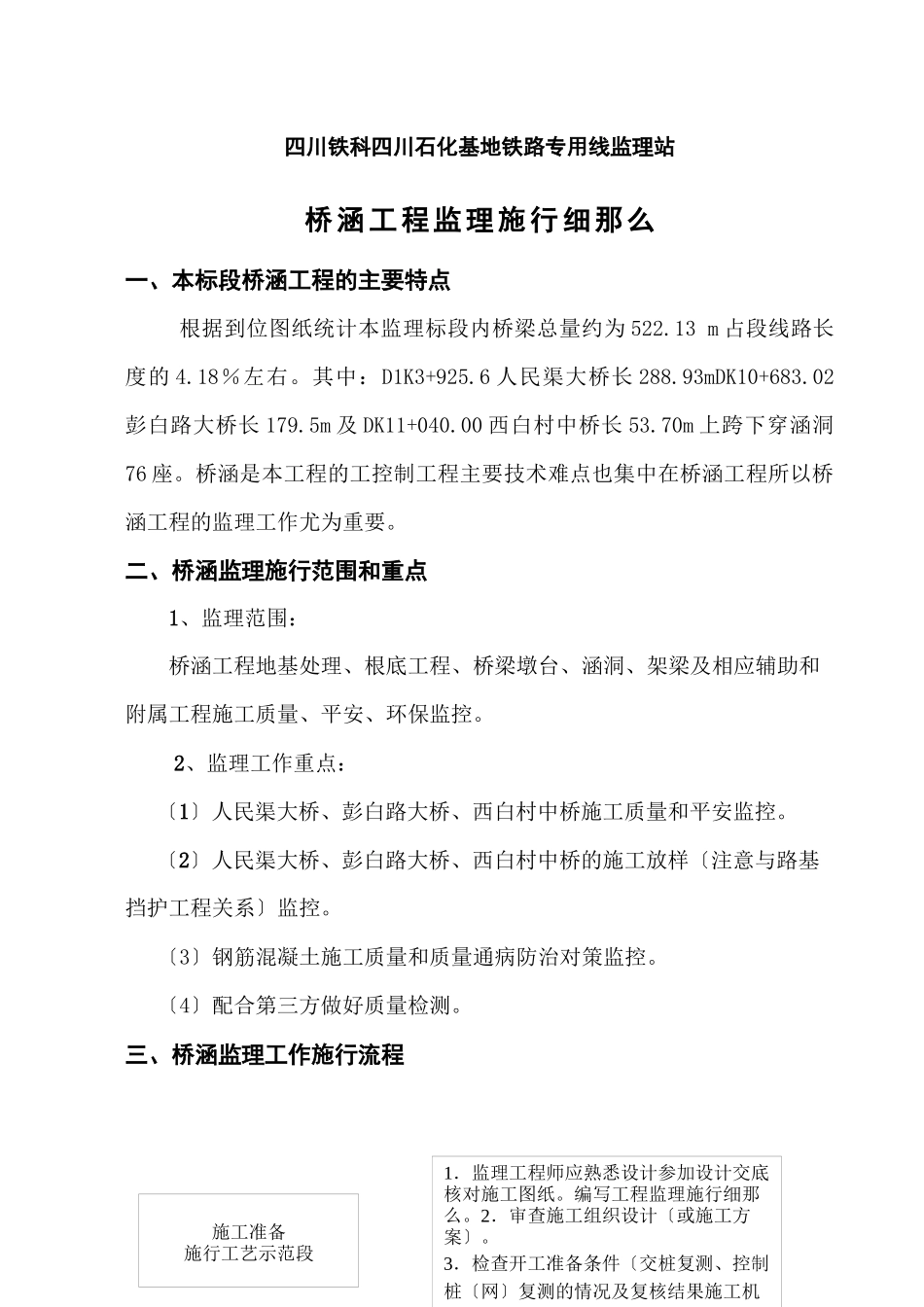

四川铁科四川石化基地铁路专用线监理站桥 涵 工 程 监 理 施 行 细 那 么一、本标段桥涵工程的主要特点根据到位图纸统计本监理标段内桥梁总量约为 522.13 m 占段线路长度的 4.18%左右。其中:D1K3+925.6 人民渠大桥长 288.93mDK10+683.02彭白路大桥长 179.5m 及 DK11+040.00 西白村中桥长 53.70m 上跨下穿涵洞76 座。桥涵是本工程的工控制工程主要技术难点也集中在桥涵工程所以桥涵工程的监理工作尤为重要。二、桥涵监理施行范围和重点1、监理范围:桥涵工程地基处理、根底工程、桥梁墩台、涵洞、架梁及相应辅助和附属工程施工质量、平安、环保监控。2、监理工作重点:〔1〕人民渠大桥、彭白路大桥、西白村中桥施工质量和平安监控。 〔2〕人民渠大桥、彭白路大桥、西白村中桥的施工放样〔注意与路基挡护工程关系〕监控。〔3〕钢筋混凝土施工质量和质量通病防治对策监控。〔4〕配合第三方做好质量检测。三、桥涵监理工作施行流程施工准备施行工艺示范段1.监理工程师应熟悉设计参加设计交底核对施工图纸。编写工程监理施行细那么。2.审查施工组织设计〔或施工方案〕。3.检查开工准备条件〔交桩复测、控制桩〔网〕复测的情况及复核结果施工机械设备、材料、人员到场情况施工场地 桥涵工程质量控制监理工作流程图四、监理工作施行要点、目的及监控手段1、监理工作要点桥梁工程质量控制要点表序质量控制点监理控制要点1质量理环境承包人的质量理、质量保证体系。资质、设备、人员。2大临工程对施工质量、平安至关重要的缆索吊装系统。1.监理工程师应熟悉设计参加设计交底核对施工图纸。编写工程监理施行细那么。2.审查施工组织设计〔或施工方案〕。3.检查开工准备条件〔交桩复测、控制桩〔网〕复测的情况及复核结果施工机械设备、材料、人员到场情况施工场地根底施工地基处理、桩根底等墩台施工上部构造施工钢筋混凝土、支座、桥面和附属设施等1.审查分部、分项工程施工方案〔或施工工艺〕。2.复核施工放样测量资料。3.按设计和施工要求对施工过程进展监视检查〔包括试验检查〕。4.按设计和验收要求对工程进展检查和验收。5.对隐蔽工程、重点部位或关键工序进展旁站。6.对施工中的质量问题进展处理。开工1.审查开工技术〔成桥后测量资料、各项试验检验资料等〕。2.整理监理资料。3.参加开工验收。3测 量监视、审核承包人对导线点、水准点、桥中线的复测施工测量控制网的建立、施工放线、重要的工序交接时测量...
