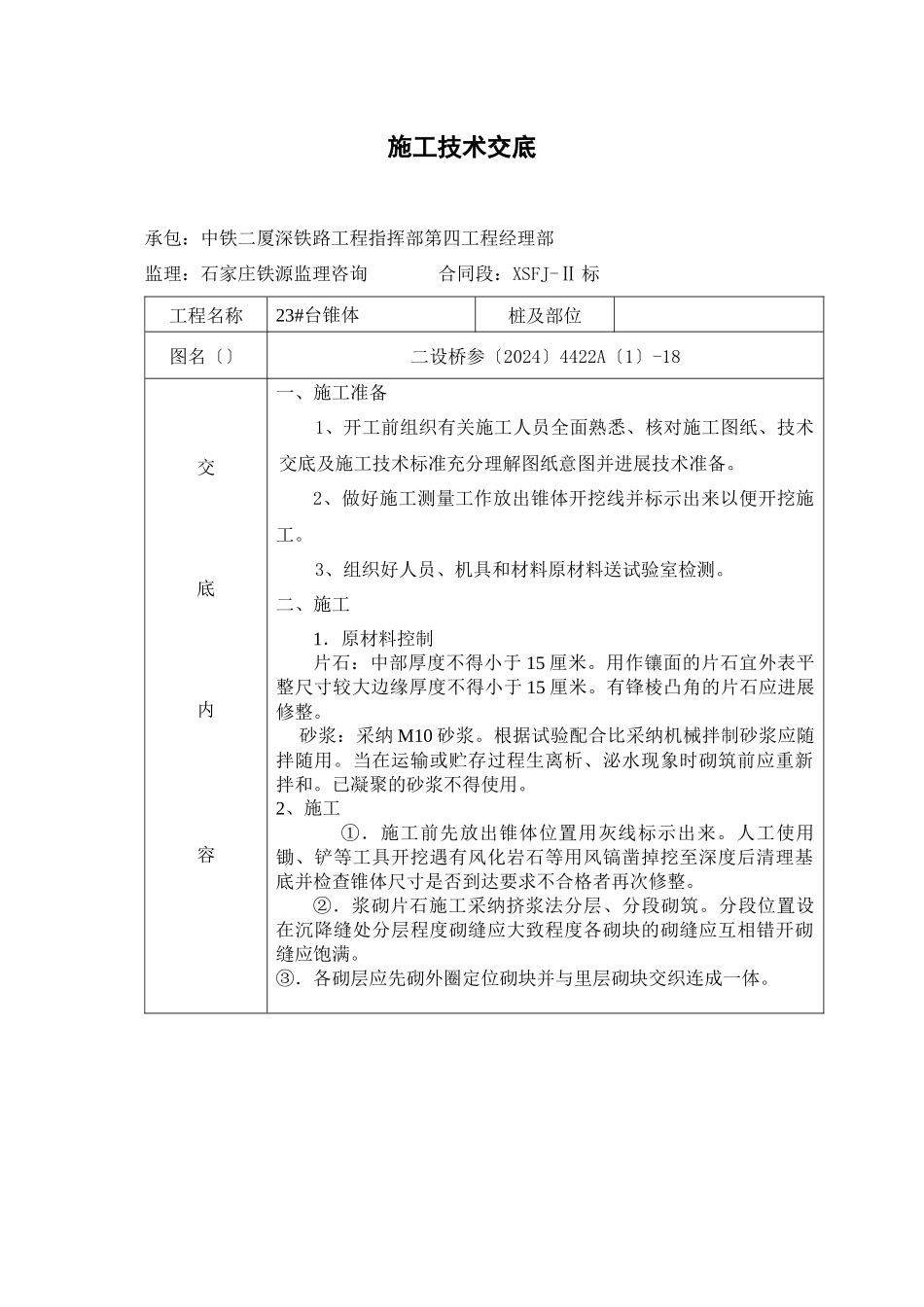

施工技术交底 承包:中铁二厦深铁路工程指挥部第四工程经理部 监理:石家庄铁源监理咨询合同段:XSFJ-Ⅱ 标工程名称23#台锥体桩及部位图名〔〕二设桥参〔2024〕4422A〔1〕-18交 底 内 容一、施工准备1、开工前组织有关施工人员全面熟悉、核对施工图纸、技术交底及施工技术标准充分理解图纸意图并进展技术准备
2、做好施工测量工作放出锥体开挖线并标示出来以便开挖施工
3、组织好人员、机具和材料原材料送试验室检测
二、施工1.原材料控制片石:中部厚度不得小于 15 厘米
用作镶面的片石宜外表平整尺寸较大边缘厚度不得小于 15 厘米
有锋棱凸角的片石应进展修整
砂浆:采纳 M10 砂浆
根据试验配合比采纳机械拌制砂浆应随拌随用
当在运输或贮存过程生离析、泌水现象时砌筑前应重新拌和
已凝聚的砂浆不得使用
2、施工 ①.施工前先放出锥体位置用灰线标示出来
人工使用锄、铲等工具开挖遇有风化岩石等用风镐凿掉挖至深度后清理基底并检查锥体尺寸是否到达要求不合格者再次修整
②.浆砌片石施工采纳挤浆法分层、分段砌筑
分段位置设在沉降缝处分层程度砌缝应大致程度各砌块的砌缝应互相错开砌缝应饱满
③.各砌层应先砌外圈定位砌块并与里层砌块交织连成一体
交 底 内 容定位砌块宜选用外表较平整且尺寸较大的石料定位砌缝应满铺砂浆不得镶嵌小石块
④.定位砌块砌完后应先在底部铺一层砂浆其厚度应使石料在挤压安砌时能严连接且砌缝砂浆实、饱满
砌筑腹石石料间的砌缝应互相交织、咬搭砂浆实
石料不得无砂浆直接接触也不得干填石料后铺灌砂浆;石料应大小搭配较大的石料应以大面为底较宽的砌缝可用小石块挤塞
挤浆时可用小锤敲打石料将砌缝挤紧不得留有空隙
⑤.砌体外表砌筑时应留出 2 厘米深的空缝用于勾缝勾缝采纳凹缝采纳的砂浆强度不小于砌筑用的砂浆强度
定位砌块的外表砌缝宽度不得大于 4 厘米

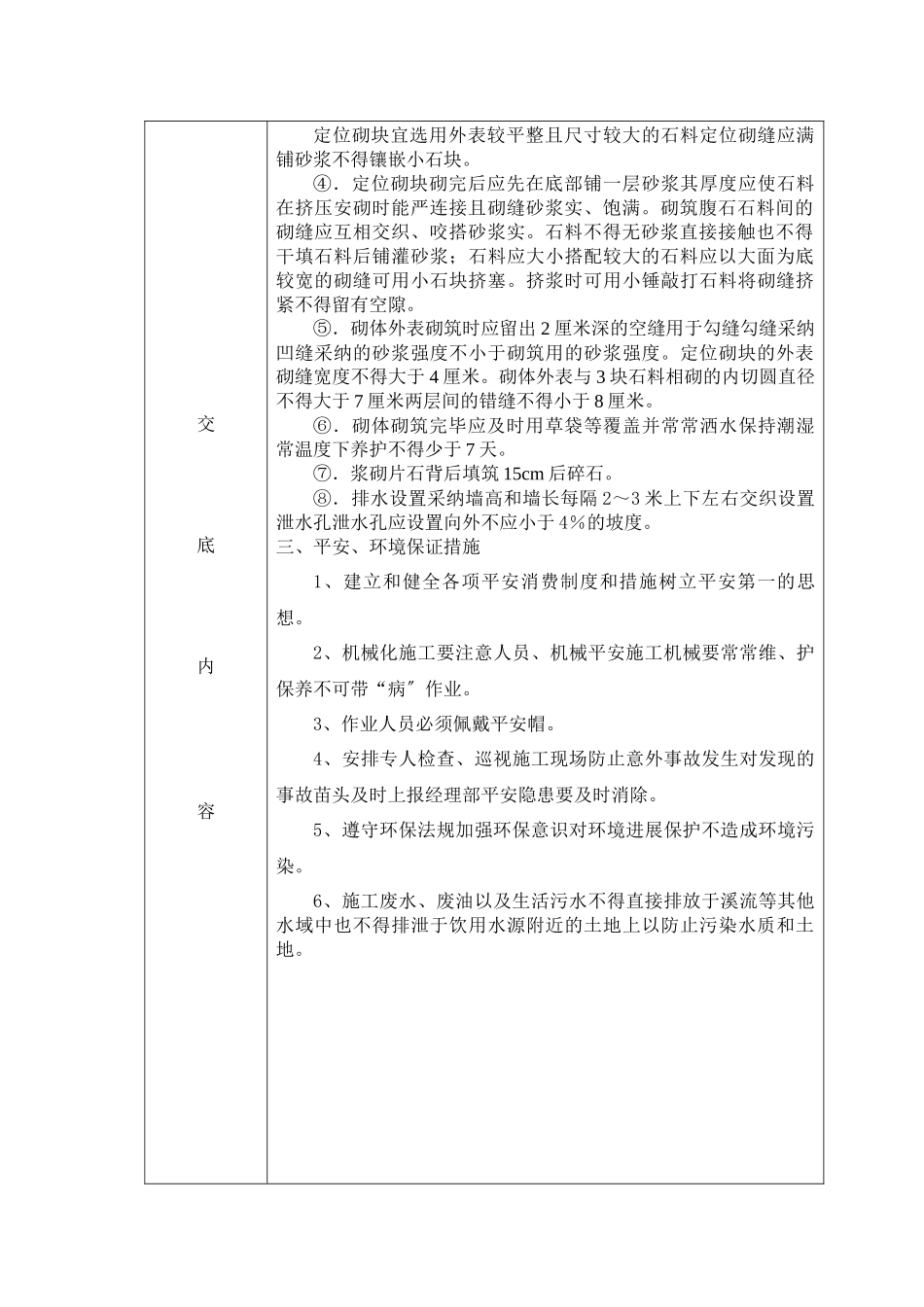

砌体外表与 3 块石料相砌的内
