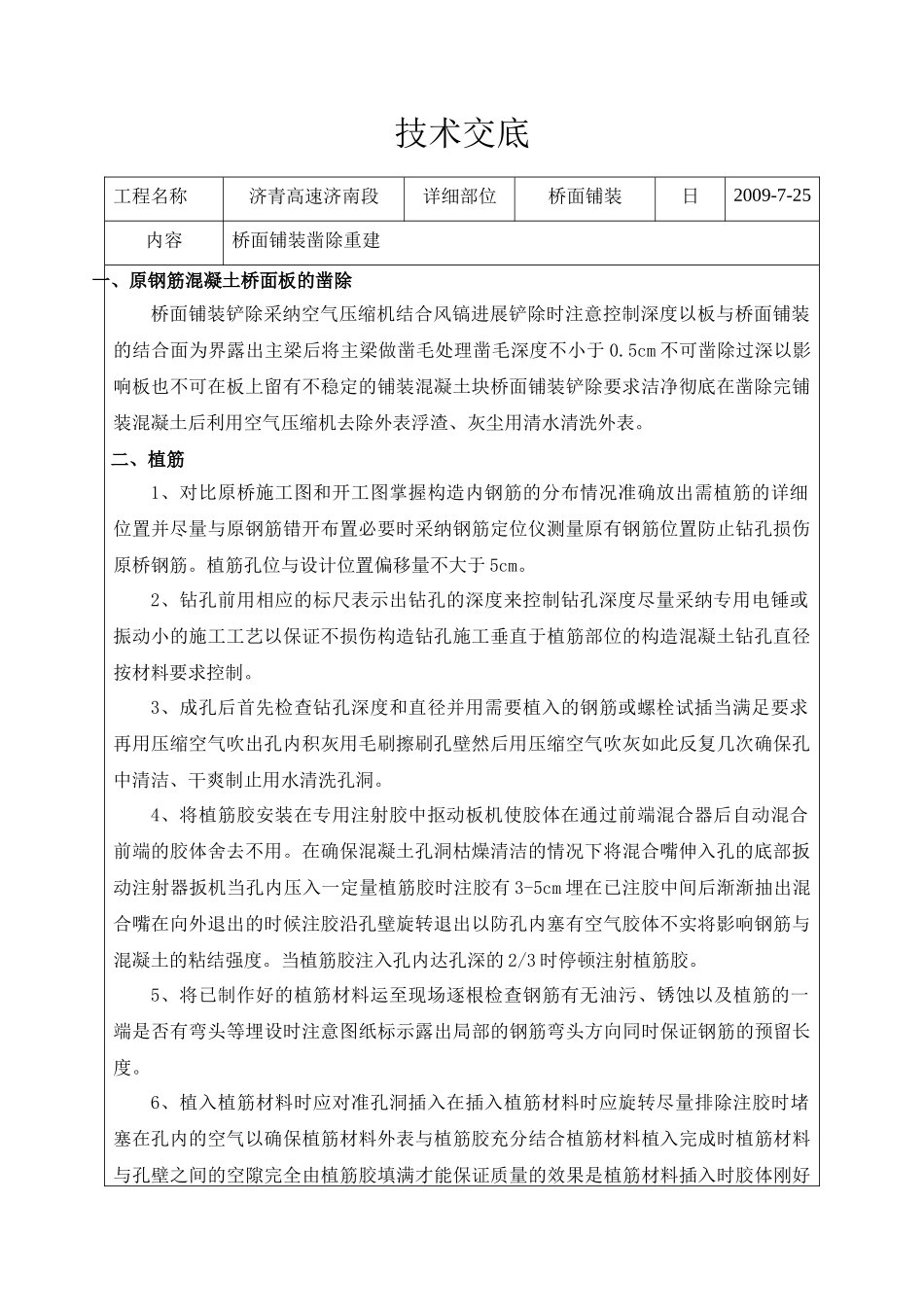

技术交底工程名称济青高速济南段详细部位桥面铺装日2009-7-25内容桥面铺装凿除重建一、原钢筋混凝土桥面板的凿除桥面铺装铲除采纳空气压缩机结合风镐进展铲除时注意控制深度以板与桥面铺装的结合面为界露出主梁后将主梁做凿毛处理凿毛深度不小于 0
5cm 不可凿除过深以影响板也不可在板上留有不稳定的铺装混凝土块桥面铺装铲除要求洁净彻底在凿除完铺装混凝土后利用空气压缩机去除外表浮渣、灰尘用清水清洗外表
二、植筋1、对比原桥施工图和开工图掌握构造内钢筋的分布情况准确放出需植筋的详细位置并尽量与原钢筋错开布置必要时采纳钢筋定位仪测量原有钢筋位置防止钻孔损伤原桥钢筋
植筋孔位与设计位置偏移量不大于 5cm
2、钻孔前用相应的标尺表示出钻孔的深度来控制钻孔深度尽量采纳专用电锤或振动小的施工工艺以保证不损伤构造钻孔施工垂直于植筋部位的构造混凝土钻孔直径按材料要求控制
3、成孔后首先检查钻孔深度和直径并用需要植入的钢筋或螺栓试插当满足要求再用压缩空气吹出孔内积灰用毛刷擦刷孔壁然后用压缩空气吹灰如此反复几次确保孔中清洁、干爽制止用水清洗孔洞
4、将植筋胶安装在专用注射胶中抠动板机使胶体在通过前端混合器后自动混合前端的胶体舍去不用
在确保混凝土孔洞枯燥清洁的情况下将混合嘴伸入孔的底部扳动注射器扳机当孔内压入一定量植筋胶时注胶有 3-5cm 埋在已注胶中间后渐渐抽出混合嘴在向外退出的时候注胶沿孔壁旋转退出以防孔内塞有空气胶体不实将影响钢筋与混凝土的粘结强度
当植筋胶注入孔内达孔深的 2/3 时停顿注射植筋胶
5、将已制作好的植筋材料运至现场逐根检查钢筋有无油污、锈蚀以及植筋的一端是否有弯头等埋设时注意图纸标示露出局部的钢筋弯头方向同时保证钢筋的预留长度
6、植入植筋材料时应对准孔洞插入在插入植筋材料时应旋转尽量排除注胶时堵塞在孔内的空气以确保植筋材料外表与植筋胶充分结合植筋材料植入完成时植筋材料与
