模板工程施工预防监控措施 一、技术要求 ⒈平台排架必须设纵横向扫地杆,采纳直角扣件固定在距底座上皮不大于 200mm 处的立杆上,当力杆基础不在同一水平面上时,必须将高处的扫地杆向低处延伸两跨与立杆固定,高低差不应大于 1m
⒉立杆底层步距不应大于 2m
⒊两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个接头错开的距离不应小于 500mm,各接头中心点至主节点的距离不宜大于步距的 1/3
⒋支架立杆应竖直设置,2m 高度内允许偏差为 15mm
⒌满堂模板支架应符合下列规定: ⑴四边与中间每隔四排支架立杆应设置一道剪刀撑,由底至顶连续设置
⑵高于 4m 的模板支架,其两端与中间每隔四排立杆从顶层开始向一上每隔两步设置一道水平剪刀撑
二、模板的安装 ⒈混凝土底板模板的安装 ⑴混凝土底板外模采纳钢模散拼,U 形卡连接,竖、横向用作加强杆
在边坡下脚用 φ48 钢管打桩,用作外模支撑的支撑点,用钢管、扣件连接加强杆和支撑点,使模板固定牢固

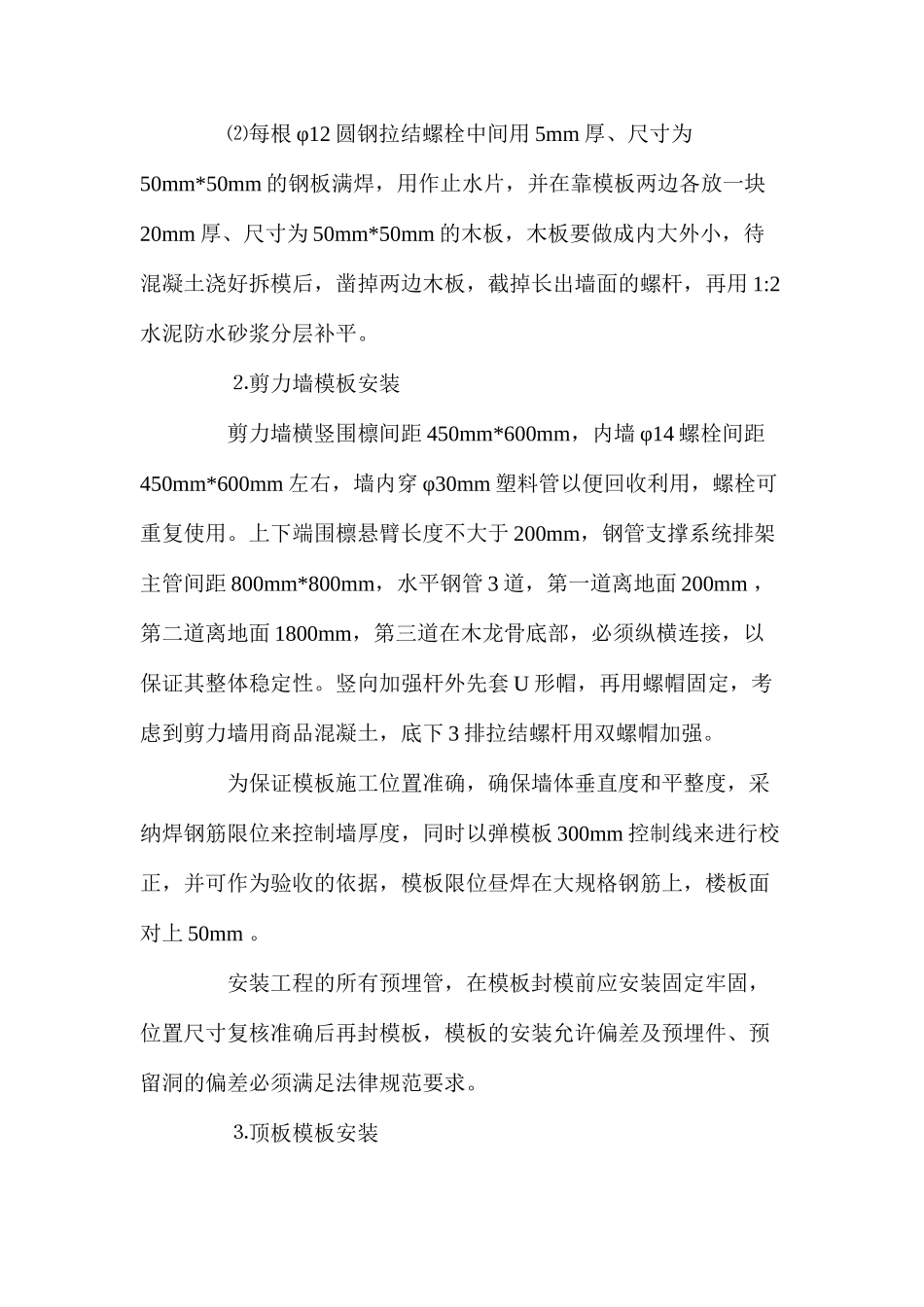

⑵每根 φ12 圆钢拉结螺栓中间用 5mm 厚、尺寸为50mm*50mm 的钢板满焊,用作止水片,并在靠模板两边各放一块20mm 厚、尺寸为 50mm*50mm 的木板,木板要做成内大外小,待混凝土浇好拆模后,凿掉两边木板,截掉长出墙面的螺杆,再用 1:2水泥防水砂浆分层补平
⒉剪力墙模板安装 剪力墙横竖围檩间距 450mm*600mm,内墙 φ14 螺栓间距450mm*600mm 左右,墙内穿 φ30mm 塑料管以便回收利用,螺栓可重复使用
上下端围檩悬臂长度不大于 200mm,钢管支撑系统排架主管间距 800mm*800mm,水平钢管 3 道,第一道离地面 200mm ,第二道离地面 1800mm,第三道在木龙骨底部,必须纵横连接,以保证其整体稳定性
竖向加强杆外先套 U 形帽,再用螺帽固定,考虑到剪力墙用商品混凝土
