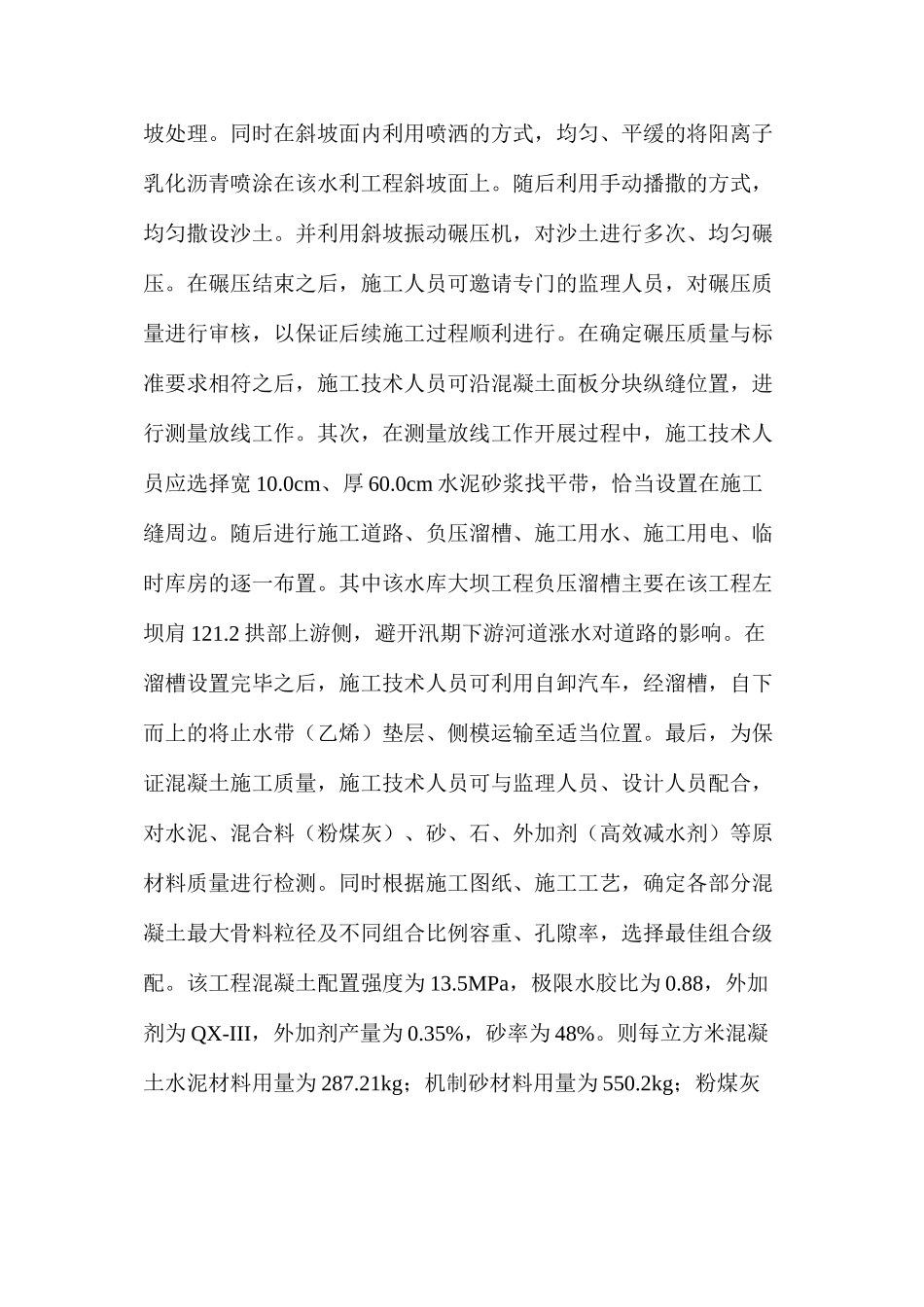

水利工程水库大坝混凝土施工技术讨论本文以某水库大坝混凝土施工情况为参考,从施工准备、混凝土施工、混凝土养护等方面,对水利工程水库大坝混凝土施工技术进行了简单的分析。1 水利工程水库大坝混凝土施工工程概述某水库大坝总库容为 110.02m3,为小型 IV 级水库。依据《防洪标准》GB50201-1994 的相关规定,该水库整体工程防洪设计标准采纳 50a 一遇,校核标准为 500.0a 一遇。该水库大坝坝型为均值土坝,基础为强风化凝灰岩,顶高程为 245.25m,最大坝高为31.2m,坝顶长度及宽度分别为 125.2m、4.8m。该水库大坝上部迎风坡坡比为 1/8,中 t 部为 1/1.5,下部为 1/0.74。其中坝脚由堆积石棱体组成,高程及顶宽分别为 25.80m、1.8m,排水棱体内坡坡度为1/1,外坡为 1/0.74。2 水利工程水库大坝混凝土施工技术应用2.1 水利工程水库大坝混凝土施工工艺流程水利工程水库大坝混凝土施工工艺流程主要为:基础面处理及→→→→验收测量放样钢筋制安及模板安装混凝土浇筑及模板拆除混凝土养护[1]。2.2 水利工程水库大坝混凝土施工准备在水利工程水库大坝混凝土施工前期,施工人员首先可以依据填筑施工高程要求,利用专业碾压机,对水利工程上游坡面进行削坡处理。同时在斜坡面内利用喷洒的方式,均匀、平缓的将阳离子乳化沥青喷涂在该水利工程斜坡面上。随后利用手动播撒的方式,均匀撒设沙土。并利用斜坡振动碾压机,对沙土进行多次、均匀碾压。在碾压结束之后,施工人员可邀请专门的监理人员,对碾压质量进行审核,以保证后续施工过程顺利进行。在确定碾压质量与标准要求相符之后,施工技术人员可沿混凝土面板分块纵缝位置,进行测量放线工作。其次,在测量放线工作开展过程中,施工技术人员应选择宽 10.0cm、厚 60.0cm 水泥砂浆找平带,恰当设置在施工缝周边。随后进行施工道路、负压溜槽、施工用水、施工用电、临时库房的逐一布置。其中该水库大坝工程负压溜槽主要在该工程左坝肩 121.2 拱部上游侧,避开汛期下游河道涨水对道路的影响。在溜槽设置完毕之后,施工技术人员可利用自卸汽车,经溜槽,自下而上的将止水带(乙烯)垫层、侧模运输至适当位置。最后,为保证混凝土施工质量,施工技术人员可与监理人员、设计人员配合,对水泥、混合料(粉煤灰)、砂、石、外加剂(高效减水剂)等原材料质量进行检测。同时根据施工图纸、施工工艺,确定各部分混凝土最大骨料粒径及不同组合比例容重、孔隙率,选择最佳组合级配。该...
