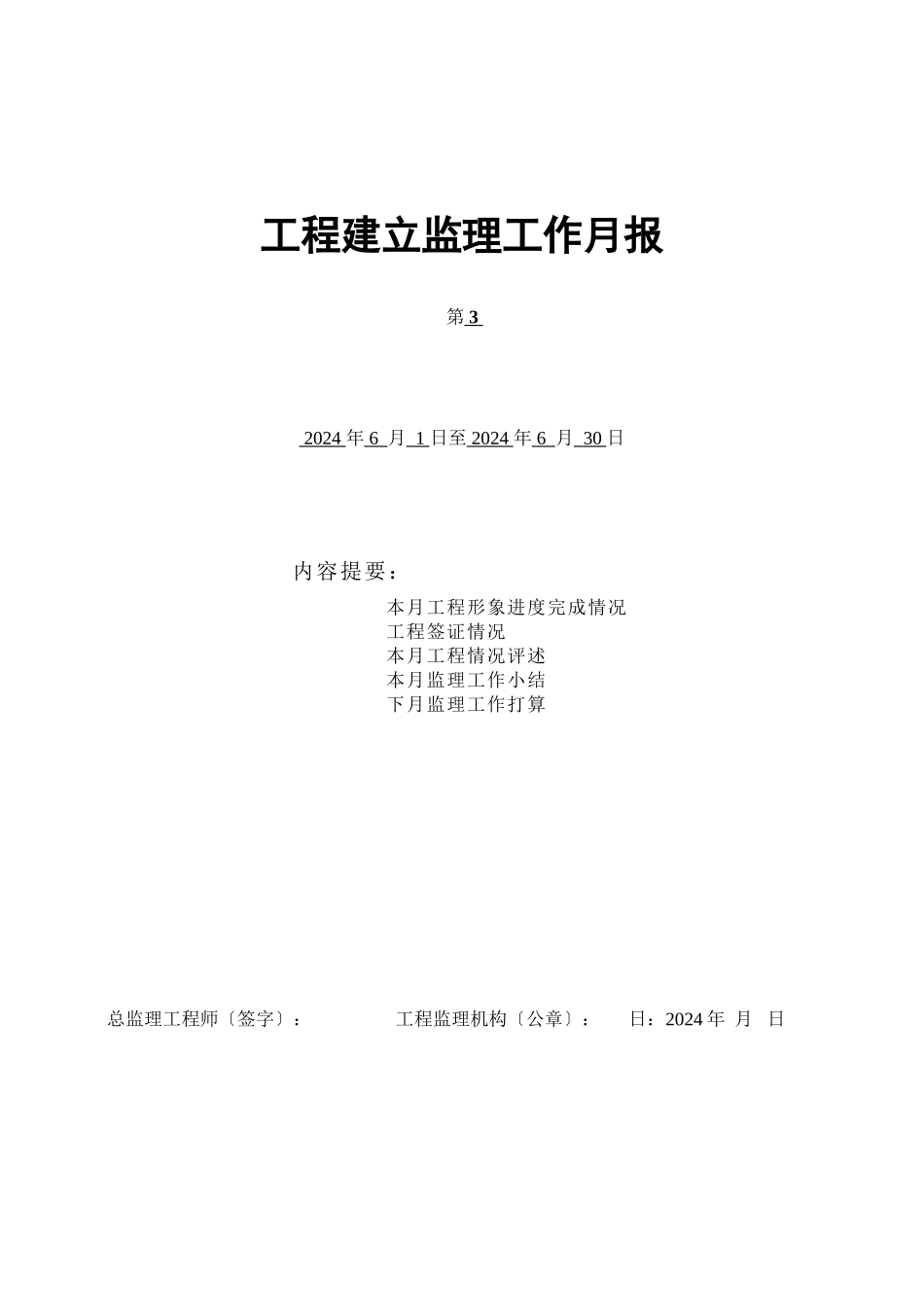

工程建立监理工作月报第 3 2024 年 6 月 1 日至 2024 年 6 月 30 日 内容提要: 本月工程形象进度完成情况 工程签证情况 本月工程情况评述 本月监理工作小结 下月监理工作打算总监理工程师〔签字〕: 工程监理机构〔公章〕:日:2024 年 月 日SN:00102345.-1162150143 建龙软件打印〔批准文:川建发[2024]280 〕 四川建立制工程名称绵仙海水利风景区沉抗镇风貌提升二工程 设 计 单 位四川同轩建筑设计建立绵仙海水利风景区理会 施 工 单 位四川万能建筑工程形象进度完成情况方案完成1、整个场镇所有柱面砖贴完 GRC 线条全部安装完成 2、墙面腻子全部完成真石漆喷涂完成 50 以上。实际完成柱面砖完成 80。GRC 线条完成 90 左右墙面真石漆完成 30。原因分析由于天气和不可抗拒的自然因素导致工延迟进度缓慢。工程签证情况专 题例会 报 记 告 要内容简要 工 签程质 量 证内容简要 向 通 承 知 包 、 单 指 位 示 发 、 出 指 的3 份内容简要1、屋顶瓦、窗花、高空操作人员未按要求作业 等事宜。2、GRC 线条、贴砖、墙面、屋顶等事宜。3、绵仙海水利风景区建立工程工程组织机构事宜 承 的 包 各 单 种 位 报 提 告 出内容简要四川建立制本月工程情况评述:一.工程进度:整个场镇柱面砖完成 80、GRC 线条完成 90、墙面腻子完成 85、真石漆喷涂完成50 以上。二.工程质量:〔事前控制〕 本月施工各分项工程材料进场经现场见证满足设计标准要求、施工质量满足设计及验收标准要求工程处于受控状态。三.平安文明: 警示标志不够醒目平安设施不到位面监理单要求整改目前已根本到位。还需进一步加强和完善。本工程情况评述内容包括材料、设备、人员、机械进场情况、情况、质量情况、存在问题等。四川建立制本月监理工作小结:1.本月督促施工方加强施工组织理施工进度有较大的进步; 2.对工程施工过程质量控制加强主体施工每道工序在检查现问题及时口头和书面要求整改并监视、整改复查合格后才能进展下道工序; 3.控制了原材料进场质量关审查相关质量证明资料及检测对材料、进展见证取样检测; 4.组织召开施工场地会议协调施工过程出现各项事宜; 5.对工程施工进展巡视检查施工过程中出现的问题及时进展处理; 6.加强平安理检查现场平安防护措施和设施的落实工作对严重违章冒险作业行为下发监理书要求进展整改。 下月监理工作打算:1.加强后墙面装饰检查做好...
