浅析保证路基工程质量的技术措施一、粘土施工某公路沿线筑路材料为粘土,含水量大,施工不易控制,必须实行以下措施,控制工程质量
1、做好特别路基处理工作,消除质量隐患
沿线旧路边沟处经过多年淤积,淤泥层厚
建设单位对沿线不良地址路段进行认真调查,对与设计不符的,进行优化设计
施工过程中处理到位,狠抓压实,确保工程质量
2、工程机械配套,确保压实和掺灰均匀
要求每个作业面至少配备 3 台压路机,以静压为主,五铧犁、重耙、旋耕机各一台,宝马拌合机一台
3、优化施工工艺
在粘土施工过程中一般是用五铧犁翻一遍后,再由重耙紧跟上耙一遍(假如重耙轻,应配一定的重量),然后由旋耕机再旋一遍;以上程序重复循环,最后用宝马拌和机进行灰土拌和,翻拌必须达到填土层的厚度,达到最佳含水量为止,然后进行压实
4、低填浅挖段距离路基封层 20-40cm 范围内,由原设计的 60%土方掺 6%石灰改为 100%路基土方掺 6%石灰,距离路基封层 0-20cm 范围内,由原设计的 60%土方掺 6%石灰改为 100%路基土方掺6%石灰
其它路段距离路基封层 0-20cm 范围内由原设计的 60%土方掺 6%石灰改为 100%路基土方掺 6%石灰

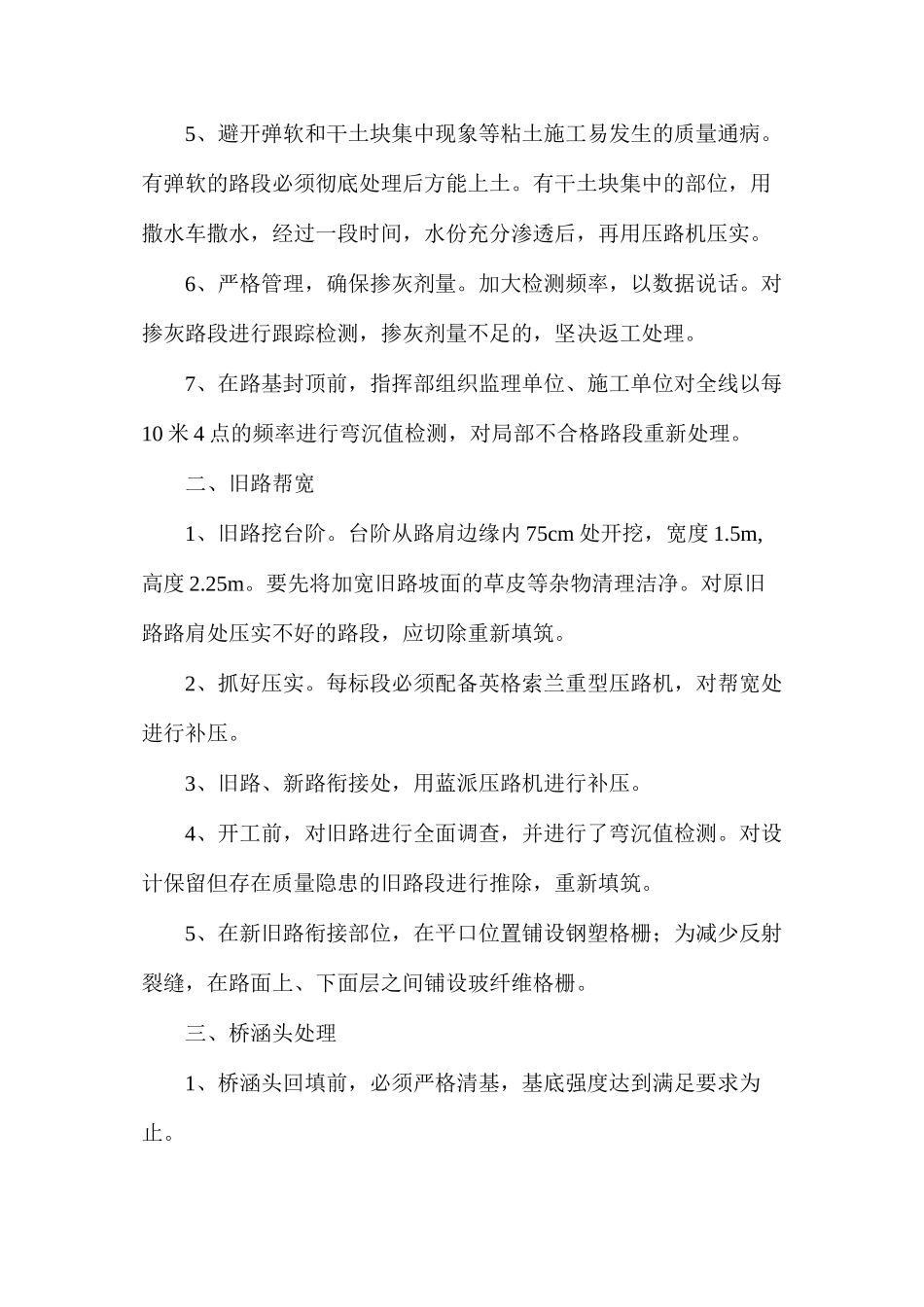

5、避开弹软和干土块集中现象等粘土施工易发生的质量通病
有弹软的路段必须彻底处理后方能上土
有干土块集中的部位,用撒水车撒水,经过一段时间,水份充分渗透后,再用压路机压实
6、严格管理,确保掺灰剂量
加大检测频率,以数据说话
对掺灰路段进行跟踪检测,掺灰剂量不足的,坚决返工处理
7、在路基封顶前,指挥部组织监理单位、施工单位对全线以每10 米 4 点的频率进行弯沉值检测,对局部不合格路段重新处理
二、旧路帮宽1、旧路挖台阶
台阶从路肩边缘内 75cm 处开挖,宽度 1
5m,高度 2
要先将加宽旧路坡面的草皮等杂物清理洁净
对原旧路路肩处压实不好的路段,应切除
