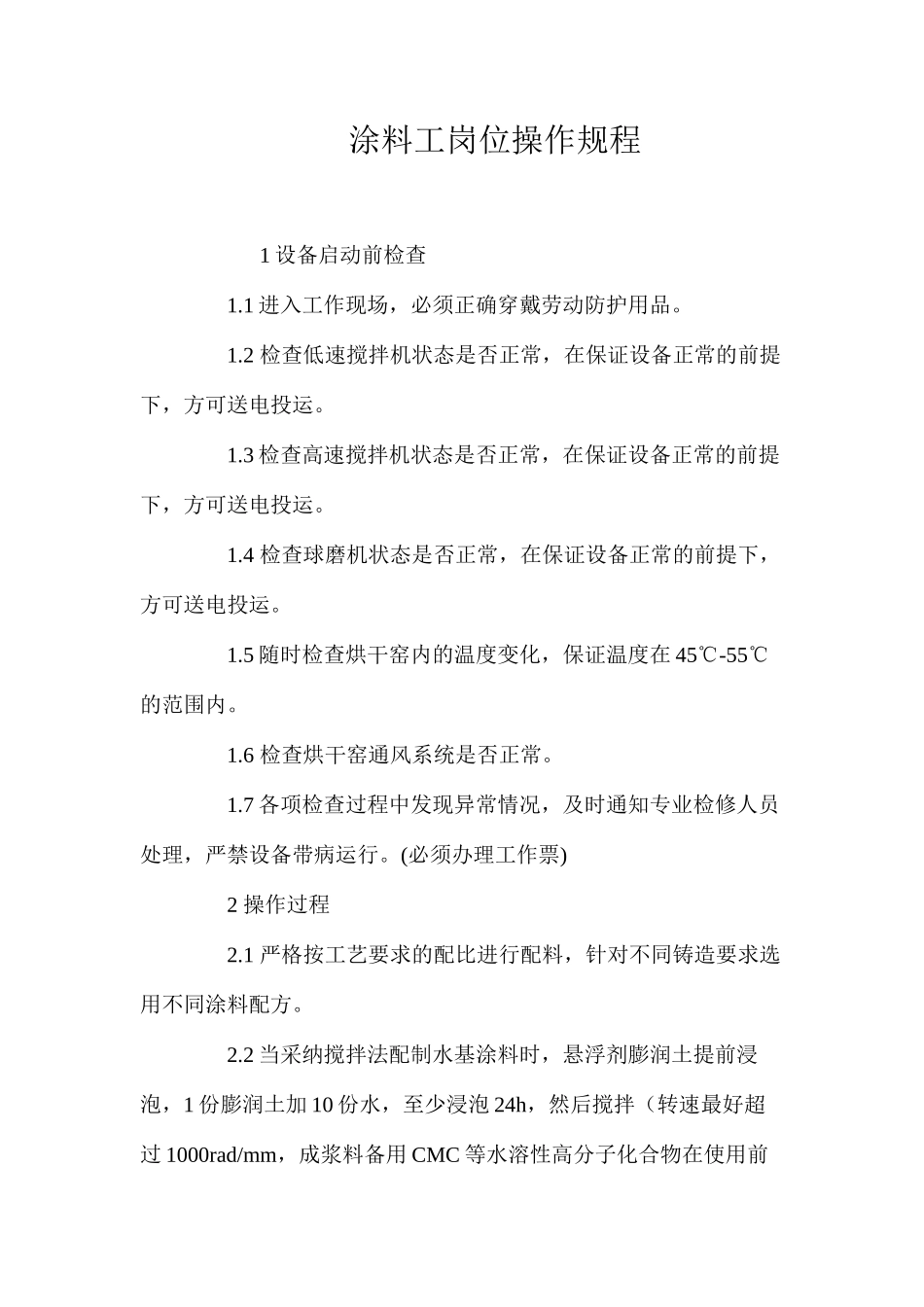

涂料工岗位操作规程 1 设备启动前检查 1
1 进入工作现场,必须正确穿戴劳动防护用品
2 检查低速搅拌机状态是否正常,在保证设备正常的前提下,方可送电投运
3 检查高速搅拌机状态是否正常,在保证设备正常的前提下,方可送电投运
4 检查球磨机状态是否正常,在保证设备正常的前提下,方可送电投运
5 随时检查烘干窑内的温度变化,保证温度在 45-55℃℃的范围内
6 检查烘干窑通风系统是否正常
7 各项检查过程中发现异常情况,及时通知专业检修人员处理,严禁设备带病运行
(必须办理工作票) 2 操作过程 2
1 严格按工艺要求的配比进行配料,针对不同铸造要求选用不同涂料配方
2 当采纳搅拌法配制水基涂料时,悬浮剂膨润土提前浸泡,1 份膨润土加 10 份水,至少浸泡 24h,然后搅拌(转速最好超过 1000rad/mm,成浆料备用 CMC 等水溶性高分子化合物在使用前也需按 M(CMC):M(水)=1:(20~30)的比例浸泡 24h,制成胶状溶液备用
3 按所规定的配制工艺要求,选择①搅拌②球磨+搅拌③碾压成膏状+搅拌三种方法中的一种进行作业
采纳后二者方法时,时间不易过长,以 3~5H 为宜
搅拌时应使用高速搅拌 2h 以上
4 涂料的现场质量控制以涂料的密度、涂层重量和酸碱度为重点,一般石英粉、锆英粉做耐火材料时控制在 1
43g/cm3,铝钒土控制在 1
45g/cm3 左右,PH 值 6~7,涂层厚度一般选择 0
52mm 之间,据不同工艺要求而异
阳极八爪、三爪涂层厚度均控制在 1
8mm 之间,烘干后称重分别为 6
6kg(老模具)
5 涂料的涂覆操作需特别注意,不得使模样损坏、变形,根据具体情况采纳:浸、刷、喷、淋等不同的涂刷方法
合理选择涂刷、浸入的方向
