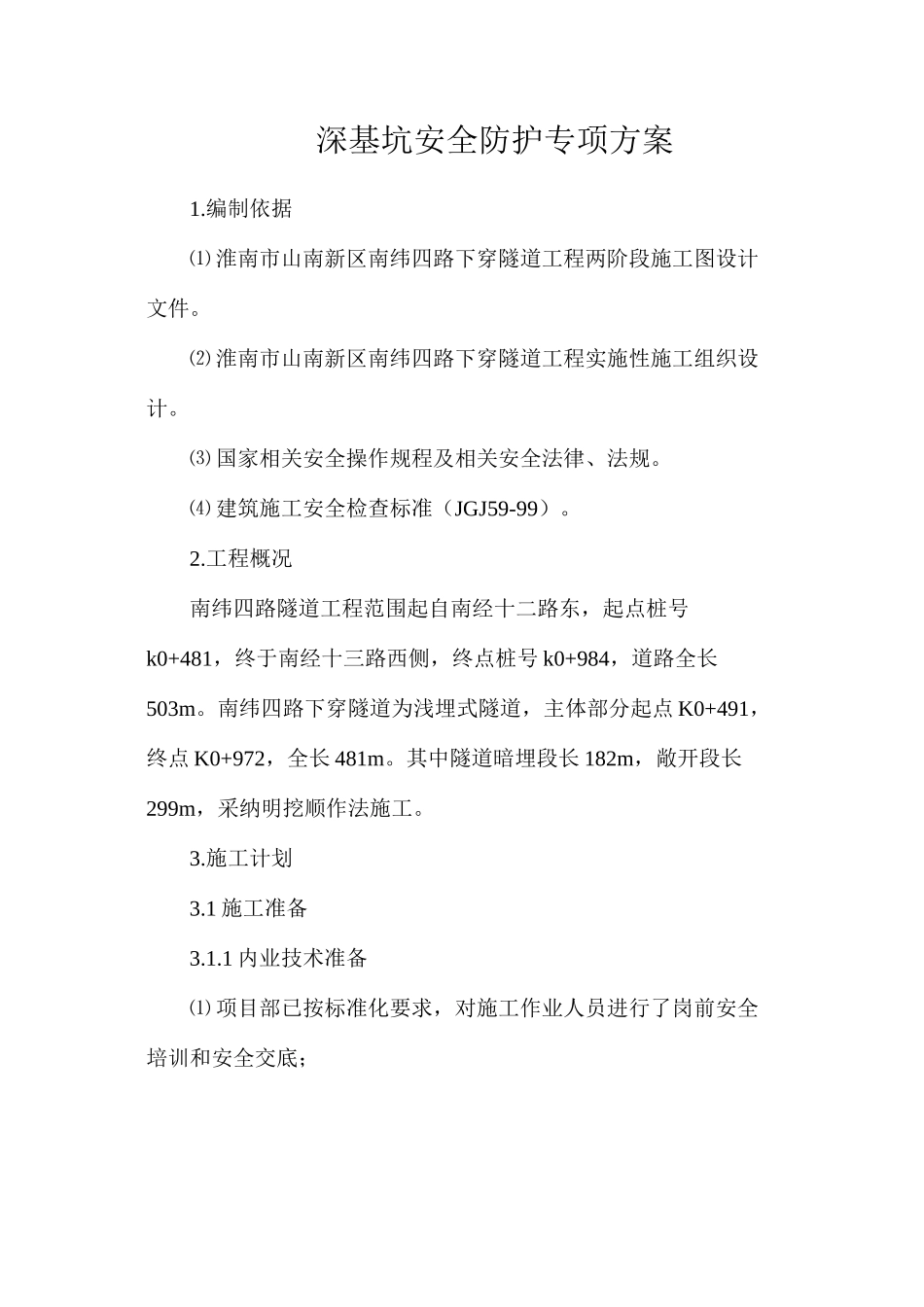

深基坑安全防护专项方案1
编制依据⑴ 淮南市山南新区南纬四路下穿隧道工程两阶段施工图设计文件
⑵ 淮南市山南新区南纬四路下穿隧道工程实施性施工组织设计
⑶ 国家相关安全操作规程及相关安全法律、法规
⑷ 建筑施工安全检查标准(JGJ59-99)
工程概况南纬四路隧道工程范围起自南经十二路东,起点桩号k0+481,终于南经十三路西侧,终点桩号 k0+984,道路全长503m
南纬四路下穿隧道为浅埋式隧道,主体部分起点 K0+491,终点 K0+972,全长 481m
其中隧道暗埋段长 182m,敞开段长299m,采纳明挖顺作法施工
1 施工准备3

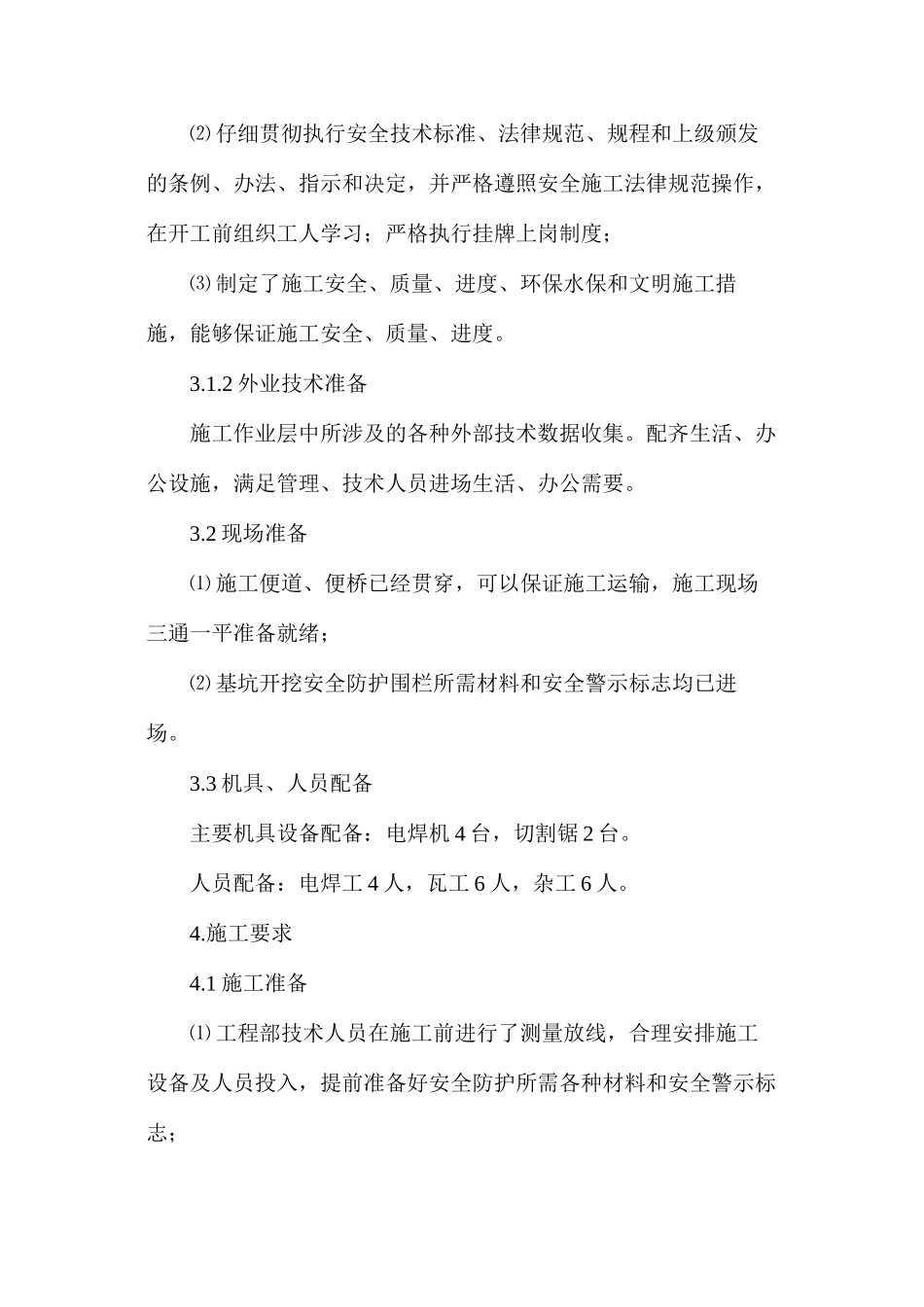

1 内业技术准备⑴ 项目部已按标准化要求,对施工作业人员进行了岗前安全培训和安全交底;⑵ 仔细贯彻执行安全技术标准、法律规范、规程和上级颁发的条例、办法、指示和决定,并严格遵照安全施工法律规范操作,在开工前组织工人学习;严格执行挂牌上岗制度;⑶ 制定了施工安全、质量、进度、环保水保和文明施工措施,能够保证施工安全、质量、进度
2 外业技术准备施工作业层中所涉及的各种外部技术数据收集
配齐生活、办公设施,满足管理、技术人员进场生活、办公需要
2 现场准备⑴ 施工便道、便桥已经贯穿,可以保证施工运输,施工现场三通一平准备就绪;⑵ 基坑开挖安全防护围栏所需材料和安全警示标志均已进场
3 机具、人员配备主要机具设备配备:电焊机 4 台,切割锯 2 台
人员配备:电焊工 4 人,瓦工 6 人,杂工 6 人

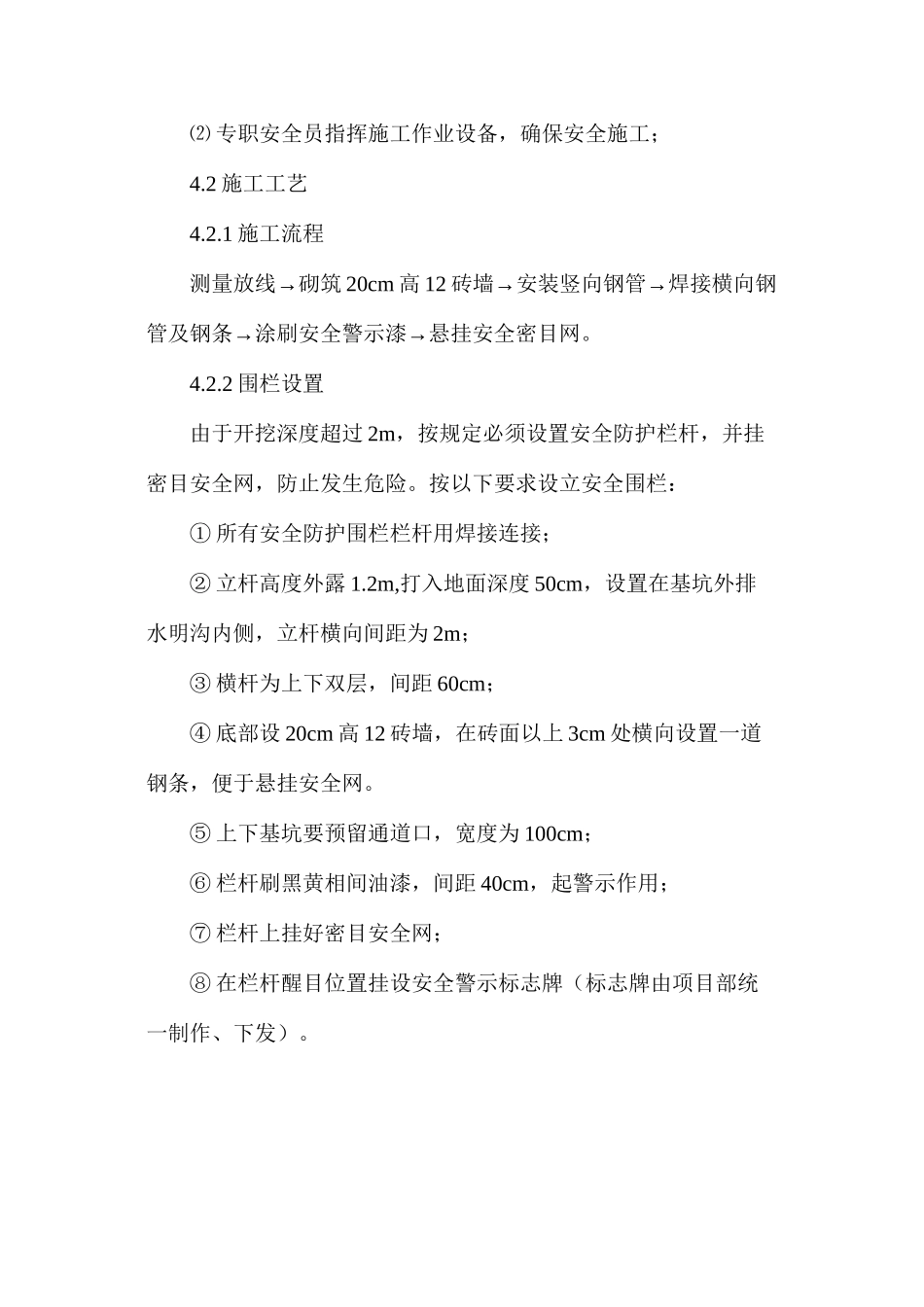

1 施工准备⑴ 工程部技术人员在施工前进行了测量放线,合理安排施工设备及人员投入,提前准备好安全防护所需各种材料和安全警示标志;⑵ 专职安全员指挥施工作业设备,确保安全施工;4
2 施工工艺4
1 施工流程→测量放线砌筑 20cm 高 12→→砖墙安装竖向钢管焊接横向钢→→管及钢条涂
