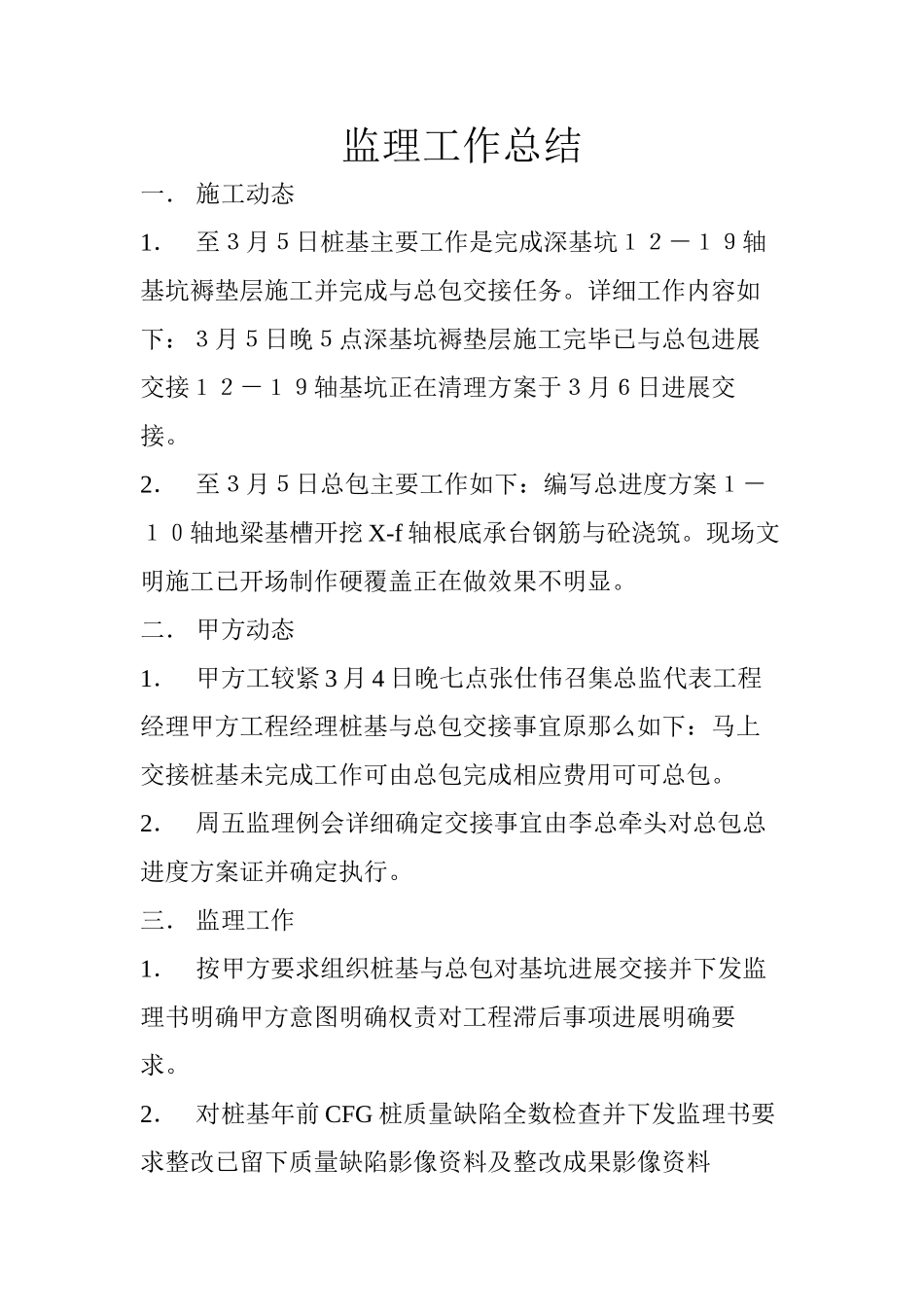

监理工作总结一. 施工动态1. 至3月5日桩基主要工作是完成深基坑12-19轴基坑褥垫层施工并完成与总包交接任务
详细工作内容如下:3月5日晚5点深基坑褥垫层施工完毕已与总包进展交接12-19轴基坑正在清理方案于3月6日进展交接

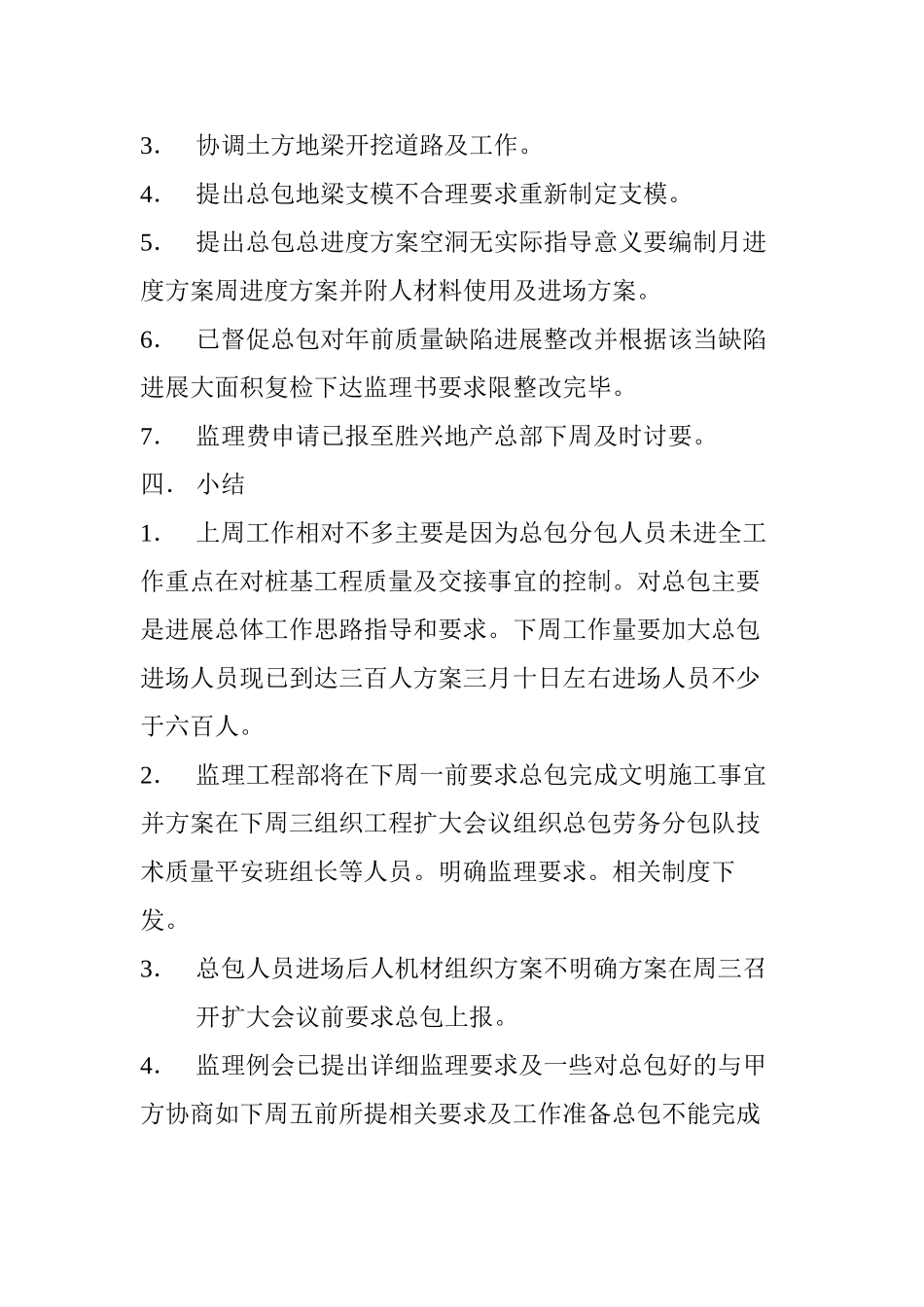

2. 至3月5日总包主要工作如下:编写总进度方案1-10轴地梁基槽开挖 X-f 轴根底承台钢筋与砼浇筑
现场文明施工已开场制作硬覆盖正在做效果不明显
二. 甲方动态1. 甲方工较紧 3 月 4 日晚七点张仕伟召集总监代表工程经理甲方工程经理桩基与总包交接事宜原那么如下:马上交接桩基未完成工作可由总包完成相应费用可可总包
2. 周五监理例会详细确定交接事宜由李总牵头对总包总进度方案证并确定执行
三. 监理工作1. 按甲方要求组织桩基与总包对基坑进展交接并下发监理书明确甲方意图明确权责对工程滞后事项进展明确要求
2. 对桩基年前 CFG 桩质量缺陷全数检查并下发监理书要求整改已留下质量缺陷影像资料及整改成果影像资料3. 协调土方地梁开挖道路及工作
4. 提出总包地梁支模不合理要求重新制定支模
5. 提出总包总进度方案空洞无实际指导意义要编制月进度方案周进度方案并附人材料使用及进场方案
6. 已督促总包对年前质量缺陷进展整改并根据该当缺陷进展大面积复检下达监理书要求限整改完毕
7. 监理费申请已报至胜兴地产总部下周及时讨要
四. 小结1. 上周工作相对不多主要是因为总包分包人员未进全工作重点在对桩基工程质量及交接事宜的控制
对总包主要是进展总体工作思路指导和要求
下周工作量要加大总包进场人员现已到达三百人方案三月十日左右进场人员不少于六百人
2. 监理工程部将在下周一前要求总包完成文明施工事宜并方案在下周三组织工程扩大会议组织总包劳务分包队技术质量平安班组长等人员
明确监理要求
相关制度下发

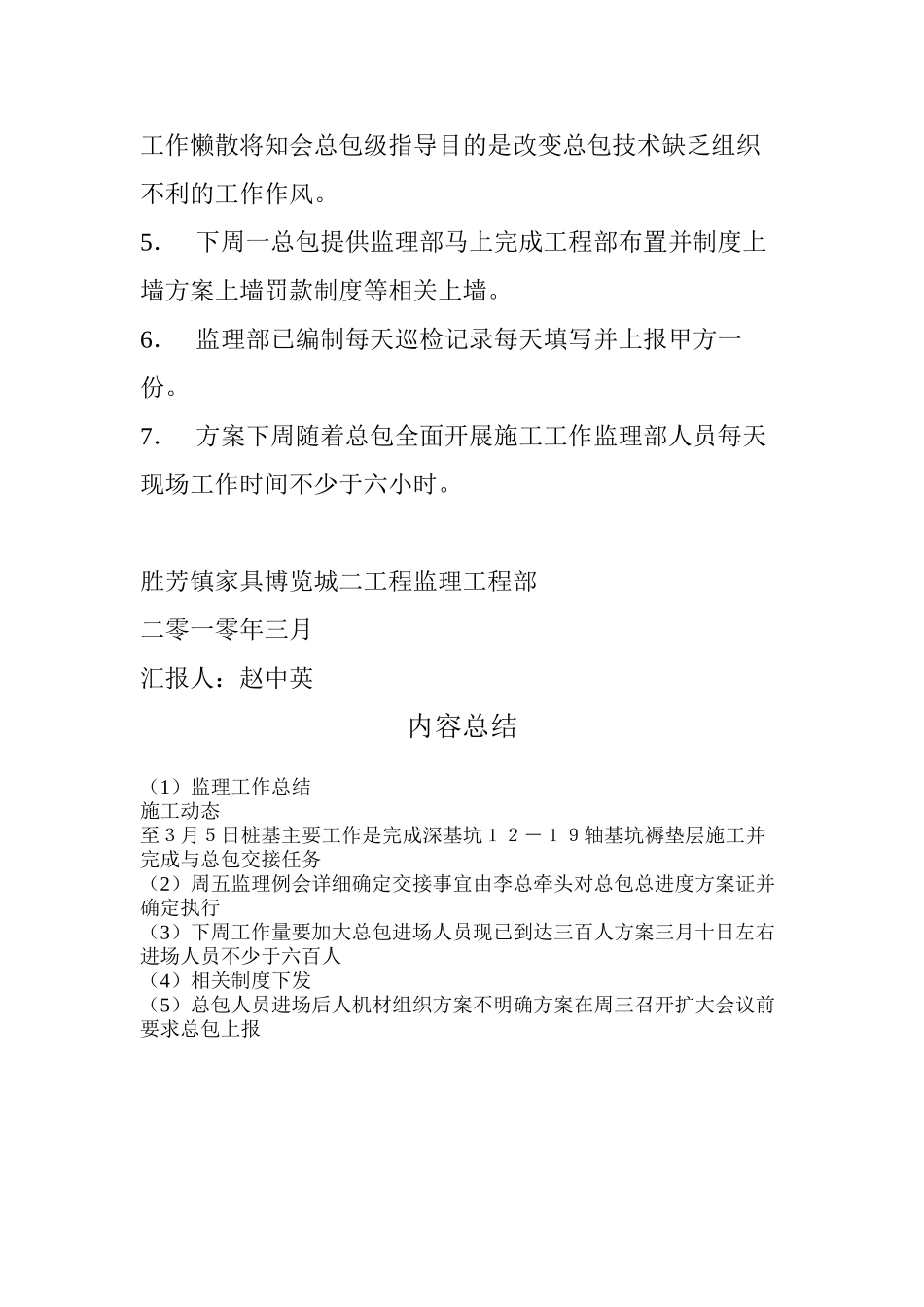

3. 总包人员进场后人机材组织方案不明确方案在周三召开扩大会议
