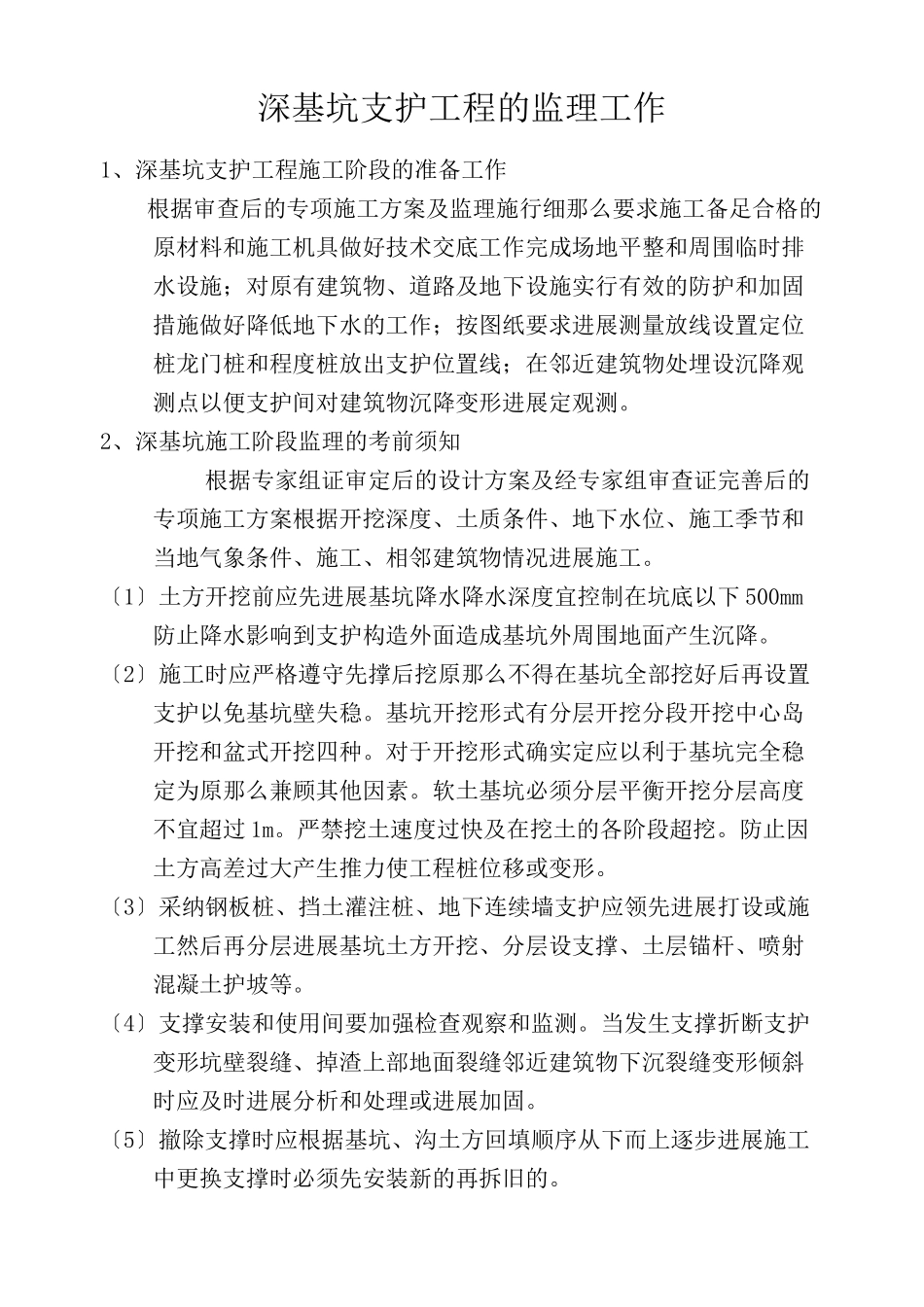

深基坑支护工程的监理工作1、深基坑支护工程施工阶段的准备工作 根据审查后的专项施工方案及监理施行细那么要求施工备足合格的原材料和施工机具做好技术交底工作完成场地平整和周围临时排水设施;对原有建筑物、道路及地下设施实行有效的防护和加固措施做好降低地下水的工作;按图纸要求进展测量放线设置定位桩龙门桩和程度桩放出支护位置线;在邻近建筑物处埋设沉降观测点以便支护间对建筑物沉降变形进展定观测。2、深基坑施工阶段监理的考前须知 根据专家组证审定后的设计方案及经专家组审查证完善后的专项施工方案根据开挖深度、土质条件、地下水位、施工季节和当地气象条件、施工、相邻建筑物情况进展施工。〔1〕土方开挖前应先进展基坑降水降水深度宜控制在坑底以下 500mm防止降水影响到支护构造外面造成基坑外周围地面产生沉降。〔2〕施工时应严格遵守先撑后挖原那么不得在基坑全部挖好后再设置支护以免基坑壁失稳。基坑开挖形式有分层开挖分段开挖中心岛开挖和盆式开挖四种。对于开挖形式确实定应以利于基坑完全稳定为原那么兼顾其他因素。软土基坑必须分层平衡开挖分层高度不宜超过 1m。严禁挖土速度过快及在挖土的各阶段超挖。防止因土方高差过大产生推力使工程桩位移或变形。〔3〕采纳钢板桩、挡土灌注桩、地下连续墙支护应领先进展打设或施工然后再分层进展基坑土方开挖、分层设支撑、土层锚杆、喷射混凝土护坡等。〔4〕支撑安装和使用间要加强检查观察和监测。当发生支撑折断支护变形坑壁裂缝、掉渣上部地面裂缝邻近建筑物下沉裂缝变形倾斜时应及时进展分析和处理或进展加固。〔5〕撤除支撑时应根据基坑、沟土方回填顺序从下而上逐步进展施工中更换支撑时必须先安装新的再拆旧的。〔6〕挖土机进出的通道应铺设路基箱扩散压力必要时部分注浆或做水泥搅拌桩加固地基。〔7〕挖土间基坑边严禁大量堆载地面荷载数量绝对不允许超过设计支护构造时采纳的地面荷载值。〔8〕深基坑支护上部应设平安护栏和危险标志间应设红灯标志。〔9〕在设置支撑的基坑挖土时不得碰动支撑支撑上不得放置物件严禁将支撑当脚手架使用。〔10〕在设置支撑的基坑中使用机械挖土时应防止碰坏支撑或直接压过支护构造的支撑杆件在基坑上边行使时应复核支撑强度必要时应进展加固。〔11〕钢板桩、挡土灌注桩、地下连续墙与土层锚杆结合的支护必须逐层及时设置土层锚杆以保证支护的稳定不得在基坑全部挖完后再设置。〔12〕支护的设置应遵循由上到下的程序支护撤除应遵...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

深基坑支护工程的监理工作

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
