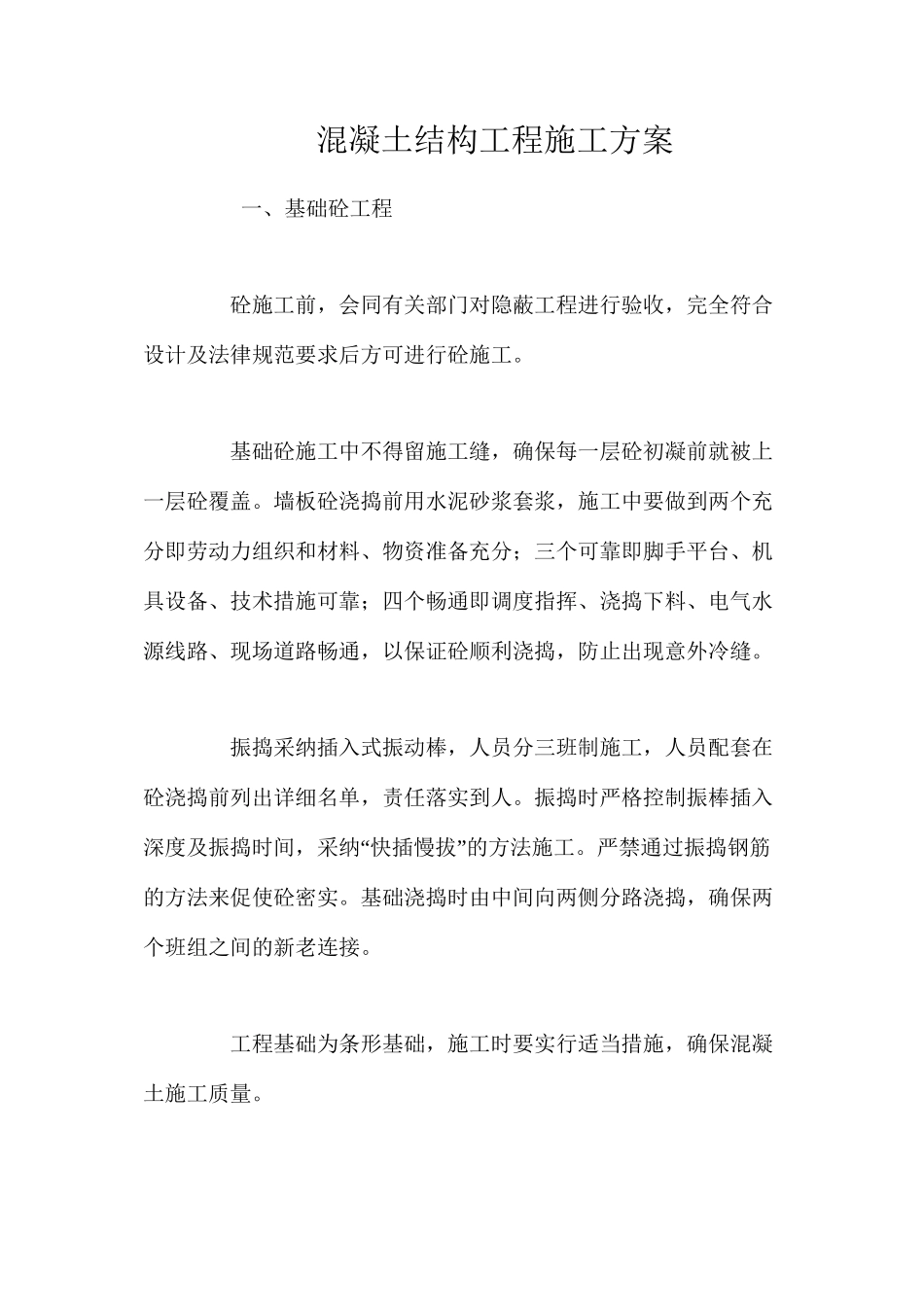

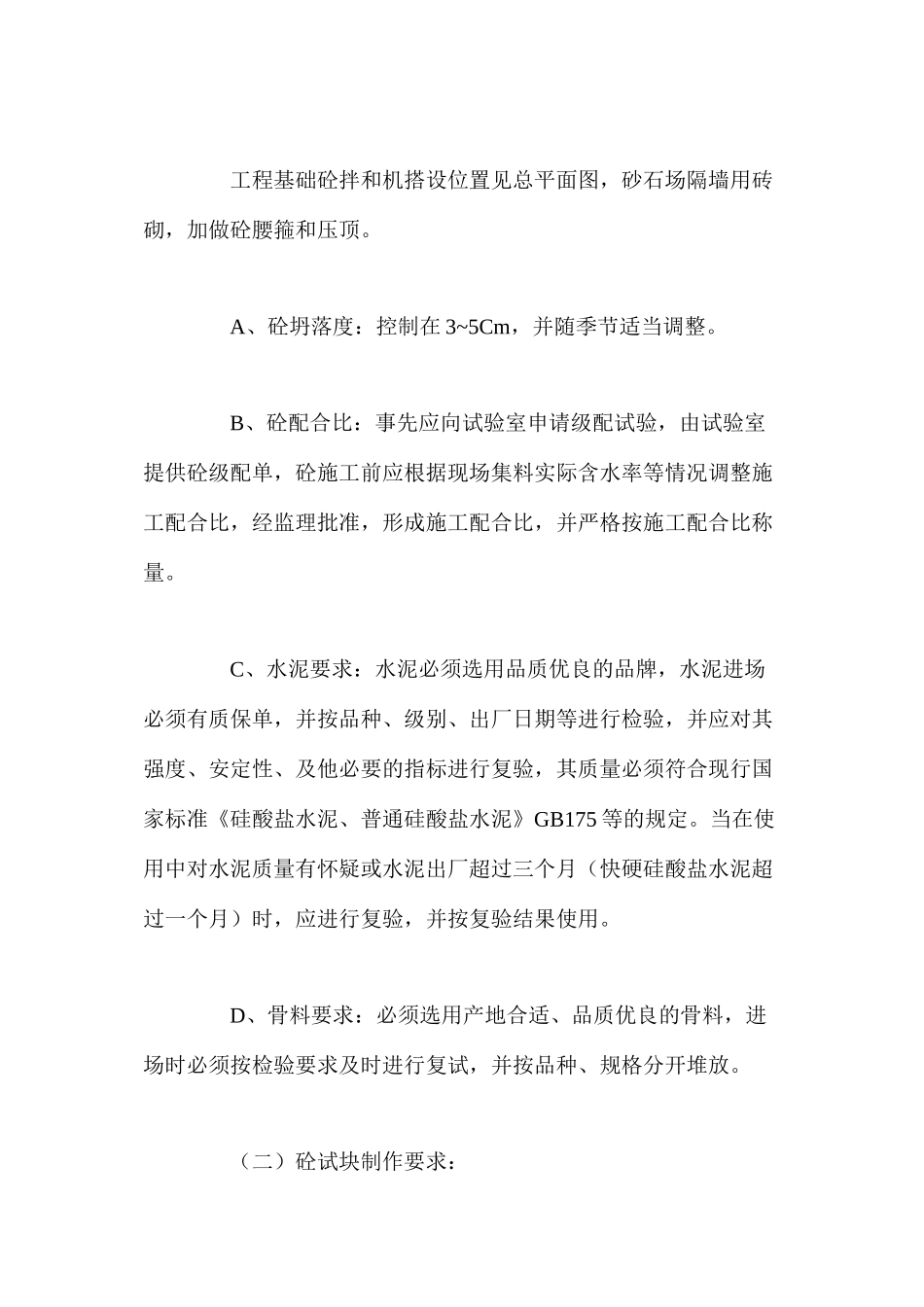

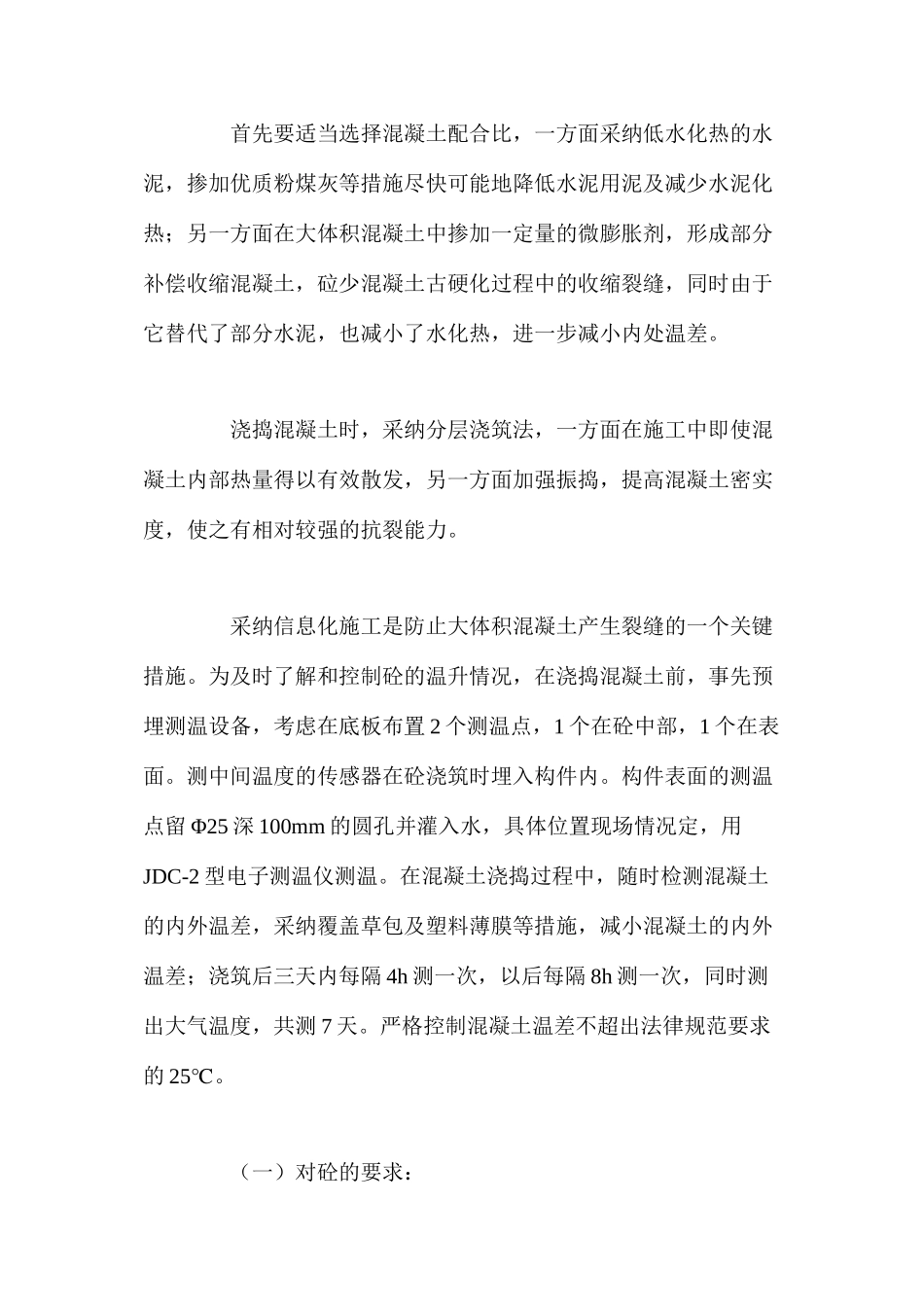

混凝土结构工程施工方案 一、基础砼工程 砼施工前,会同有关部门对隐蔽工程进行验收,完全符合设计及法律规范要求后方可进行砼施工。 基础砼施工中不得留施工缝,确保每一层砼初凝前就被上一层砼覆盖。墙板砼浇捣前用水泥砂浆套浆,施工中要做到两个充分即劳动力组织和材料、物资准备充分;三个可靠即脚手平台、机具设备、技术措施可靠;四个畅通即调度指挥、浇捣下料、电气水源线路、现场道路畅通,以保证砼顺利浇捣,防止出现意外冷缝。 振捣采纳插入式振动棒,人员分三班制施工,人员配套在砼浇捣前列出详细名单,责任落实到人。振捣时严格控制振棒插入“”深度及振捣时间,采纳 快插慢拔 的方法施工。严禁通过振捣钢筋的方法来促使砼密实。基础浇捣时由中间向两侧分路浇捣,确保两个班组之间的新老连接。 工程基础为条形基础,施工时要实行适当措施,确保混凝土施工质量。 首先要适当选择混凝土配合比,一方面采纳低水化热的水泥,掺加优质粉煤灰等措施尽快可能地降低水泥用泥及减少水泥化热;另一方面在大体积混凝土中掺加一定量的微膨胀剂,形成部分补偿收缩混凝土,砬少混凝土古硬化过程中的收缩裂缝,同时由于它替代了部分水泥,也减小了水化热,进一步减小内处温差。 浇捣混凝土时,采纳分层浇筑法,一方面在施工中即使混凝土内部热量得以有效散发,另一方面加强振捣,提高混凝土密实度,使之有相对较强的抗裂能力。 采纳信息化施工是防止大体积混凝土产生裂缝的一个关键措施。为及时了解和控制砼的温升情况,在浇捣混凝土前,事先预埋测温设备,考虑在底板布置 2 个测温点,1 个在砼中部,1 个在表面。测中间温度的传感器在砼浇筑时埋入构件内。构件表面的测温点留 Φ25 深 100mm 的圆孔并灌入水,具体位置现场情况定,用JDC-2 型电子测温仪测温。在混凝土浇捣过程中,随时检测混凝土的内外温差,采纳覆盖草包及塑料薄膜等措施,减小混凝土的内外温差;浇筑后三天内每隔 4h 测一次,以后每隔 8h 测一次,同时测出大气温度,共测 7 天。严格控制混凝土温差不超出法律规范要求的 25℃。 (一)对砼的要求: 工程基础砼拌和机搭设位置见总平面图,砂石场隔墙用砖砌,加做砼腰箍和压顶。 A、砼坍落度:控制在 3~5Cm,并随季节适当调整。 B、砼配合比:事先应向试验室申请级配试验,由试验室提供砼级配单,砼施工前应根据现场集料实际含水率等情况调整施工配合比,经监理批准,形成施工配合比,并严格按施工配...
