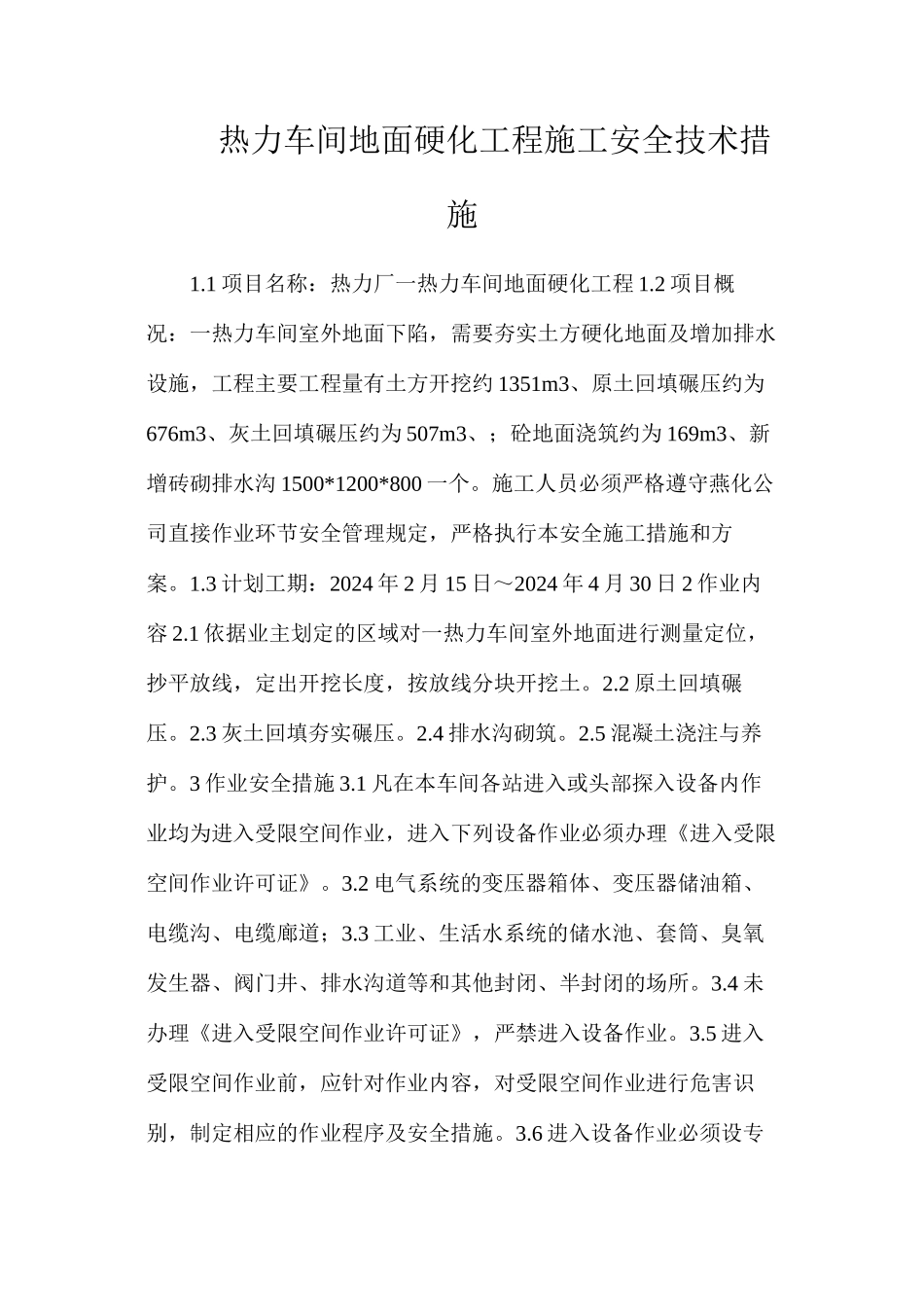

热力车间地面硬化工程施工安全技术措施1.1 项目名称:热力厂一热力车间地面硬化工程 1.2 项目概况:一热力车间室外地面下陷,需要夯实土方硬化地面及增加排水设施,工程主要工程量有土方开挖约 1351m3、原土回填碾压约为676m3、灰土回填碾压约为 507m3、;砼地面浇筑约为 169m3、新增砖砌排水沟 1500*1200*800 一个。施工人员必须严格遵守燕化公司直接作业环节安全管理规定,严格执行本安全施工措施和方案。1.3 计划工期:2024 年 2 月 15 日~2024 年 4 月 30 日 2 作业内容 2.1 依据业主划定的区域对一热力车间室外地面进行测量定位,抄平放线,定出开挖长度,按放线分块开挖土。2.2 原土回填碾压。2.3 灰土回填夯实碾压。2.4 排水沟砌筑。2.5 混凝土浇注与养护。3 作业安全措施 3.1 凡在本车间各站进入或头部探入设备内作业均为进入受限空间作业,进入下列设备作业必须办理《进入受限空间作业许可证》。3.2 电气系统的变压器箱体、变压器储油箱、电缆沟、电缆廊道;3.3 工业、生活水系统的储水池、套筒、臭氧发生器、阀门井、排水沟道等和其他封闭、半封闭的场所。3.4 未办理《进入受限空间作业许可证》,严禁进入设备作业。3.5 进入受限空间作业前,应针对作业内容,对受限空间作业进行危害识别,制定相应的作业程序及安全措施。3.6 进入设备作业必须设专人监护,注明作业时间,不得在无监护人的情况下或在作业时间以外作业。3.7 监护人应熟悉所施工项目作业程序安全措施,作业人员身体状况。3.8 监护人对安全措施落实情况进行检查,发现落实情况不到位或安全措施不完善时,有权提出暂不进行作业。3.9 监护人应和作业人员拟定联络信号。在出入口处保持与作业人员的联系,发现异常,应及时停止作业,并实行抢救措施。3.10 监护人要携带《进入受限空间作业许可证》,并负责保管。3.11 作业时:1、持批准有效的《进入受限空间作业许可证》,方可作业。2、无《进入受限空间作业许可证》不作业。3、进受限空间作业任务、地点(位号)、时间与许可证不符不作业。4、监护人不在施工现场不作业。5、劳动保护着装和所使用器具不符合规定不作业。6、对违反本制度或安全措施没落实强令作业的,施工人员有权拒绝作业,并报告站内或有关部门。3.12《进入受限空间作业许可证》是进入受限空间作业的依据,不得涂改、代签、要妥善保管。3.13《进入受限空间作业许可证》中各栏目,应由相应负责人填写,作业人、监护人姓...
