2025年一级建造师《市政工程》考点解析:混凝土面板施工

2025年一级建造师《市政工程》考点解析:混凝土面板施工_第1页
1/4
2025年一级建造师《市政工程》考点解析:混凝土面板施工_第2页
2/4
2025年一级建造师《市政工程》考点解析:混凝土面板施工_第3页
3/4

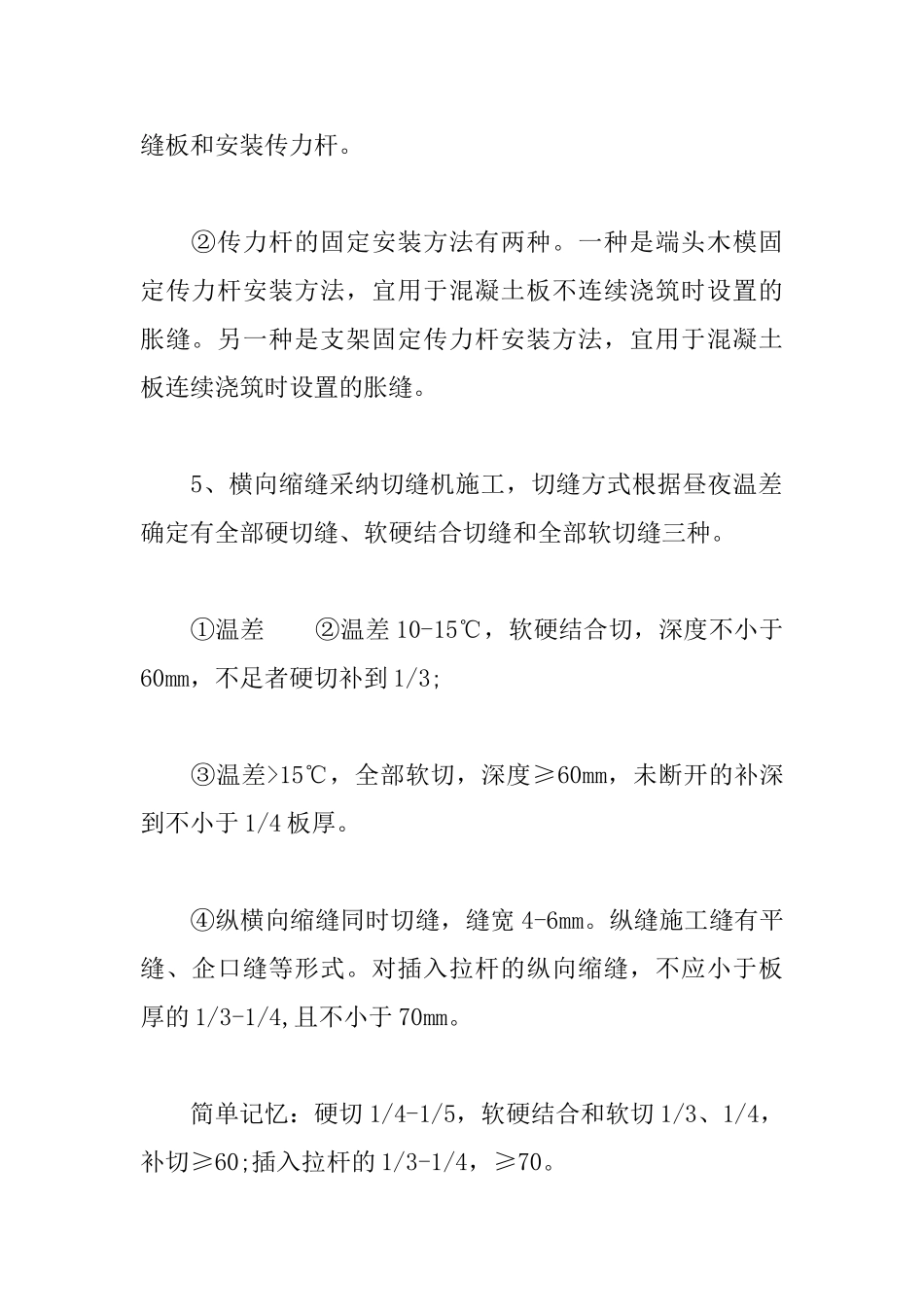

2025 年一级建造师《市政工程》考点解析:混凝土面板施工 【混凝土面板施工】 1、宜使用钢模板,钢模板应直顺、平整,每 lm 设置 1处支撑装置。木模板直线部分板厚不宜小于 50mm,每 0.8-1m 设支撑,弯道部分 15-30mm,每 0.5-0.8m 设支撑。 2、模板安装应稳固、顺直,平整无扭曲,不得错位;不得在基层挖槽嵌入模板。检查后刷脱模剂或隔离剂。 3、摊铺与振动 三辊轴机组铺筑混凝土面层时,辊轴直径与摊铺厚度匹配,必须配备安装插入式振捣器组的排式振捣机。小于150mm,可采纳振捣梁。在一个作业单元长度内,应采纳前进振动、后退静滚方式作业。 采纳三辊轴面层裂缝原因分析:机器、切缝、养护、开放交通。 ①施工方式问题:三辊轴机组的直径应与摊铺层厚度匹配,控制摊铺速度,排式振捣机振捣; ②切缝问题:根据昼夜温差确定切缝的方式和深度; ③养护问题:养护时间可能太多,养护时间不得少于混凝土达到 80%设计弯拉强度所需时间,一般 14-21 天。设计弯拉强度达到 100%,才能开放交通。 ②采纳轨道摊铺机铺筑时,最小摊铺宽度不宜小于3.75m,并选择适宜的摊铺机;坍落度宜控制在 20~40mm。面板厚度超过 150mm,坍落度小于 30mm,必须插入振捣。 ③人工摊铺松铺系数 1.1-1.25,摊铺厚度达到 2/3 时拔出模内钢钎。分两次摊铺时下层厚度为总厚度的 3/5。 4、接缝 ①普通混凝土路面的胀缝应设置胀缝补强钢筋支架、胀缝板和传力杆。胀缝应与路面中心线垂直;缝壁必须垂直;缝宽必须一致,缝中不得连浆。缝上部灌填缝料,下部胀缝板和安装传力杆。 ②传力杆的固定安装方法有两种。一种是端头木模固定传力杆安装方法,宜用于混凝土板不连续浇筑时设置的胀缝。另一种是支架固定传力杆安装方法,宜用于混凝土板连续浇筑时设置的胀缝。 5、横向缩缝采纳切缝机施工,切缝方式根据昼夜温差确定有全部硬切缝、软硬结合切缝和全部软切缝三种。 ①温差 ②温差 10-15℃,软硬结合切,深度不小于60mm,不足者硬切补到 1/3; ③温差>15℃,全部软切,深度≥60mm,未断开的补深到不小于 1/4 板厚。 ④纵横向缩缝同时切缝,缝宽 4-6mm。纵缝施工缝有平缝、企口缝等形式。对插入拉杆的纵向缩缝,不应小于板厚的 1/3-1/4,且不小于 70mm。 简单记忆:硬切 1/4-1/5,软硬结合和软切 1/3、1/4,补切≥60;插入拉杆的 1/3-1/4,≥70。 6、养护:实行喷洒养护剂或保湿覆盖等方式;不宜使用围水养护;昼夜温差大于 10℃或日...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2025年一级建造师《市政工程》考点解析:混凝土面板施工

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
