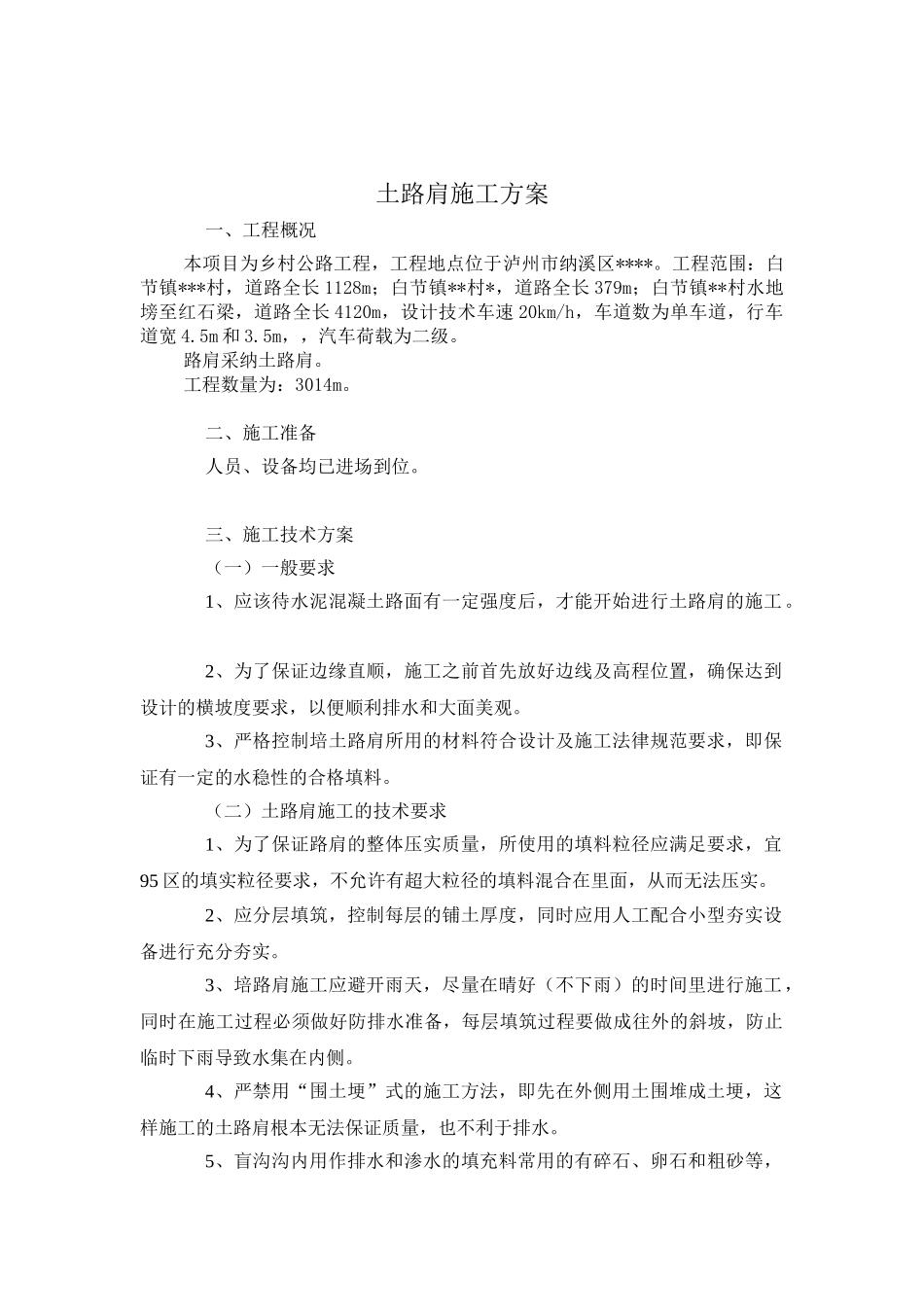

泸州市纳溪区**涉农打捆可统筹项目(第*标段)土路肩专项施工方案施工 单 位: ***** 建设工程有限公司 施工负责人: 编 写 人: 日 期: 年 月 日土路肩施工方案一、工程概况 本项目为乡村公路工程,工程地点位于泸州市纳溪区****
工程范围:白节镇***村,道路全长 1128m;白节镇**村*,道路全长 379m;白节镇**村水地塝至红石梁,道路全长 4120m,设计技术车速 20km/h,车道数为单车道,行车道宽 4
5m 和 3
5m,,汽车荷载为二级
路肩采纳土路肩
工程数量为:3014m
二、施工准备 人员、设备均已进场到位
三、施工技术方案 (一)一般要求 1、应该待水泥混凝土路面有一定强度后,才能开始进行土路肩的施工
2、为了保证边缘直顺,施工之前首先放好边线及高程位置,确保达到设计的横坡度要求,以便顺利排水和大面美观
3、严格控制培土路肩所用的材料符合设计及施工法律规范要求,即保证有一定的水稳性的合格填料
(二)土路肩施工的技术要求 1、为了保证路肩的整体压实质量,所使用的填料粒径应满足要求,宜95 区的填实粒径要求,不允许有超大粒径的填料混合在里面,从而无法压实
2、应分层填筑,控制每层的铺土厚度,同时应用人工配合小型夯实设备进行充分夯实
3、培路肩施工应避开雨天,尽量在晴好(不下雨)的时间里进行施工,同时在施工过程必须做好防排水准备,每层填筑过程要做成往外的斜坡,防止临时下雨导致水集在内侧
4、严禁用“围土埂”式的施工方法,即先在外侧用土围堆成土埂,这样施工的土路肩根本无法保证质量,也不利于排水
5、盲沟沟内用作排水和渗水的填充料常用的有碎石、卵石和粗砂等,使用前须经筛选和清洗

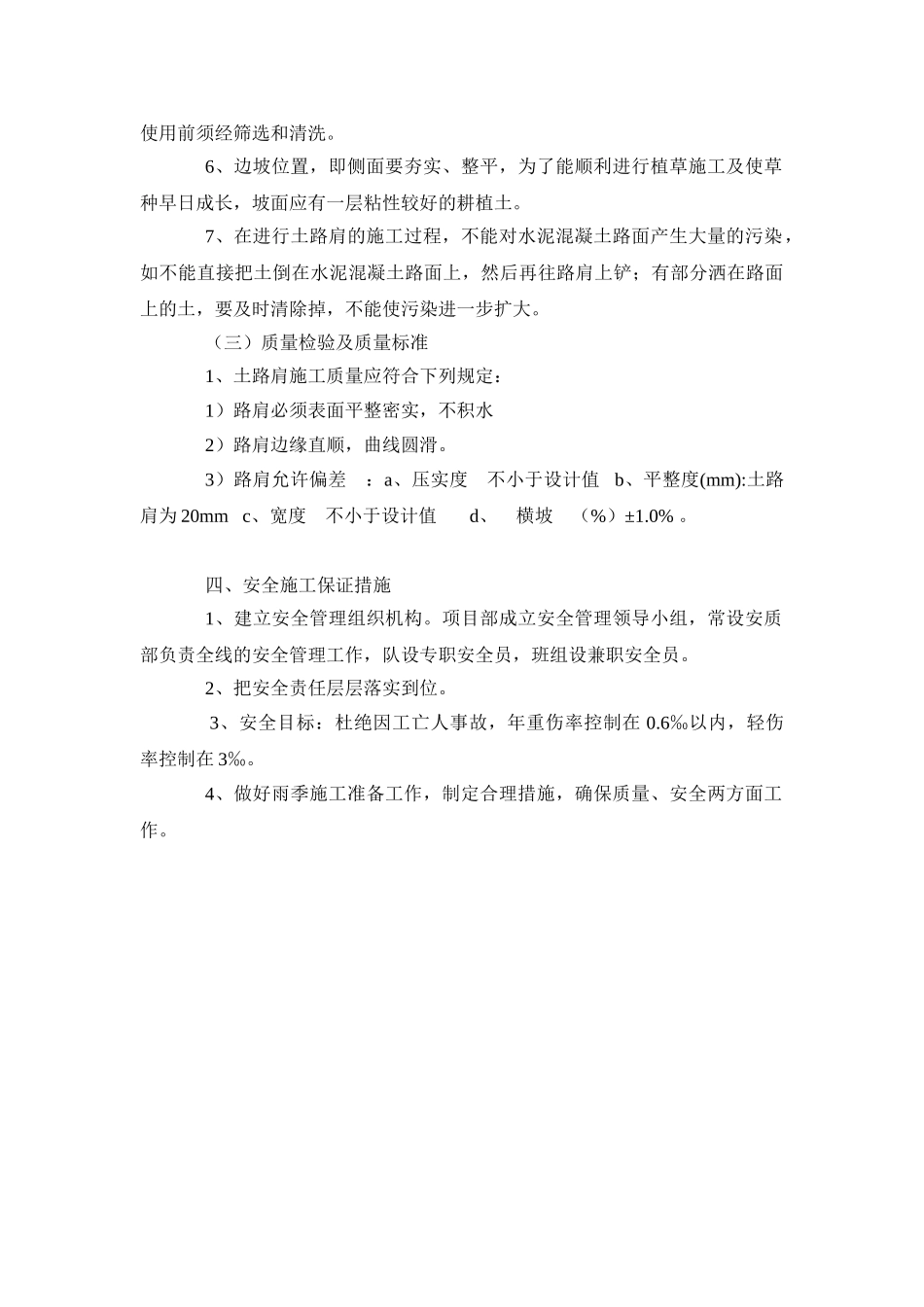

6、边坡位置,即侧面要夯实、整平,为了能顺利进行植草施工及使草种早日成长,坡面应有一层粘性较好的耕植土
7、在进行土路肩的施工过程,不能对水泥混凝土路面
