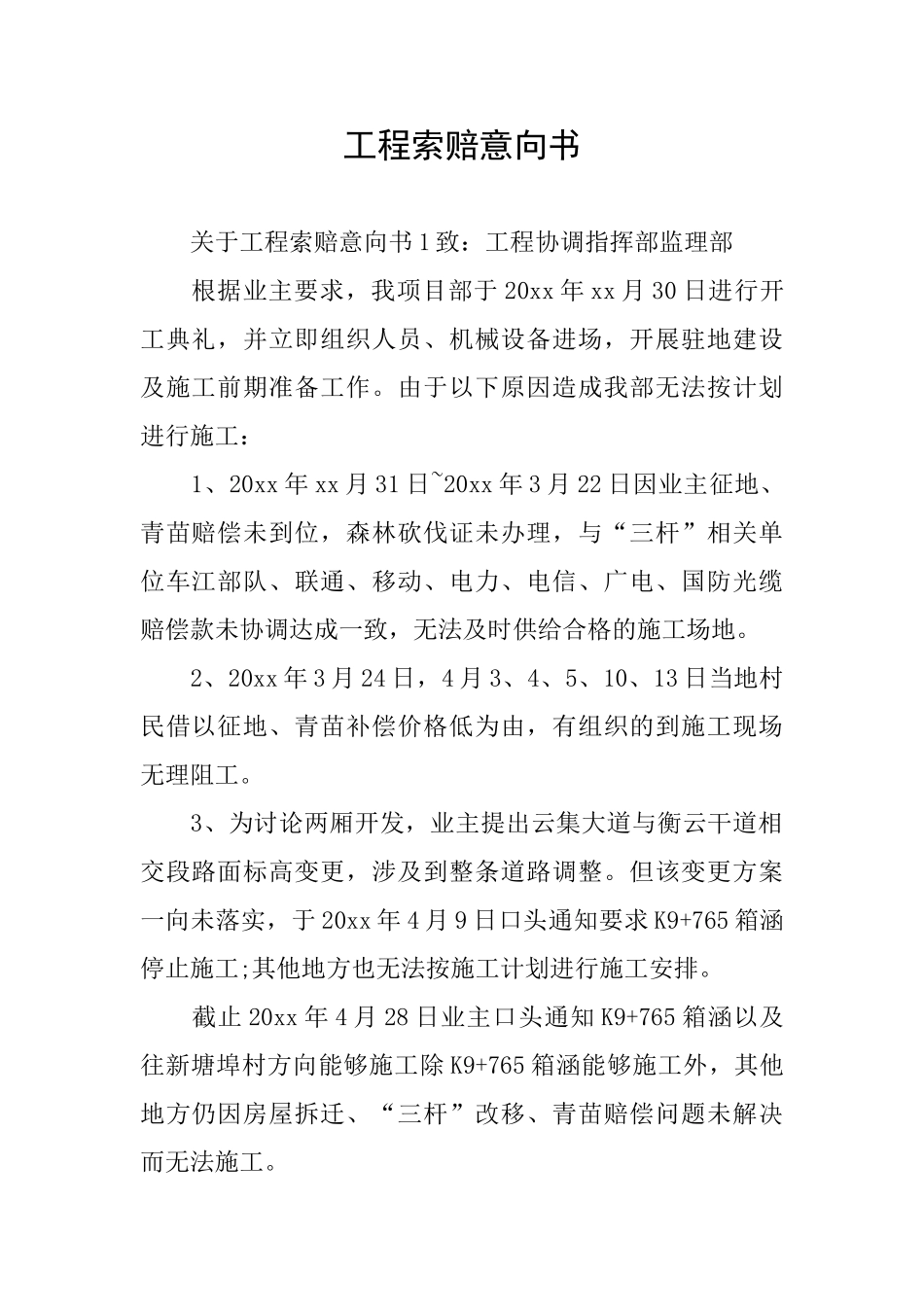

工程索赔意向书 关于工程索赔意向书 1 致:工程协调指挥部监理部 根据业主要求,我项目部于 20xx 年 xx 月 30 日进行开工典礼,并立即组织人员、机械设备进场,开展驻地建设及施工前期准备工作
由于以下原因造成我部无法按计划进行施工: 1、20xx 年 xx 月 31 日~20xx 年 3 月 22 日因业主征地、青苗赔偿未到位,森林砍伐证未办理,与“三杆”相关单位车江部队、联通、移动、电力、电信、广电、国防光缆赔偿款未协调达成一致,无法及时供给合格的施工场地
2、20xx 年 3 月 24 日,4 月 3、4、5、10、13 日当地村民借以征地、青苗补偿价格低为由,有组织的到施工现场无理阻工
3、为讨论两厢开发,业主提出云集大道与衡云干道相交段路面标高变更,涉及到整条道路调整
但该变更方案一向未落实,于 20xx 年 4 月 9 日口头通知要求 K9+765 箱涵停止施工;其他地方也无法按施工计划进行施工安排
截止 20xx 年 4 月 28 日业主口头通知 K9+765 箱涵以及往新塘埠村方向能够施工除 K9+765 箱涵能够施工外,其他地方仍因房屋拆迁、“三杆”改移、青苗赔偿问题未解决而无法施工

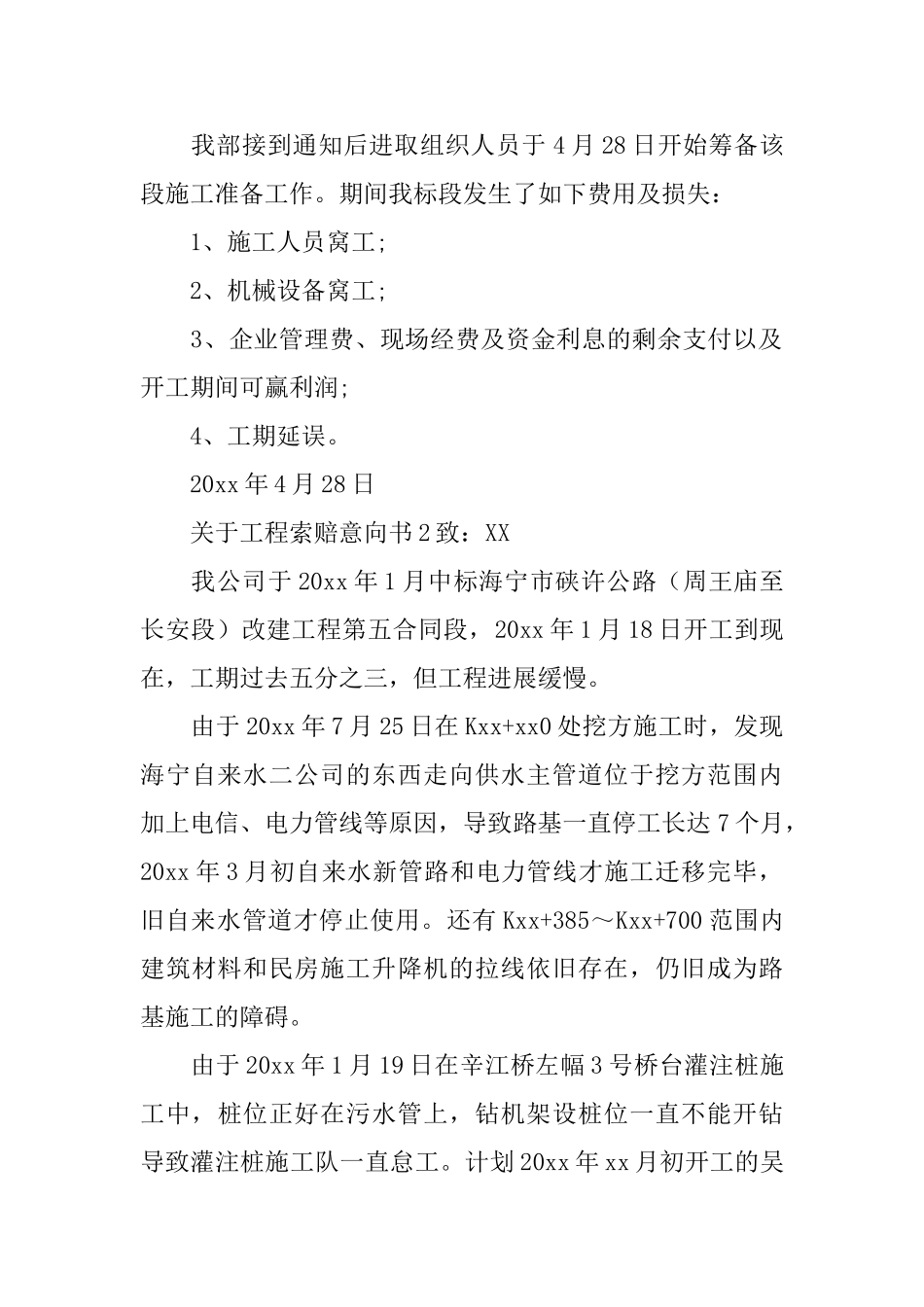

我部接到通知后进取组织人员于 4 月 28 日开始筹备该段施工准备工作
期间我标段发生了如下费用及损失: 1、施工人员窝工; 2、机械设备窝工; 3、企业管理费、现场经费及资金利息的剩余支付以及开工期间可赢利润; 4、工期延误
20xx 年 4 月 28 日 关于工程索赔意向书 2 致:XX 我公司于 20xx 年 1 月中标海宁市硖许公路(周王庙至长安段)改建工程第五合同段,20xx 年 1 月 18 日开工到现在,工期过去五分之三,但工程进展缓慢
由于 20xx 年 7 月 25 日在 Kxx+xx0 处挖方施工时,发现海宁自来水二公司的东西走向供水主管
