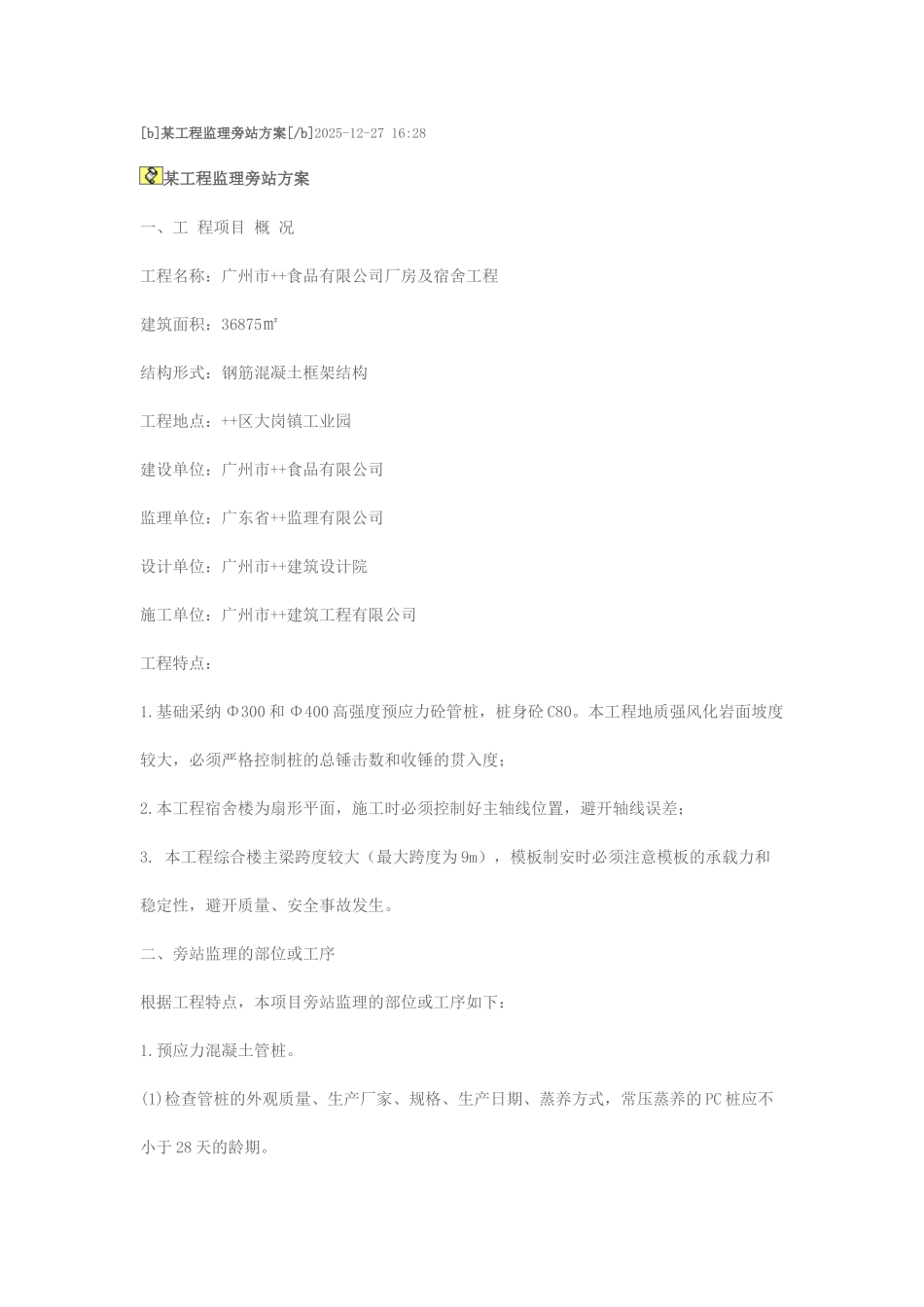

[b]某工程监理旁站方案[/b]2025-12-27 16:28某工程监理旁站方案一、工 程项目 概 况工程名称:广州市++食品有限公司厂房及宿舍工程建筑面积:36875㎡结构形式:钢筋混凝土框架结构工程地点:++区大岗镇工业园建设单位:广州市++食品有限公司监理单位:广东省++监理有限公司设计单位:广州市++建筑设计院施工单位:广州市++建筑工程有限公司工程特点:1
基础采纳 Φ300 和 Φ400 高强度预应力砼管桩,桩身砼 C80
本工程地质强风化岩面坡度较大,必须严格控制桩的总锤击数和收锤的贯入度;2
本工程宿舍楼为扇形平面,施工时必须控制好主轴线位置,避开轴线误差;3
本工程综合楼主梁跨度较大(最大跨度为 9m),模板制安时必须注意模板的承载力和稳定性,避开质量、安全事故发生
二、旁站监理的部位或工序根据工程特点,本项目旁站监理的部位或工序如下:1
预应力混凝土管桩
(1)检查管桩的外观质量、生产厂家、规格、生产日期、蒸养方式,常压蒸养的 PC 桩应不小于 28 天的龄期

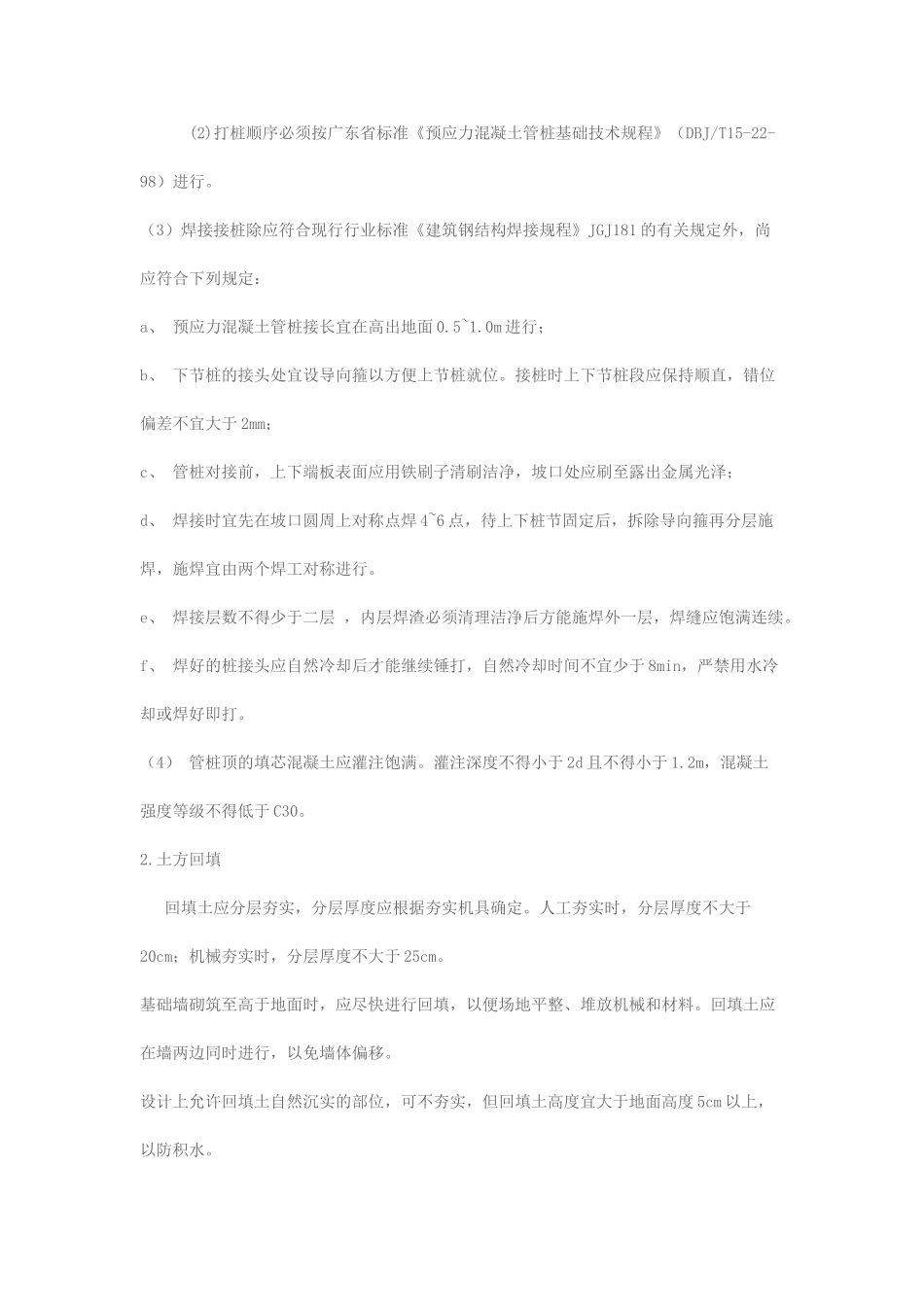

(2)打桩顺序必须按广东省标准《预应力混凝土管桩基础技术规程》(DBJ/T15-22-98)进行
(3)焊接接桩除应符合现行行业标准《建筑钢结构焊接规程》JGJ181 的有关规定外,尚应符合下列规定:a、 预应力混凝土管桩接长宜在高出地面 0
0m 进行;b、 下节桩的接头处宜设导向箍以方便上节桩就位
接桩时上下节桩段应保持顺直,错位偏差不宜大于 2mm;c、 管桩对接前,上下端板表面应用铁刷子清刷洁净,坡口处应刷至露出金属光泽;d、 焊接时宜先在坡口圆周上对称点焊 4~6 点,待上下桩节固定后,拆除导向箍再分层施焊,施焊宜由两个焊工对称进行
e、 焊接层数不得少于二层 ,内层焊渣必须清理洁净后方能施焊外一层,焊缝应饱满连续
f、 焊好的桩接头应自然冷却后才能继续锤打,自然冷却时间不
