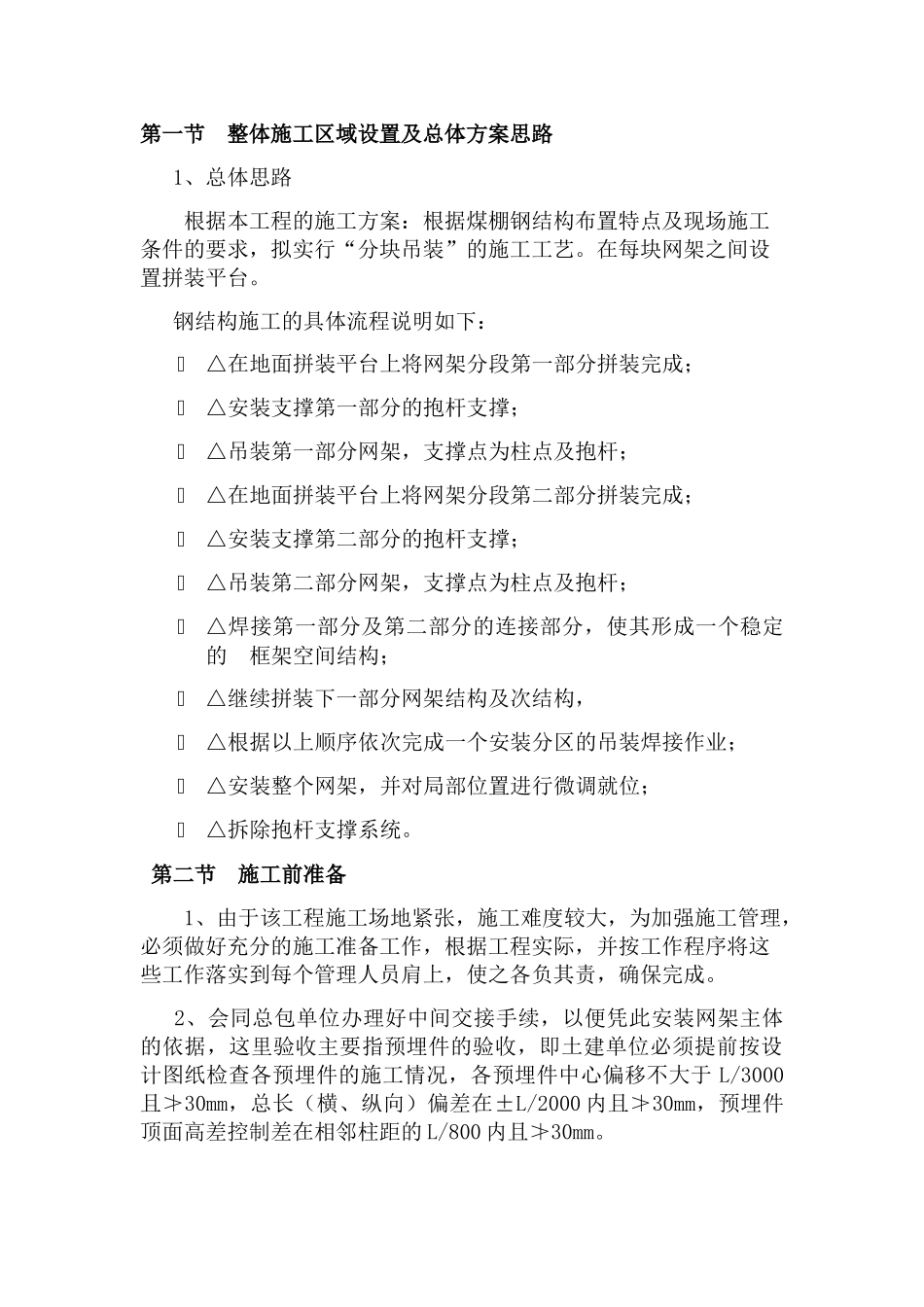

焊接球分块吊装施工方案 编制: 审核: 批准: XXXX 工程集团第一节 整体施工区域设置及总体方案思路 1、总体思路 根据本工程的施工方案:根据煤棚钢结构布置特点及现场施工条件的要求,拟实行“分块吊装”的施工工艺。在每块网架之间设置拼装平台。 钢结构施工的具体流程说明如下:△在地面拼装平台上将网架分段第一部分拼装完成;△安装支撑第一部分的抱杆支撑;△吊装第一部分网架,支撑点为柱点及抱杆;△在地面拼装平台上将网架分段第二部分拼装完成;△安装支撑第二部分的抱杆支撑;△吊装第二部分网架,支撑点为柱点及抱杆;△焊接第一部分及第二部分的连接部分,使其形成一个稳定的 框架空间结构;△继续拼装下一部分网架结构及次结构,△根据以上顺序依次完成一个安装分区的吊装焊接作业;△安装整个网架,并对局部位置进行微调就位;△拆除抱杆支撑系统。 第二节 施工前准备 1、由于该工程施工场地紧张,施工难度较大,为加强施工管理,必须做好充分的施工准备工作,根据工程实际,并按工作程序将这些工作落实到每个管理人员肩上,使之各负其责,确保完成。 2、会同总包单位办理好中间交接手续,以便凭此安装网架主体的依据,这里验收主要指预埋件的验收,即土建单位必须提前按设计图纸检查各预埋件的施工情况,各预埋件中心偏移不大于 L/3000且≯30mm,总长(横、纵向)偏差在±L/2000 内且≯30mm,预埋件顶面高差控制差在相邻柱距的 L/800 内且≯30mm。 3、选派专业技术人员办理好轴线控制点和水准控制点的书面移交手续。 4、应协调做好现场清理工作,保证开工前施工现场水、电、路通,并平整场地,清除场内杂物。 5、施工员应认真阅读图纸,熟悉图纸内容,掌握图纸关键,清楚地了解安装程序,以便合理顺序地组织施工。 6、组织现场安装人员召开技术、质量、安全交底会议。 7、考虑煤场正常生产功能,构件在倒运过程中,包括机械的悬着上应注意限高,限宽等。 8、构件倒运过程中应垫平,保证构件运输不产生变形,尽量少损伤涂层,损伤后,应及时补漆。装卸过程中,钢丝绳与构件之间应加垫块以保护漆面。 9、加工好的管件进场后,按不同型号构件分类堆放,并做好标识,杆件堆放时,底部应用枕木垫好,所有构件应避开雨淋,以防锈蚀。 10、施工现场的煤堆应找平,并选择钢板、地基板等材料硬化地面为组装拼装平台提供场地。 11、由于现场场地狭小,必须根据施工方案在必要的地点做好放...
