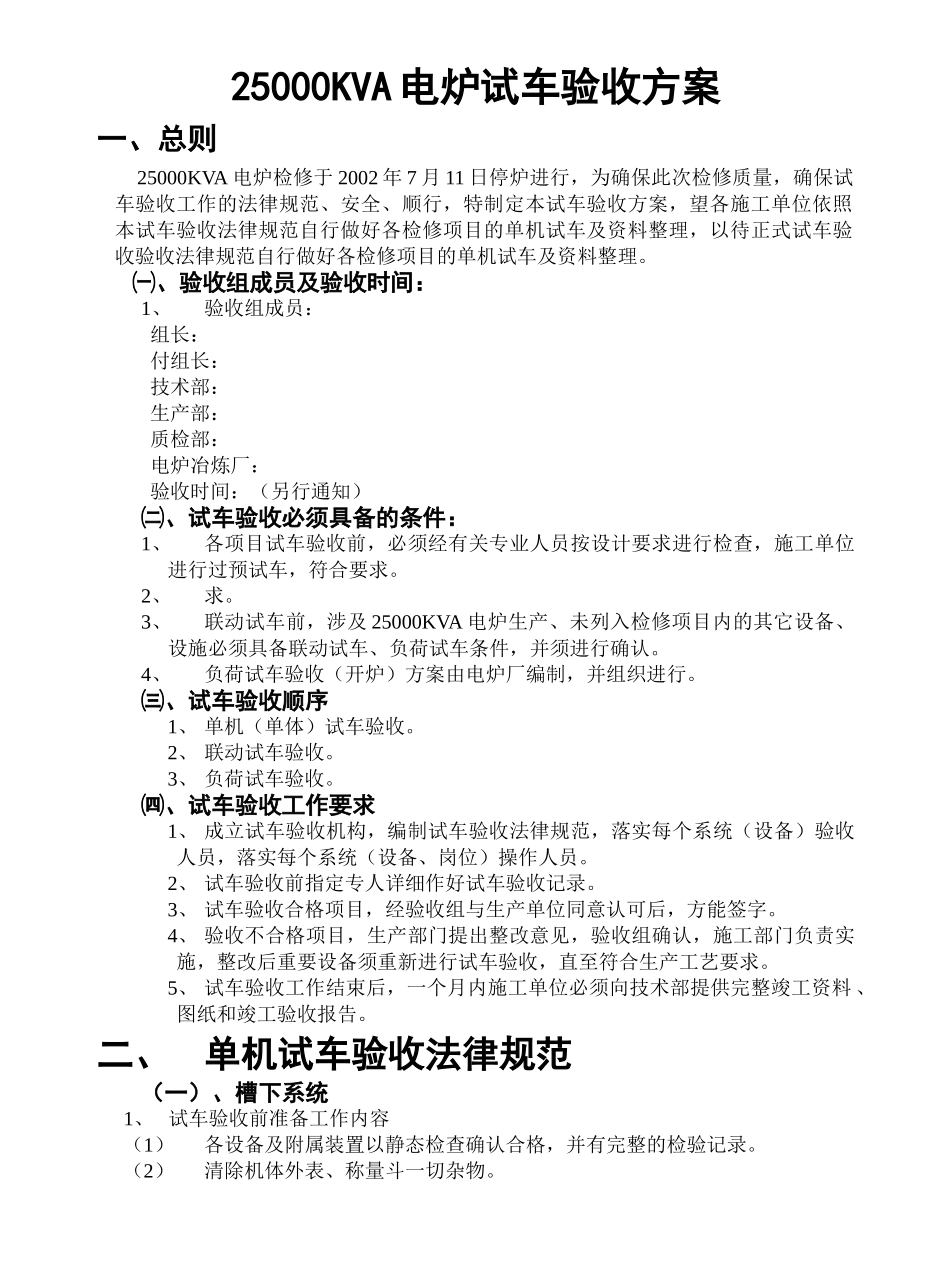

250KVA 电炉检修试车方案 编制: 审核: 批准:年 月 日25000KVA 电炉试车验收方案一、总则 25000KVA 电炉检修于 2002 年 7 月 11 日停炉进行,为确保此次检修质量,确保试车验收工作的法律规范、安全、顺行,特制定本试车验收方案,望各施工单位依照本试车验收法律规范自行做好各检修项目的单机试车及资料整理,以待正式试车验收验收法律规范自行做好各检修项目的单机试车及资料整理
㈠、验收组成员及验收时间:1、验收组成员:组长:付组长:技术部:生产部:质检部:电炉冶炼厂:验收时间:(另行通知)㈡、试车验收必须具备的条件:1、各项目试车验收前,必须经有关专业人员按设计要求进行检查,施工单位进行过预试车,符合要求
3、联动试车前,涉及 25000KVA 电炉生产、未列入检修项目内的其它设备、设施必须具备联动试车、负荷试车条件,并须进行确认
4、负荷试车验收(开炉)方案由电炉厂编制,并组织进行
㈢、试车验收顺序1、 单机(单体)试车验收
2、 联动试车验收
3、 负荷试车验收
㈣、试车验收工作要求1、 成立试车验收机构,编制试车验收法律规范,落实每个系统(设备)验收人员,落实每个系统(设备、岗位)操作人员
2、 试车验收前指定专人详细作好试车验收记录
3、 试车验收合格项目,经验收组与生产单位同意认可后,方能签字
4、 验收不合格项目,生产部门提出整改意见,验收组确认,施工部门负责实施,整改后重要设备须重新进行试车验收,直至符合生产工艺要求
5、 试车验收工作结束后,一个月内施工单位必须向技术部提供完整竣工资料 、图纸和竣工验收报告

二、单机试车验收法律规范(一)、槽下系统1、 试车验收前准备工作内容(1)各设备及附属装置以静态检查确认合格,并有完整的检验记录
(2)清除机体外表、称量斗一切杂物
(3)皮带电动滚筒、滚动轴承、上下托昆轴承;称量斗闸门传动
