天津京蓟圣光万豪酒店钢结构工程管桁架吊装方案编制人: 审核人: 审批人: 二 O 一三年三月二十日目 录一、编制依据 二、工程概况 三、 方案依据 四、吊装施工 准备 五、吊装施工方法(一)、吊车的选择与计算 六 、吊装程序及方法 七 、施工技术措施 八 、安全技术措施 九 、施工组织 施工人员分配 十 、 吊车性能表 (25 吨 ) 及吊装现场、吊装位置分布图 为了安全顺利做好天津京蓟圣光万豪酒店管桁架吊装工作,确保人员、桁架、机械的安全,保证按期完成吊装任务,我司根据对工程的了解和现场勘察,通过对吊装机具性能的精心演算和施工模拟,制定出如下吊装方案

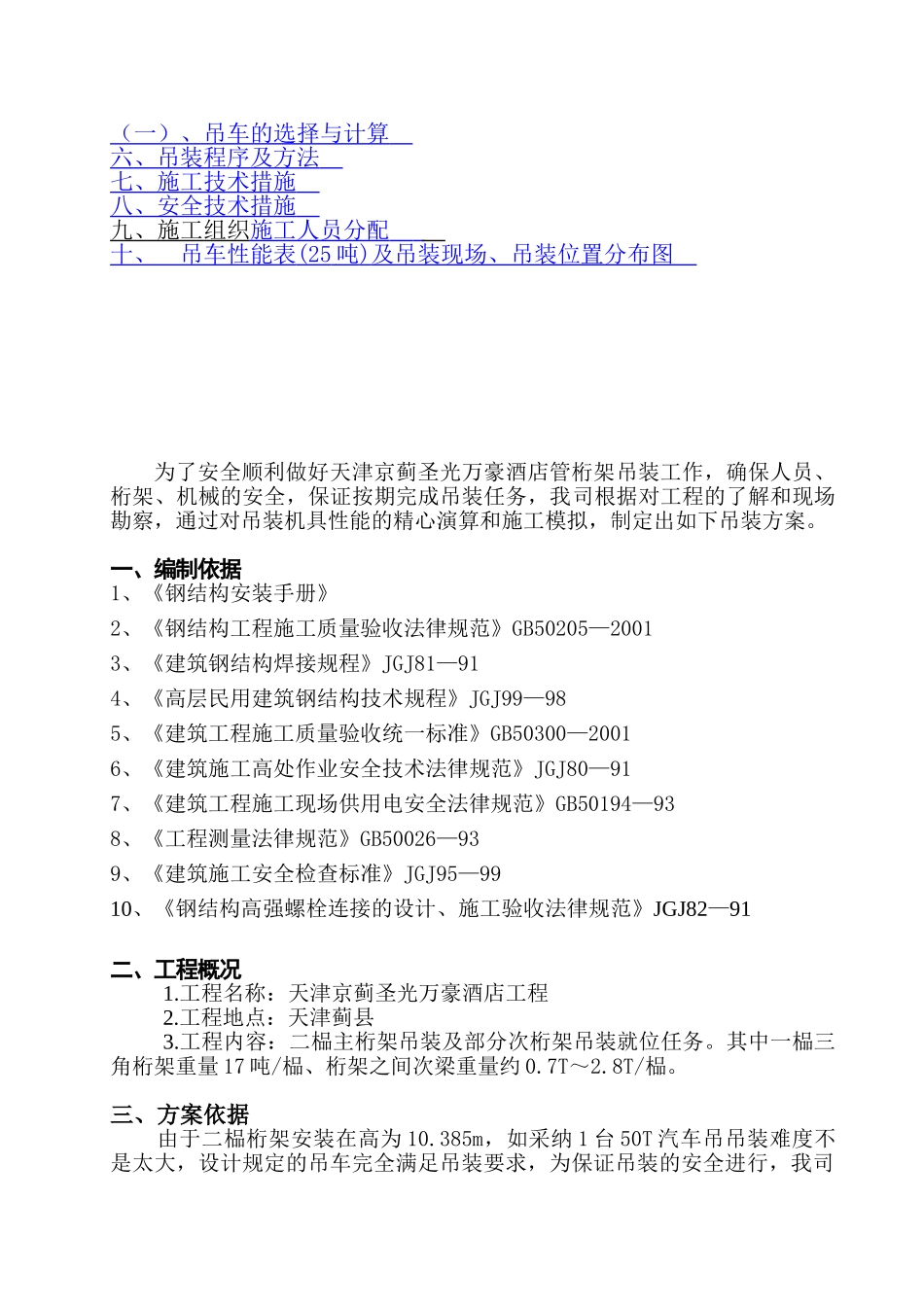

一、编制依据1、《钢结构安装手册》2、《钢结构工程施工质量验收法律规范》GB50205—20013、《建筑钢结构焊接规程》JGJ81—914、《高层民用建筑钢结构技术规程》JGJ99—985、《建筑工程施工质量验收统一标准》GB50300—20016、《建筑施工高处作业安全技术法律规范》JGJ80—917、《建筑工程施工现场供用电安全法律规范》GB50194—938、《工程测量法律规范》GB50026—939、《建筑施工安全检查标准》JGJ95—9910、《钢结构高强螺栓连接的设计、施工验收法律规范》JGJ82—91二、工程概况1
工程名称:天津京蓟圣光万豪酒店工程2
工程地点:天津蓟县 3
工程内容:二榀主桁架吊装及部分次桁架吊装就位任务
其中一榀三角桁架重量 17 吨/榀、桁架之间次梁重量约 0
三、方案依据由于二榀桁架安装在高为 10
385m,如采纳 1 台 50T 汽车吊吊装难度不是太大,设计规定的吊车完全满足吊装要求,为保证吊装的安全进行,我司与吊装公司反复讨论决定采纳 2 台 25T 汽车吊进行吊装,以便更安全有效完成吊装任务

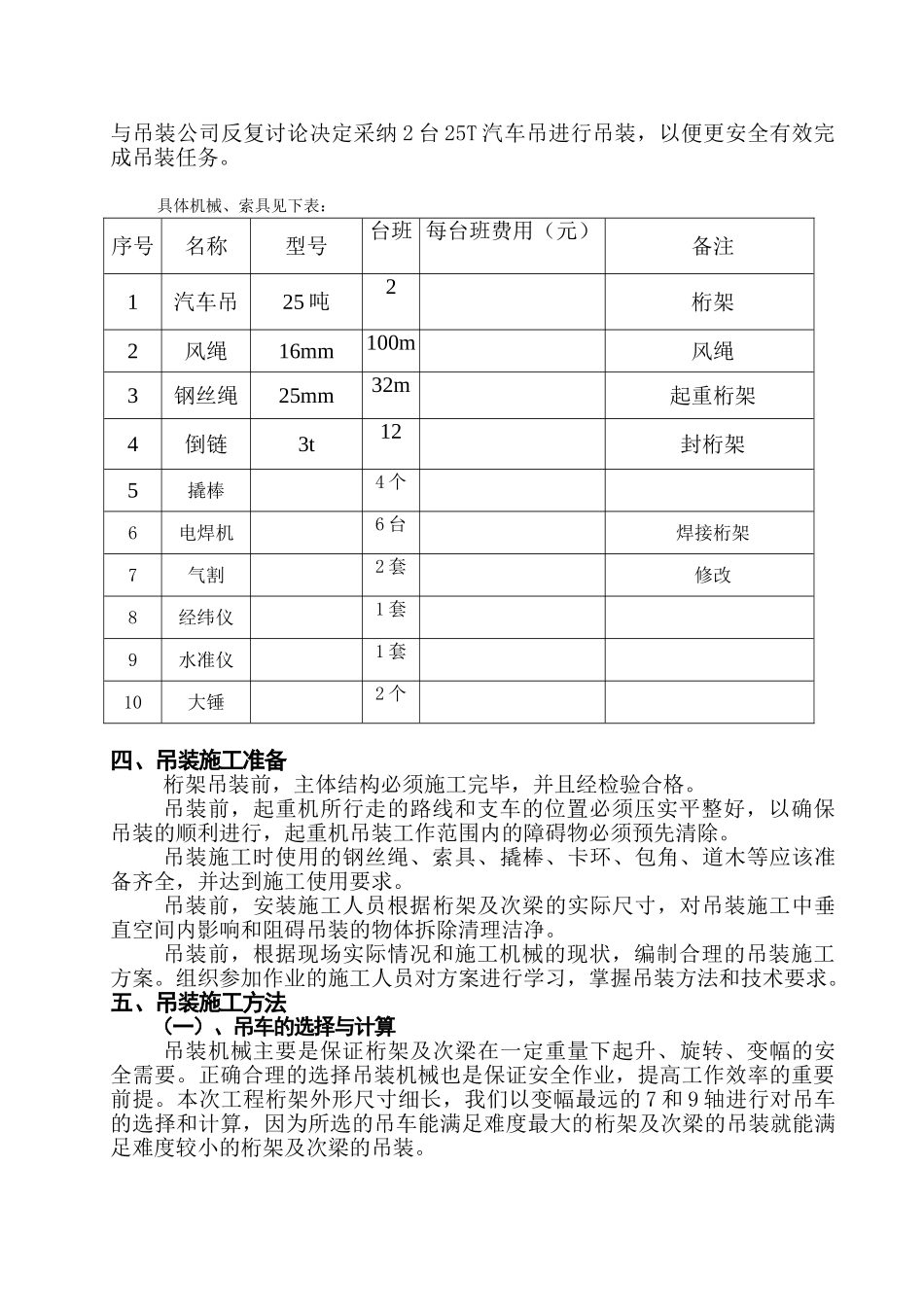

具体机械、索具见下表:序号名称型号台班 每台班费用(元)备注1汽
