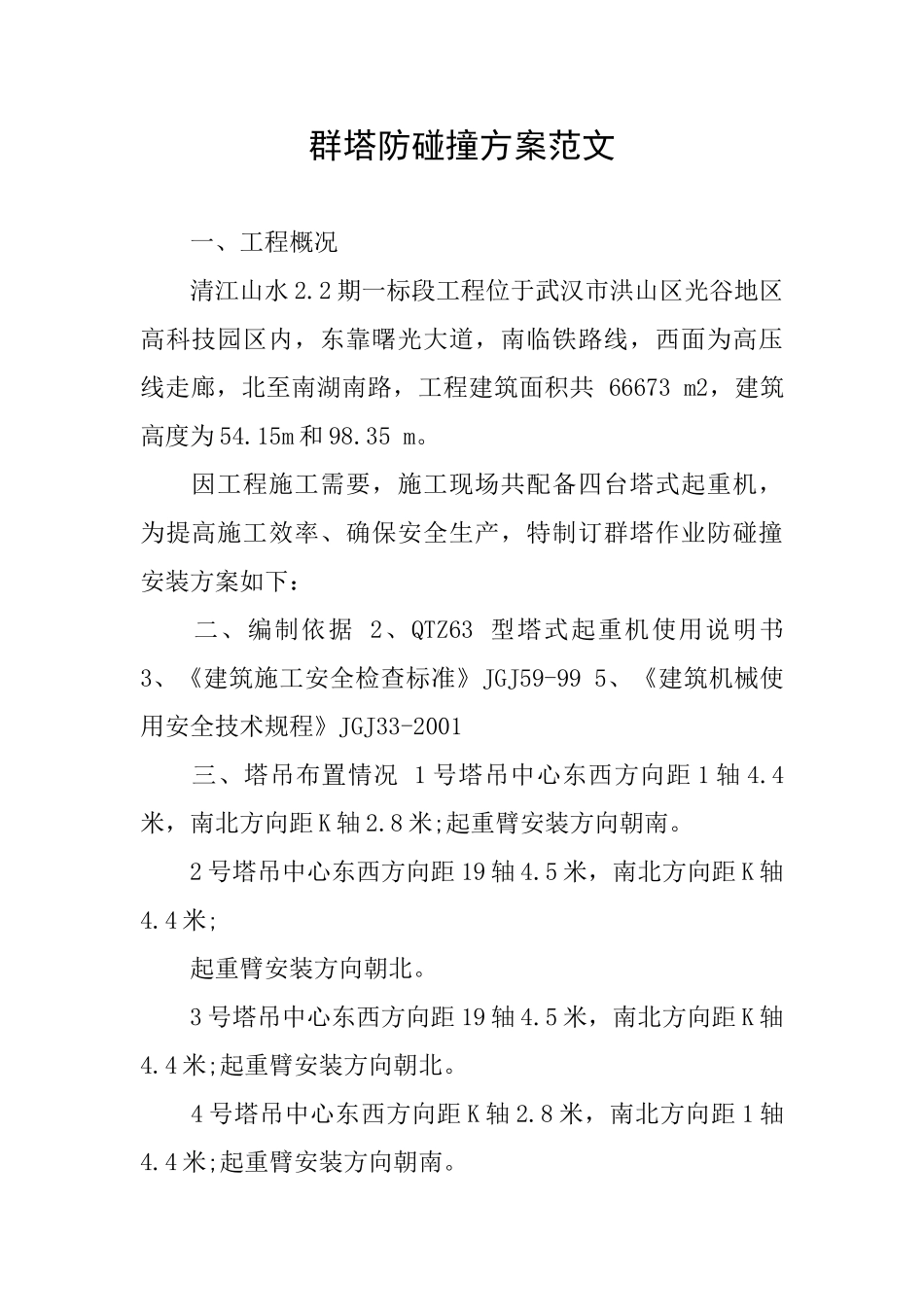

群塔防碰撞方案范文 一、工程概况 清江山水 2
2 期一标段工程位于武汉市洪山区光谷地区高科技园区内,东靠曙光大道,南临铁路线,西面为高压线走廊,北至南湖南路,工程建筑面积共 66673 m2,建筑高度为 54
15m 和 98
因工程施工需要,施工现场共配备四台塔式起重机,为提高施工效率、确保安全生产,特制订群塔作业防碰撞安装方案如下: 二、编制依据 2、QTZ63 型塔式起重机使用说明书 3、《建筑施工安全检查标准》JGJ59-99 5、《建筑机械使用安全技术规程》JGJ33-2001 三、塔吊布置情况 1 号塔吊中心东西方向距 1 轴 4
4米,南北方向距 K 轴 2
8 米;起重臂安装方向朝南
2 号塔吊中心东西方向距 19 轴 4
5 米,南北方向距 K 轴4
4 米; 起重臂安装方向朝北
3 号塔吊中心东西方向距 19 轴 4
5 米,南北方向距 K 轴4
4 米;起重臂安装方向朝北
4 号塔吊中心东西方向距 K 轴 2
8 米,南北方向距 1 轴4
4 米;起重臂安装方向朝南

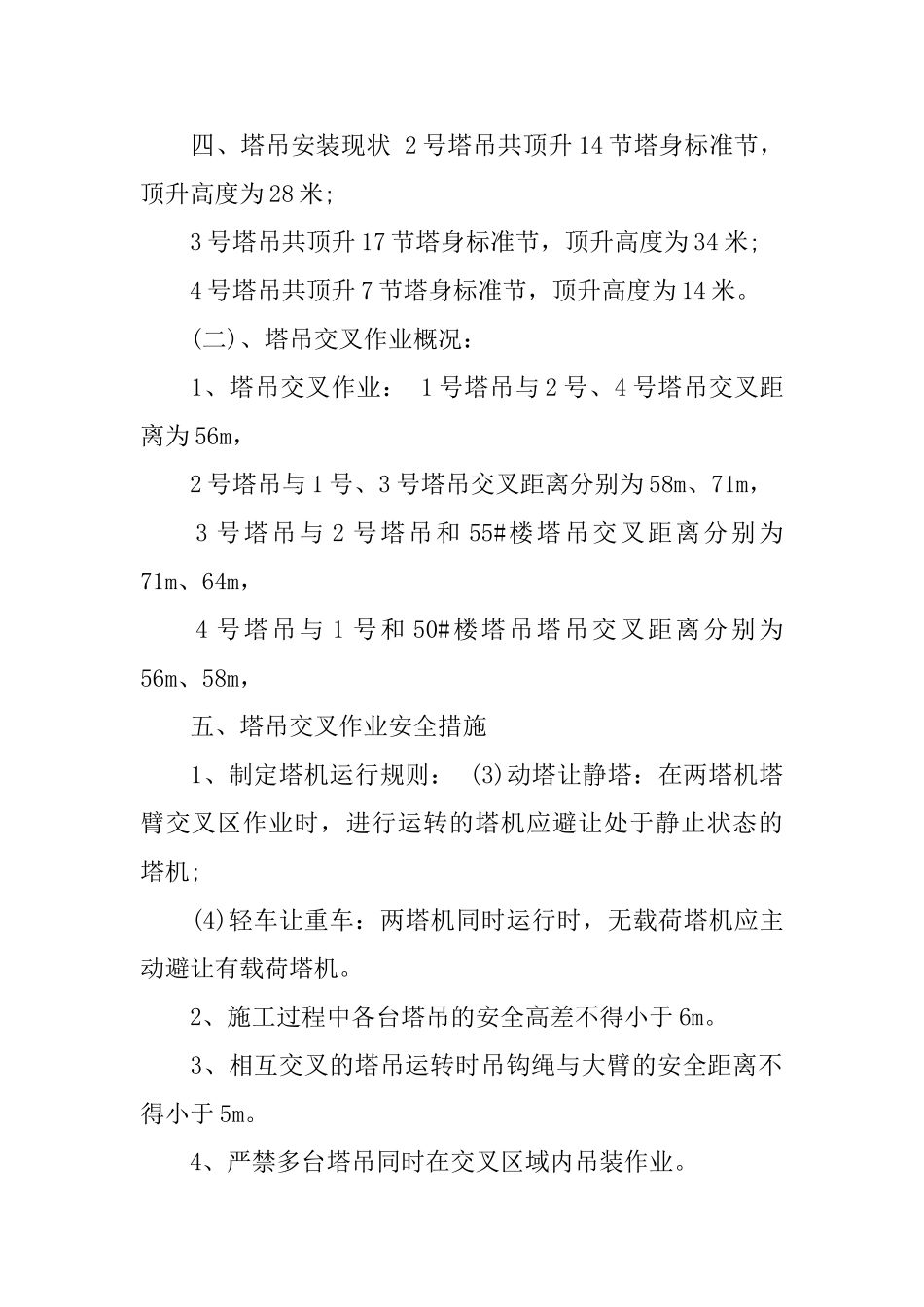

四、塔吊安装现状 2 号塔吊共顶升 14 节塔身标准节,顶升高度为 28 米; 3 号塔吊共顶升 17 节塔身标准节,顶升高度为 34 米; 4 号塔吊共顶升 7 节塔身标准节,顶升高度为 14 米

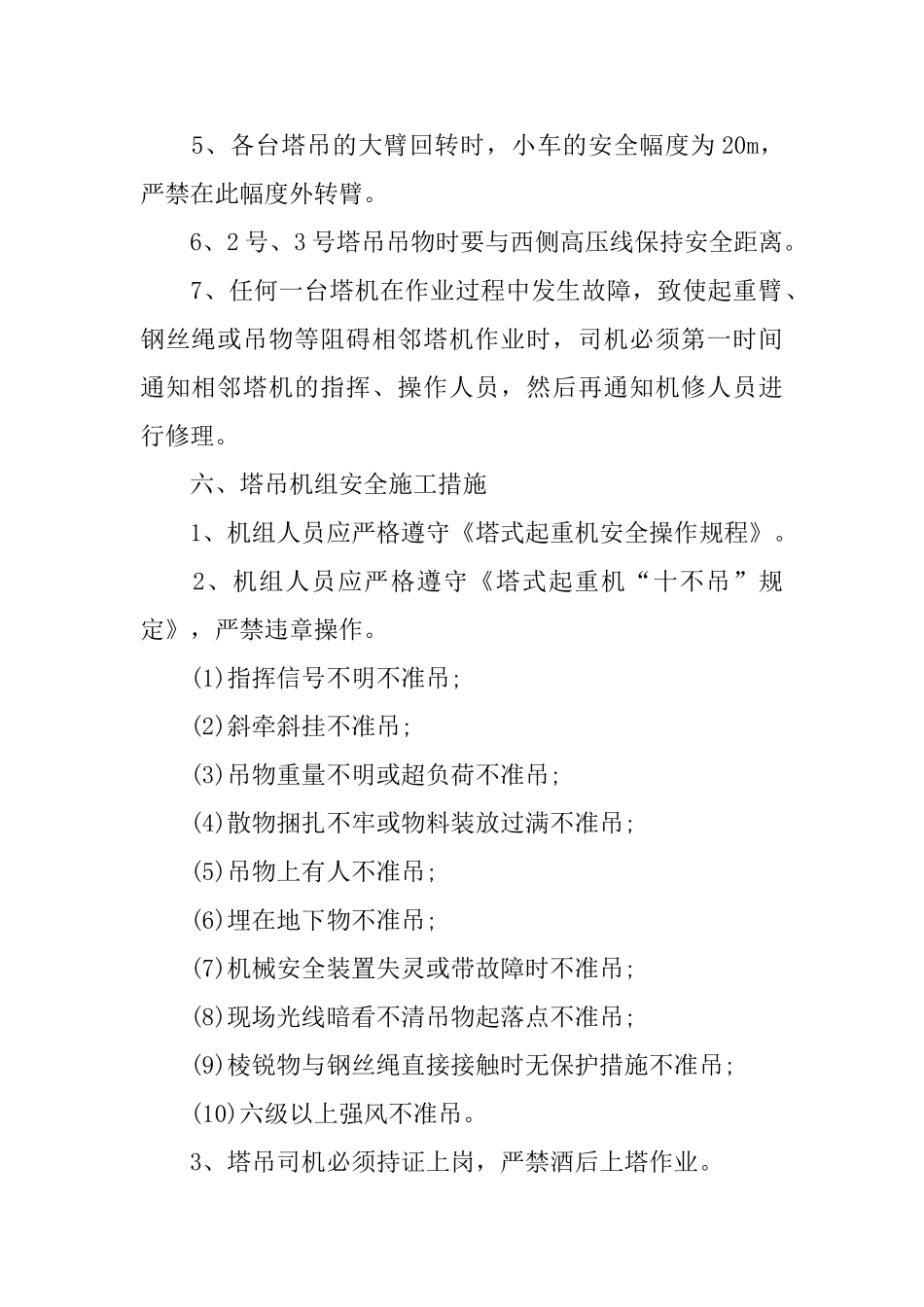

(二)、塔吊交叉作业概况: 1、塔吊交叉作业: 1 号塔吊与 2 号、4 号塔吊交叉距离为 56m, 2 号塔吊与 1 号、3 号塔吊交叉距离分别为 58m、71m, 3 号塔吊与 2 号塔吊和 55#楼塔吊交叉距离分别为71m、64m, 4 号塔吊与 1 号和 50#楼塔吊塔吊交叉距离分别为56m、58m, 五、塔吊交叉作业安全措施 1、制定塔机运行规则: (3)动塔让静塔:在两塔机塔臂交叉区作业时,进行运转的塔机应避让处于静止状态的塔机; (4)轻车让重车:两塔机同
