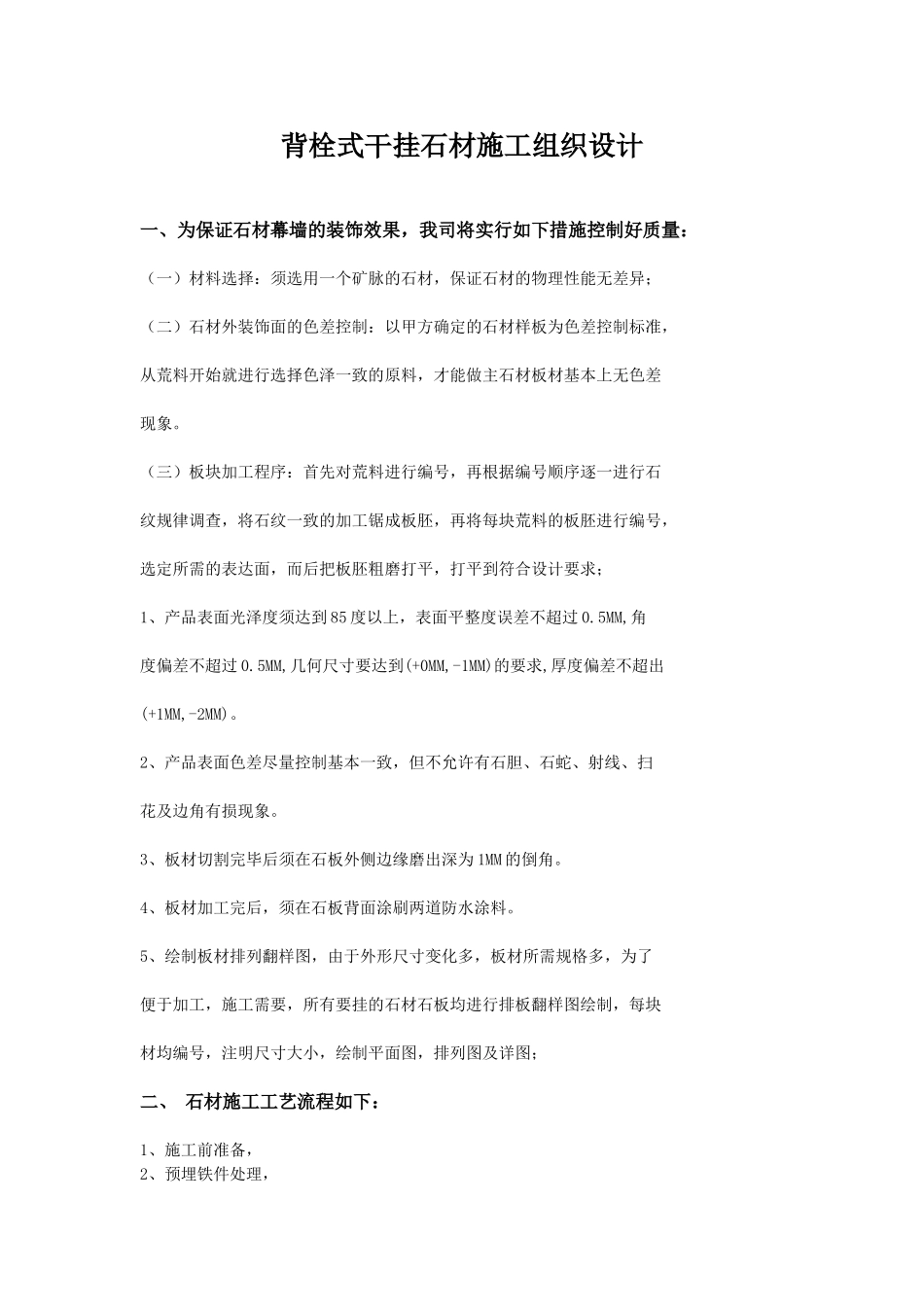

背栓式干挂石材施工组织设计一、为保证石材幕墙的装饰效果,我司将实行如下措施控制好质量:(一)材料选择:须选用一个矿脉的石材,保证石材的物理性能无差异; (二)石材外装饰面的色差控制:以甲方确定的石材样板为色差控制标准,从荒料开始就进行选择色泽一致的原料,才能做主石材板材基本上无色差现象。 (三)板块加工程序:首先对荒料进行编号,再根据编号顺序逐一进行石纹规律调查,将石纹一致的加工锯成板胚,再将每块荒料的板胚进行编号,选定所需的表达面,而后把板胚粗磨打平,打平到符合设计要求; 1、产品表面光泽度须达到 85 度以上,表面平整度误差不超过 0.5MM,角度偏差不超过 0.5MM,几何尺寸要达到(+0MM,-1MM)的要求,厚度偏差不超出(+1MM,-2MM)。 2、产品表面色差尽量控制基本一致,但不允许有石胆、石蛇、射线、扫花及边角有损现象。 3、板材切割完毕后须在石板外侧边缘磨出深为 1MM 的倒角。 4、板材加工完后,须在石板背面涂刷两道防水涂料。 5、绘制板材排列翻样图,由于外形尺寸变化多,板材所需规格多,为了便于加工,施工需要,所有要挂的石材石板均进行排板翻样图绘制,每块材均编号,注明尺寸大小,绘制平面图,排列图及详图; 二、 石材施工工艺流程如下:1、施工前准备, 2、预埋铁件处理, 3、测量, 4、测量成果图绘制, 5、连接件安装, 6、竖梁定位放线, 7、转接件安装, 8、竖梁安装, 9、竖梁校正与验收, 10、加固及二次防腐, 11、层高及横梁测量定位与放线索, 12、横梁角码定位钻孔, 13、横梁安装, 14、三维调节系统安装, 15、石材板块安装, 16、注胶封胶, 17、清洁收尾。 三、 预埋铁件:1、说明: 预(后)埋铁件是幕墙与主体结构连结的结构件之一,预埋铁件制作,安装的质量好直接影响幕墙与主体结构的连接功能。其安装的精确程度也直接影响着幕墙施工的精度及外观质量的好坏。所以作为幕墙安装施工的第一项作业,预埋铁件无论对其制作和安装都是直接影响着整个幕墙的施工、安装及整体效果的重要因素。 2、主要材料说明:预埋铁件、电焊条及辅助用钢筋 预埋铁件:铁板厚度为 10mm,锚筋为直径 10 或直径 12 在安装前要检查铁件焊角是否牢固,是否符合焊接有关施工法律规范,焊角钢筋是否够锚固长度。 电焊条:采纳优质焊条。凡在施工场地上的电焊条要存放于干燥处,注意防潮。 3、工艺流程及说明: 熟悉了解图纸要求→在施工现场找准预埋区域→ 找...
