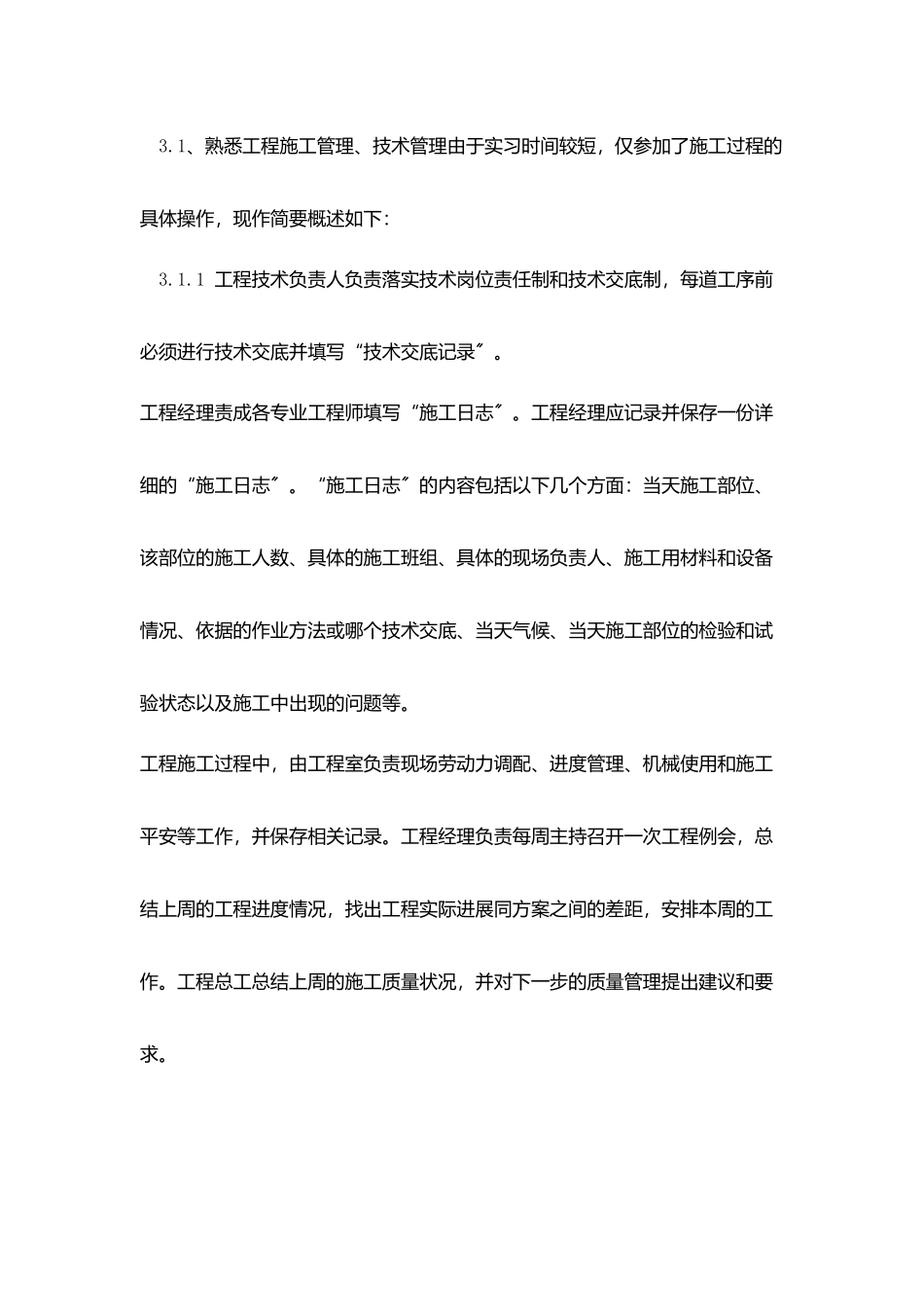

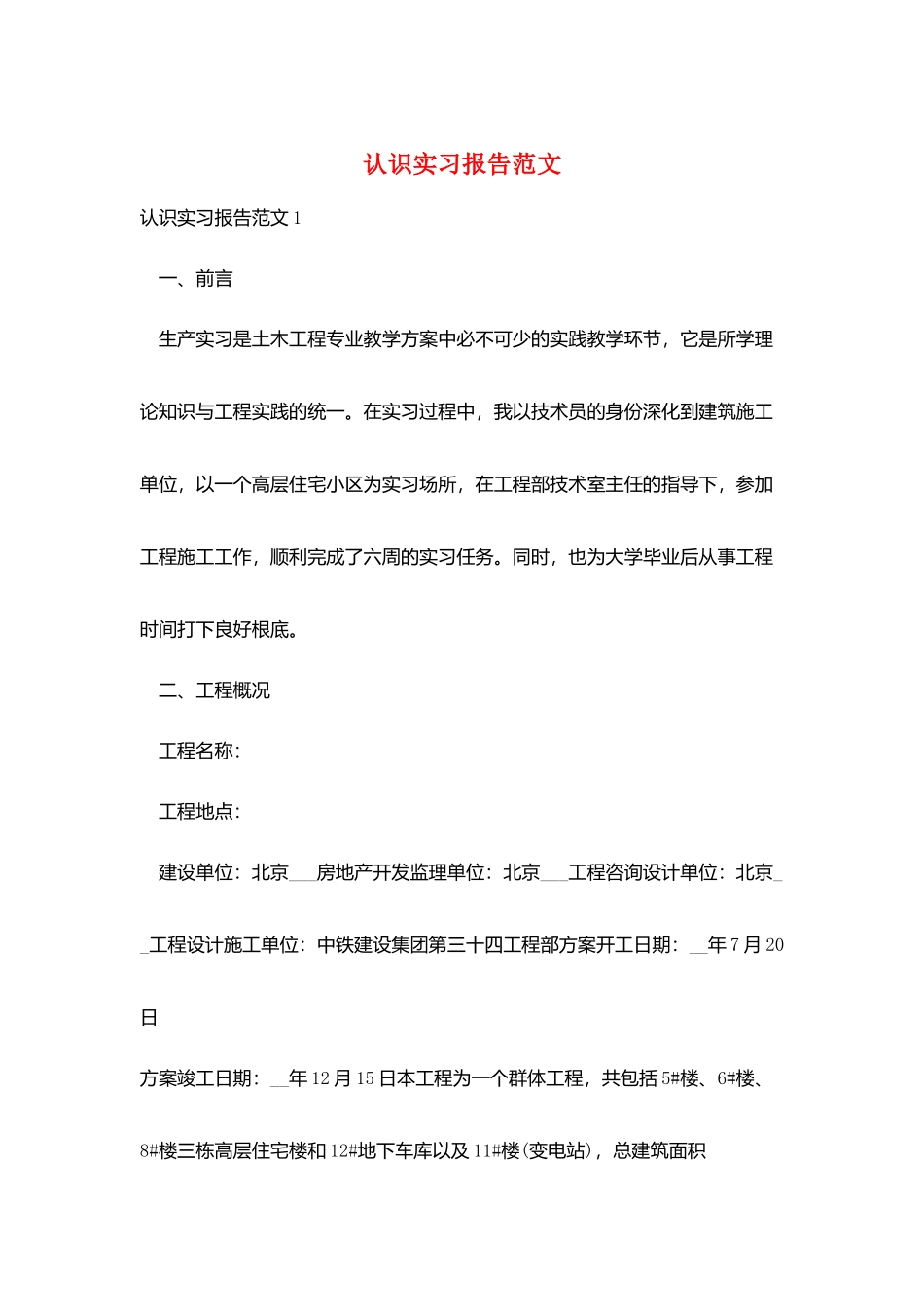

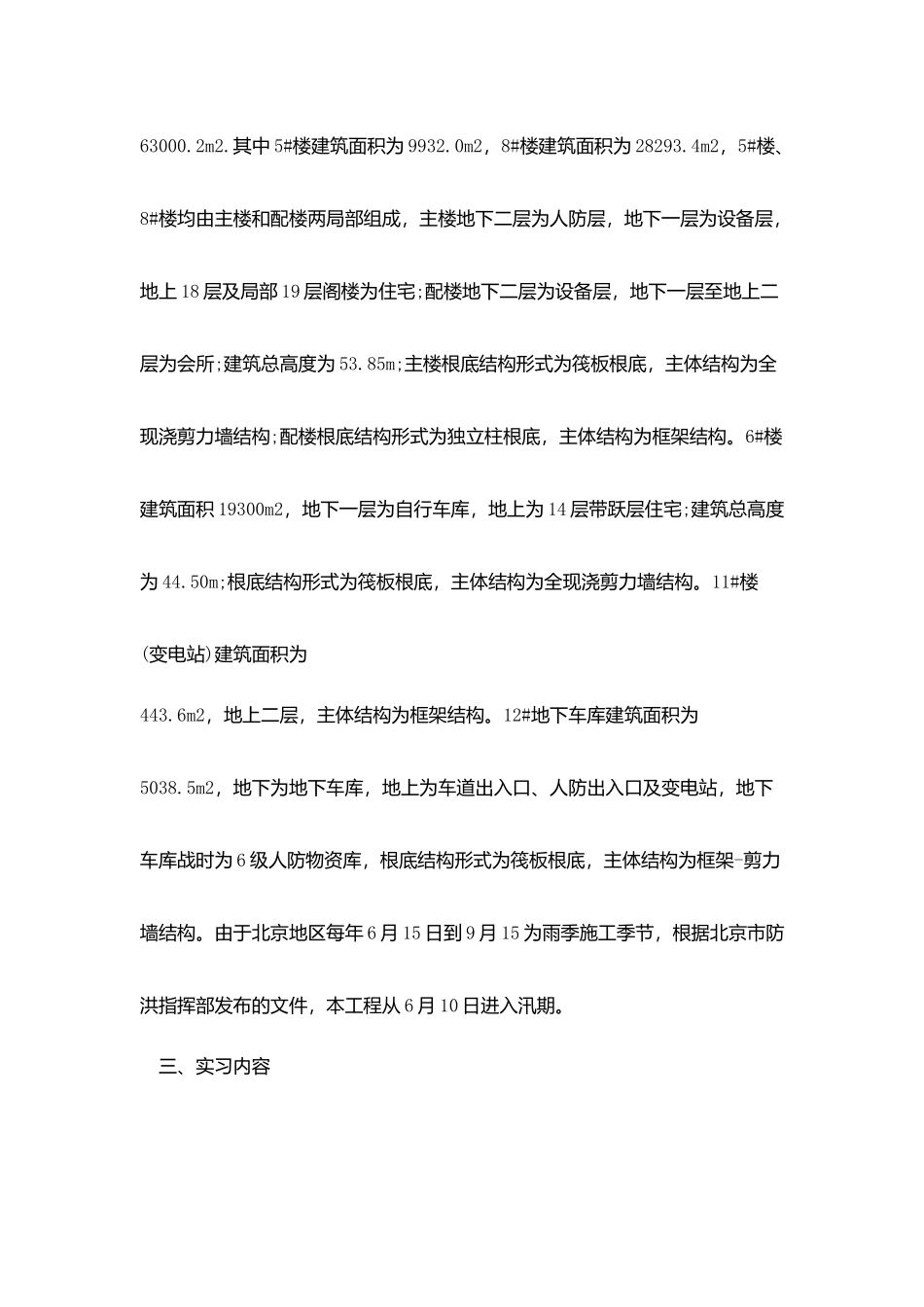

认识实习报告范文认识实习报告范文 1 一、前言 生产实习是土木工程专业教学方案中必不可少的实践教学环节,它是所学理论知识与工程实践的统一。在实习过程中,我以技术员的身份深化到建筑施工单位,以一个高层住宅小区为实习场所,在工程部技术室主任的指导下,参加工程施工工作,顺利完成了六周的实习任务。同时,也为大学毕业后从事工程时间打下良好根底。 二、工程概况 工程名称: 工程地点: 建设单位:北京___房地产开发监理单位:北京___工程咨询设计单位:北京__工程设计施工单位:中铁建设集团第三十四工程部方案开工日期:__年 7 月 20日方案竣工日期:__年 12 月 15 日本工程为一个群体工程,共包括 5#楼、6#楼、8#楼三栋高层住宅楼和 12#地下车库以及 11#楼(变电站),总建筑面积63000.2m2.其中 5#楼建筑面积为 9932.0m2,8#楼建筑面积为 28293.4m2,5#楼、8#楼均由主楼和配楼两局部组成,主楼地下二层为人防层,地下一层为设备层,地上 18 层及局部 19 层阁楼为住宅;配楼地下二层为设备层,地下一层至地上二层为会所;建筑总高度为 53.85m;主楼根底结构形式为筏板根底,主体结构为全现浇剪力墙结构;配楼根底结构形式为独立柱根底,主体结构为框架结构。6#楼建筑面积 19300m2,地下一层为自行车库,地上为 14 层带跃层住宅;建筑总高度为 44.50m;根底结构形式为筏板根底,主体结构为全现浇剪力墙结构。11#楼(变电站)建筑面积为443.6m2,地上二层,主体结构为框架结构。12#地下车库建筑面积为5038.5m2,地下为地下车库,地上为车道出入口、人防出入口及变电站,地下车库战时为 6 级人防物资库,根底结构形式为筏板根底,主体结构为框架-剪力墙结构。由于北京地区每年 6 月 15 日到 9 月 15 为雨季施工季节,根据北京市防洪指挥部发布的文件,本工程从 6 月 10 日进入汛期。 三、实习内容 3.1、熟悉工程施工管理、技术管理由于实习时间较短,仅参加了施工过程的具体操作,现作简要概述如下: 3.1.1 工程技术负责人负责落实技术岗位责任制和技术交底制,每道工序前必须进行技术交底并填写“技术交底记录〞。工程经理责成各专业工程师填写“施工日志〞。工程经理应记录并保存一份详细的“施工日志〞。“施工日志〞的内容包括以下几个方面:当天施工部位、该部位的施工人数、具体的施工班组、具体的现场负责人、施工用材料和设备情况、依据的作业方法或哪个技术交底、当天气候、当天施工部位的...
