设备工程部上半年工作总结暨下半年工作计划范文 20xx 上半年即将过去,回首上半年的工作,有累累的硕果和喜悦,也有艰辛
领导的重视与兄弟部门的理解和支持是干好各项工作的前提保证
部门人员协同攻关的困难、场景、过程,全程历历在目
回首起来也是一种提高和享乐
下边是部门 20xx 上半年的主要工作成绩的总结 维修部从事 E14、xx 半年以来
针对大楼施工与开业的情况,各个员工与班长,主管的配合工作,完成了上级领导分配的工作任务
其主要工作成绩有,跟进大楼公共区域的装修情况,及时发现问题;统计商铺的装修进度,统计能完成开业的店铺总数;跟进大楼外围地面的施工进度地面的铺设情况;还有大楼周围挡土墙及围墙的完成情况以及百荣路与百尚路的施工进度;排查大楼防水的问题以及地下层的各个阶段的施工情况
为大楼以后开业做好后勤工作
针对 20xx 下半年做出的重点工作及推动计划如下 1、继续针对上半年施工进度进行排查、统计
2、在下半年,部门人员加强对维修工作技能的学习,虚心求教施工人员,总结工作方法
累计经验、提高工作岗位的职能技术

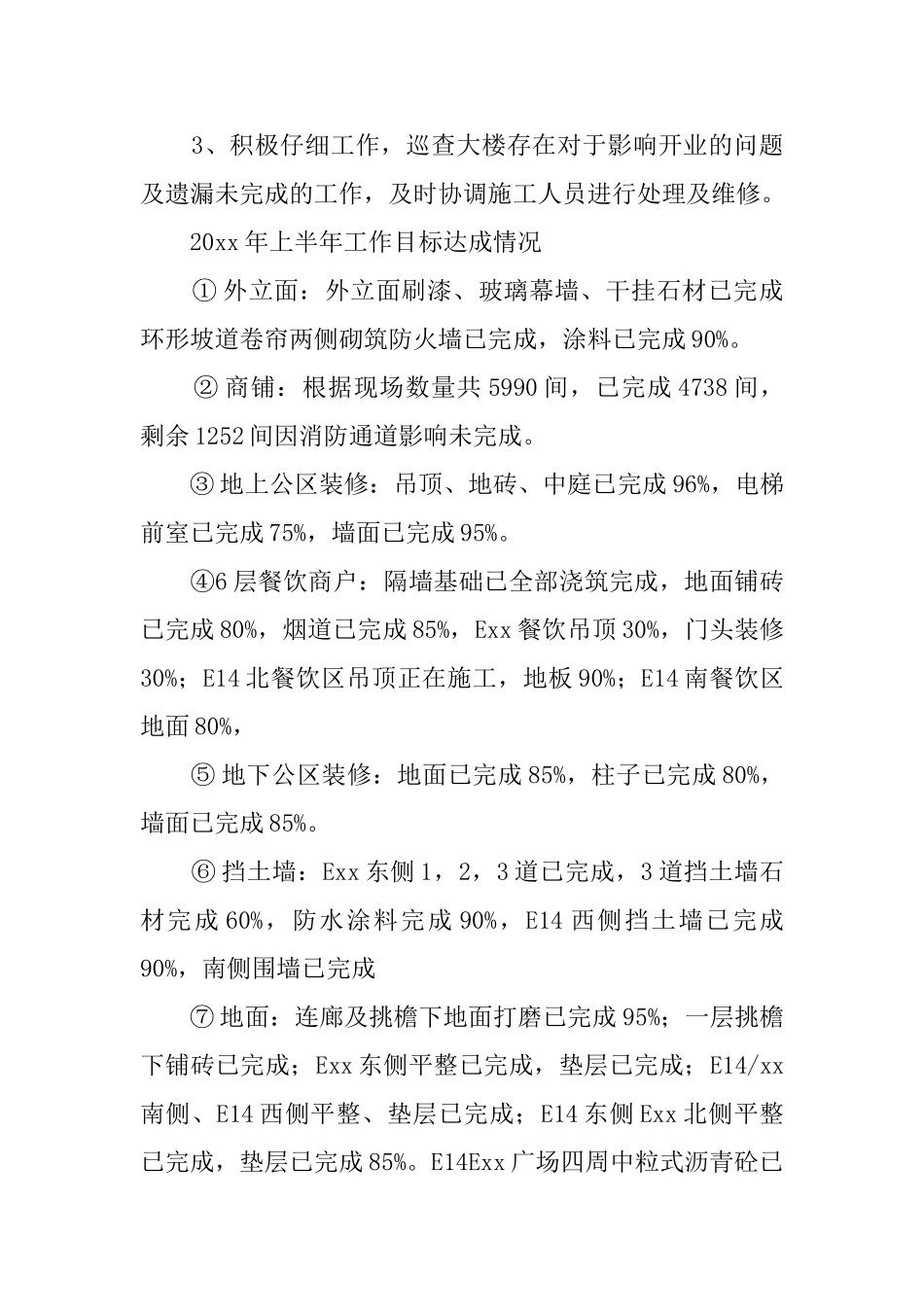

3、积极仔细工作,巡查大楼存在对于影响开业的问题及遗漏未完成的工作,及时协调施工人员进行处理及维修
20xx 年上半年工作目标达成情况 ① 外立面:外立面刷漆、玻璃幕墙、干挂石材已完成环形坡道卷帘两侧砌筑防火墙已完成,涂料已完成 90%
② 商铺:根据现场数量共 5990 间,已完成 4738 间,剩余 1252 间因消防通道影响未完成
③ 地上公区装修:吊顶、地砖、中庭已完成 96%,电梯前室已完成 75%,墙面已完成 95%
④6 层餐饮商户:隔墙基础已全部浇筑完成,地面铺砖已完成 80%,烟道已完成 85%,Exx 餐饮吊顶 30%,门头装修30%;E14 北餐饮区吊顶正在施工,地板 90%;E14 南餐饮区地面 80%, ⑤ 地下公区装修:
