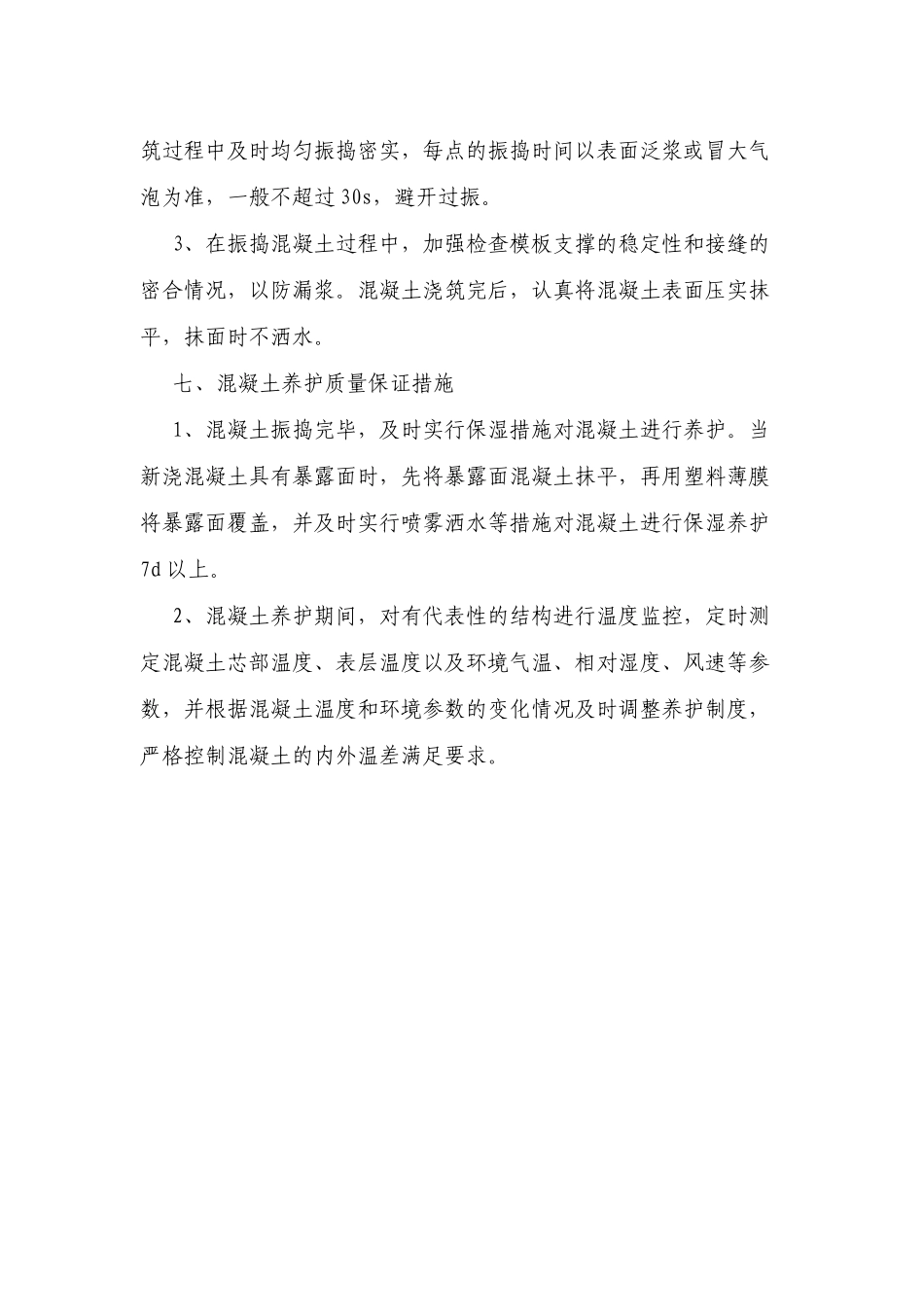

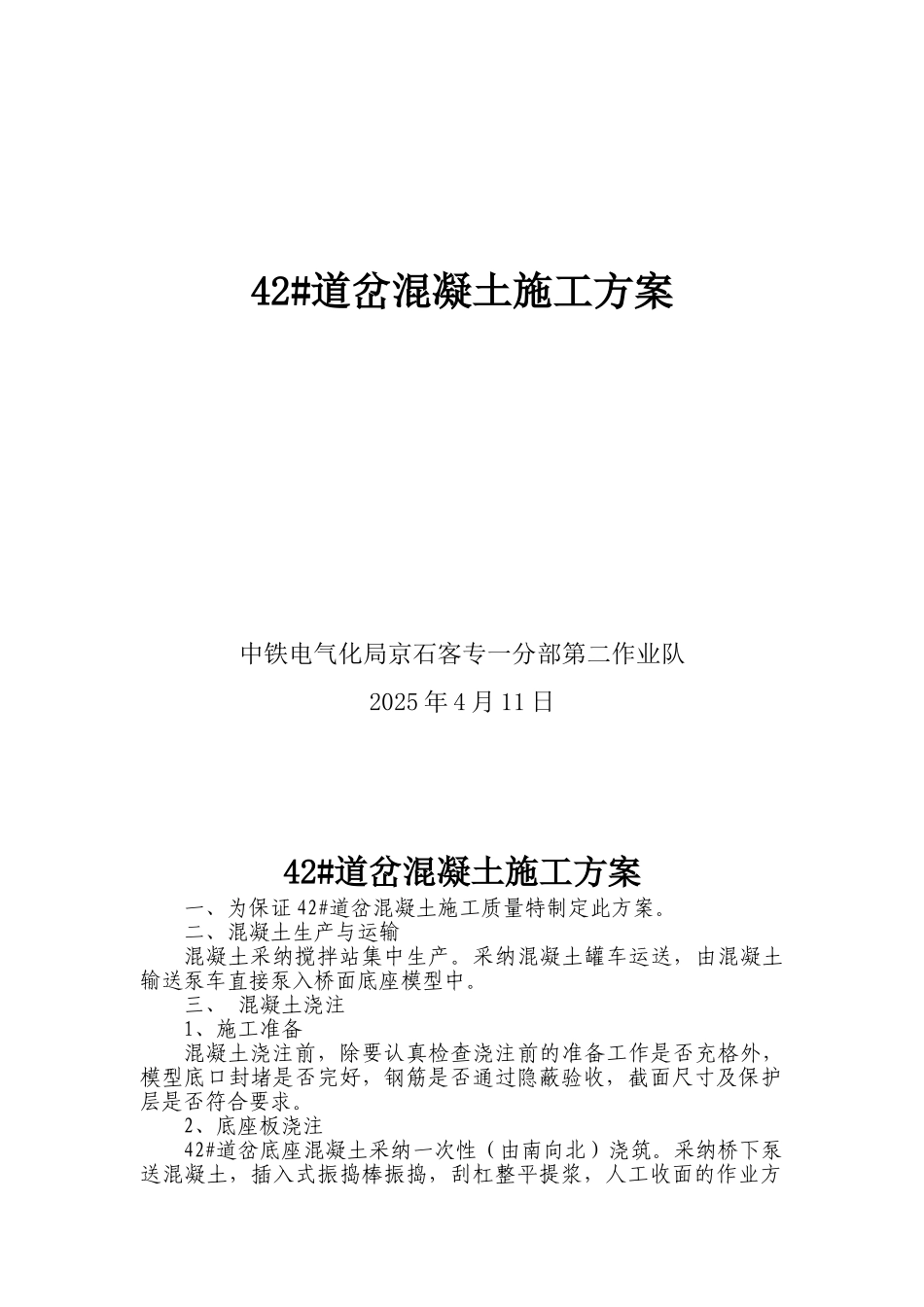

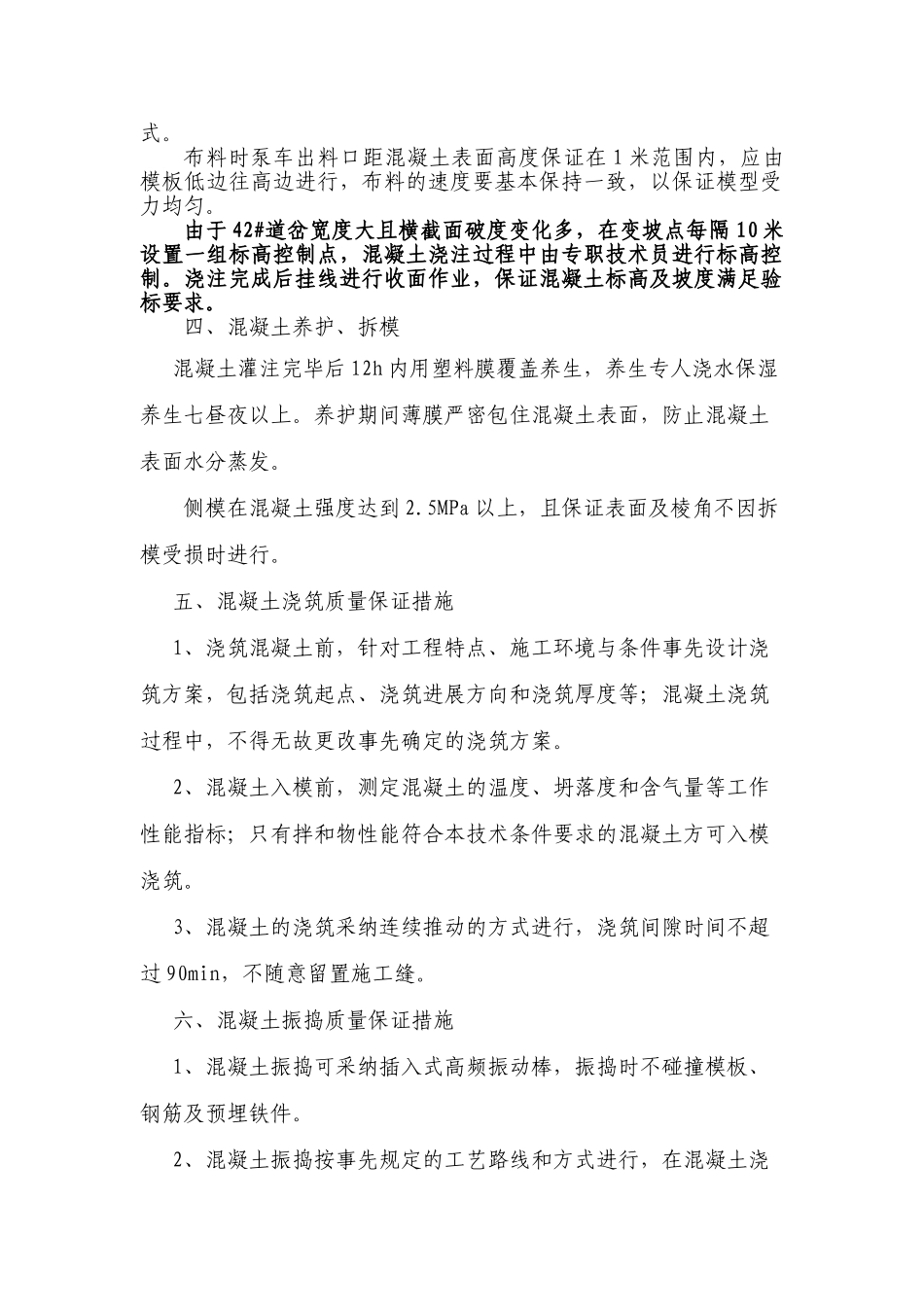

42#道岔混凝土施工方案中铁电气化局京石客专一分部第二作业队2025 年 4 月 11 日42#道岔混凝土施工方案一、为保证 42#道岔混凝土施工质量特制定此方案。二、混凝土生产与运输混凝土采纳搅拌站集中生产。采纳混凝土罐车运送,由混凝土输送泵车直接泵入桥面底座模型中。三、 混凝土浇注1、施工准备混凝土浇注前,除要认真检查浇注前的准备工作是否充格外,模型底口封堵是否完好,钢筋是否通过隐蔽验收,截面尺寸及保护层是否符合要求。2、底座板浇注42#道岔底座混凝土采纳一次性(由南向北)浇筑。采纳桥下泵送混凝土,插入式振捣棒振捣,刮杠整平提浆,人工收面的作业方式。布料时泵车出料口距混凝土表面高度保证在 1 米范围内,应由模板低边往高边进行,布料的速度要基本保持一致,以保证模型受力均匀。由于 42#道岔宽度大且横截面破度变化多,在变坡点每隔 10 米设置一组标高控制点,混凝土浇注过程中由专职技术员进行标高控制。浇注完成后挂线进行收面作业,保证混凝土标高及坡度满足验标要求。四、混凝土养护、拆模混凝土灌注完毕后 12h 内用塑料膜覆盖养生,养生专人浇水保湿养生七昼夜以上。养护期间薄膜严密包住混凝土表面,防止混凝土表面水分蒸发。侧模在混凝土强度达到 2.5MPa 以上,且保证表面及棱角不因拆模受损时进行。五、混凝土浇筑质量保证措施1、浇筑混凝土前,针对工程特点、施工环境与条件事先设计浇筑方案,包括浇筑起点、浇筑进展方向和浇筑厚度等;混凝土浇筑过程中,不得无故更改事先确定的浇筑方案。2、混凝土入模前,测定混凝土的温度、坍落度和含气量等工作性能指标;只有拌和物性能符合本技术条件要求的混凝土方可入模浇筑。3、混凝土的浇筑采纳连续推动的方式进行,浇筑间隙时间不超过 90min,不随意留置施工缝。六、混凝土振捣质量保证措施1、混凝土振捣可采纳插入式高频振动棒,振捣时不碰撞模板、钢筋及预埋铁件。2、混凝土振捣按事先规定的工艺路线和方式进行,在混凝土浇筑过程中及时均匀振捣密实,每点的振捣时间以表面泛浆或冒大气泡为准,一般不超过 30s,避开过振。3、在振捣混凝土过程中,加强检查模板支撑的稳定性和接缝的密合情况,以防漏浆。混凝土浇筑完后,认真将混凝土表面压实抹平,抹面时不洒水。七、混凝土养护质量保证措施1、混凝土振捣完毕,及时实行保湿措施对混凝土进行养护。当新浇混凝土具有暴露面时,先将暴露面混凝土抹平,再用塑料薄膜将暴露面覆盖,并及时实行喷雾洒水...
