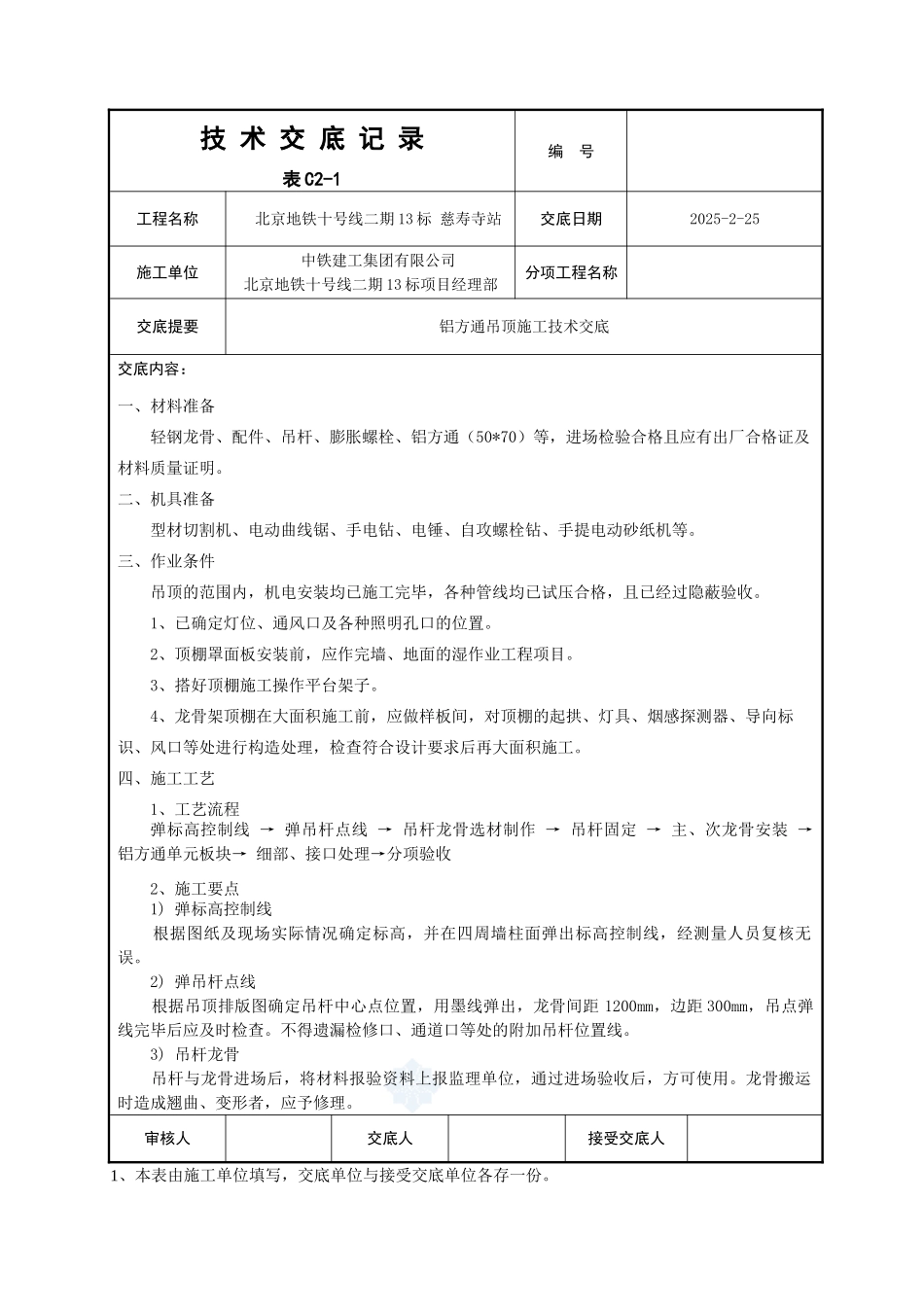

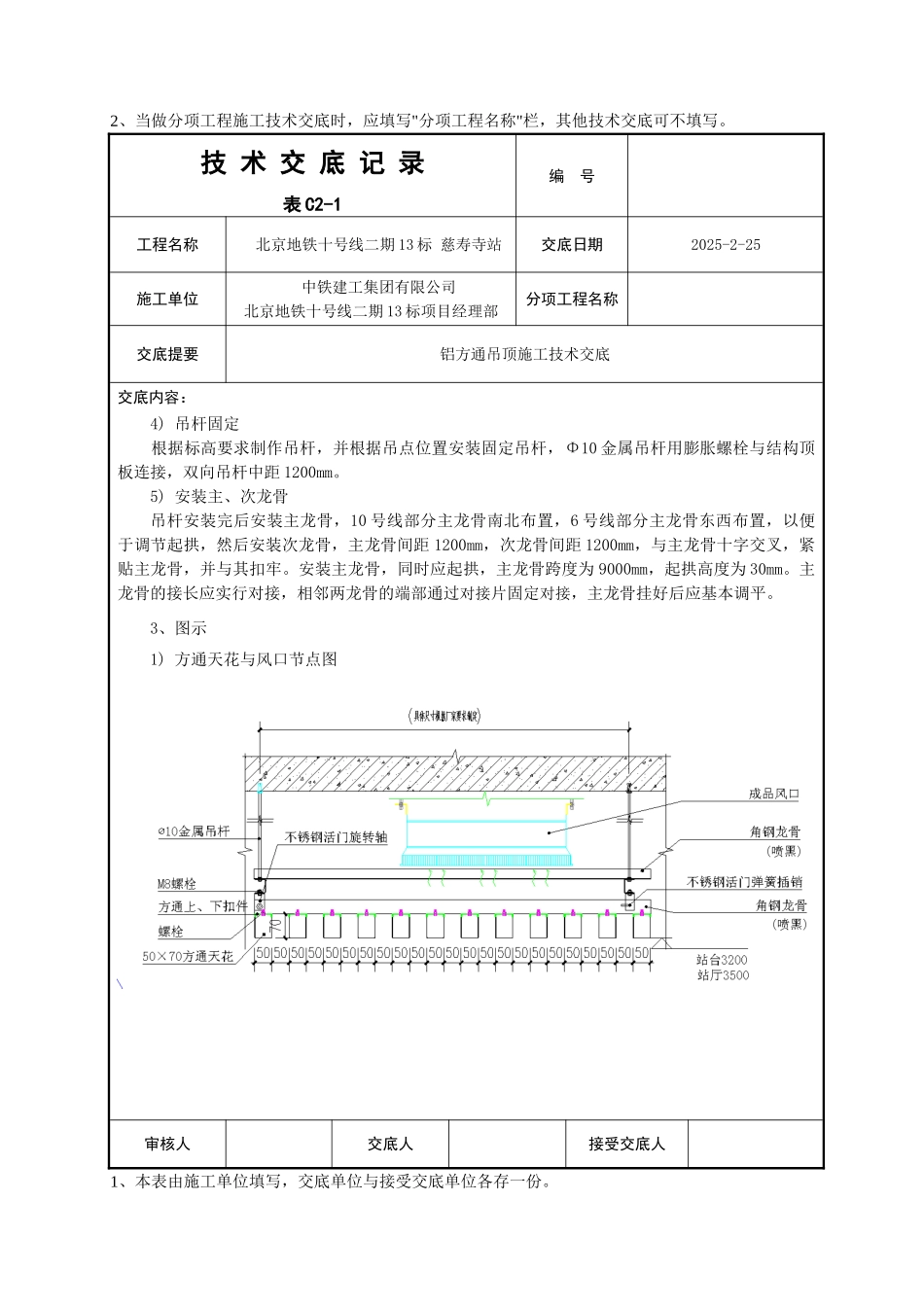

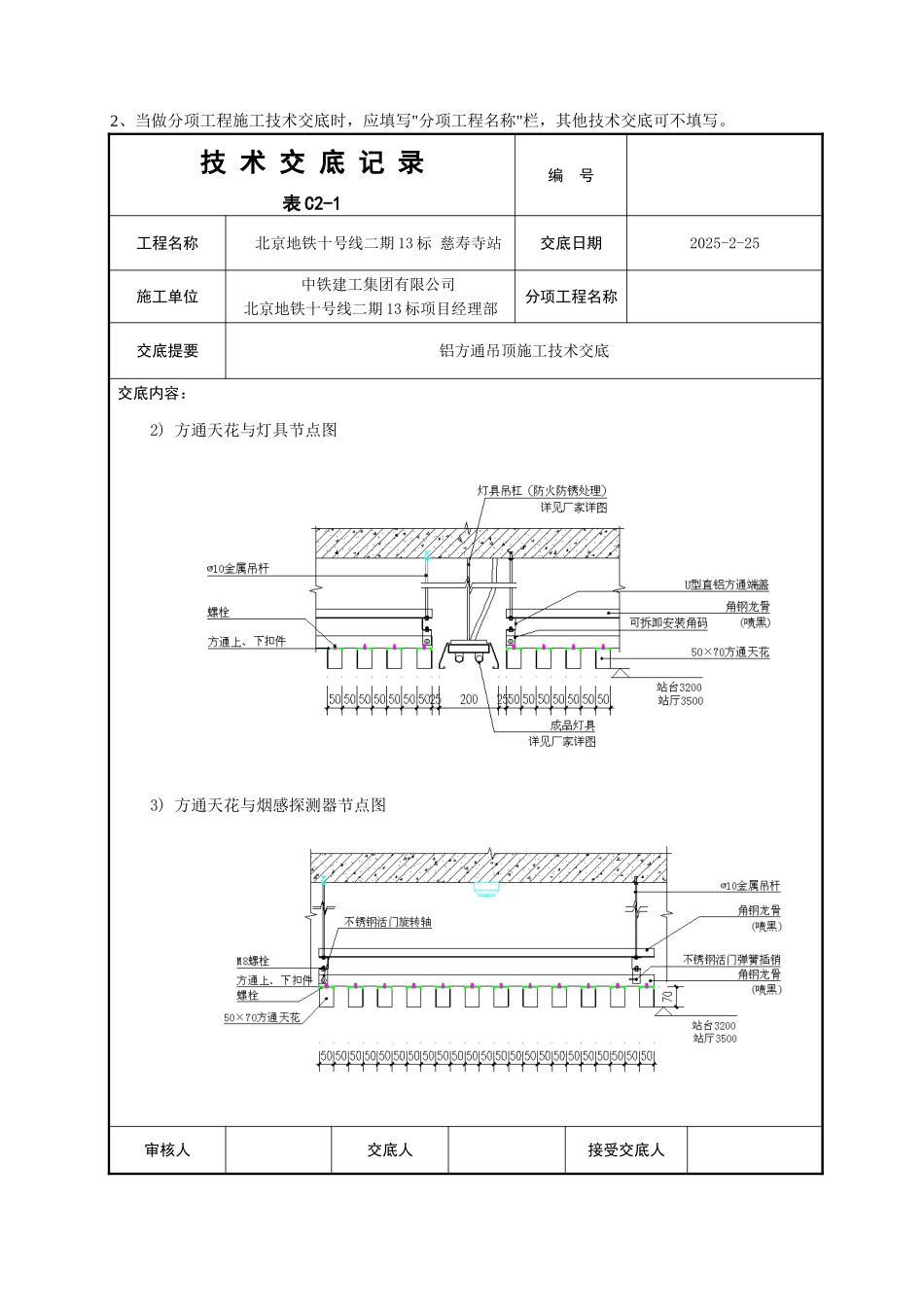

技 术 交 底 记 录 编 号表 C2-1工程名称 北京地铁十号线二期 13 标 慈寿寺站交底日期2025-2-25施工单位 中铁建工集团有限公司北京地铁十号线二期 13 标项目经理部分项工程名称交底提要铝方通吊顶施工技术交底交底内容:一、材料准备轻钢龙骨、配件、吊杆、膨胀螺栓、铝方通(50*70)等,进场检验合格且应有出厂合格证及材料质量证明。二、机具准备型材切割机、电动曲线锯、手电钻、电锤、自攻螺栓钻、手提电动砂纸机等。三、作业条件吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,且已经过隐蔽验收。1、已确定灯位、通风口及各种照明孔口的位置。2、顶棚罩面板安装前,应作完墙、地面的湿作业工程项目。3、搭好顶棚施工操作平台架子。4、龙骨架顶棚在大面积施工前,应做样板间,对顶棚的起拱、灯具、烟感探测器、导向标识、风口等处进行构造处理,检查符合设计要求后再大面积施工。四、施工工艺1、工艺流程弹标高控制线 → 弹吊杆点线 → 吊杆龙骨选材制作 → 吊杆固定 → 主、次龙骨安装 → 铝方通单元板块→ 细部、接口处理→分项验收2、施工要点 1) 弹标高控制线 根据图纸及现场实际情况确定标高,并在四周墙柱面弹出标高控制线,经测量人员复核无误。 2) 弹吊杆点线 根据吊顶排版图确定吊杆中心点位置,用墨线弹出,龙骨间距 1200mm,边距 300mm,吊点弹线完毕后应及时检查。不得遗漏检修口、通道口等处的附加吊杆位置线。 3) 吊杆龙骨 吊杆与龙骨进场后,将材料报验资料上报监理单位,通过进场验收后,方可使用。龙骨搬运时造成翘曲、变形者,应予修理。 审核人 交底人 接受交底人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。2、当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。技 术 交 底 记 录 编 号表 C2-1工程名称 北京地铁十号线二期 13 标 慈寿寺站交底日期2025-2-25施工单位 中铁建工集团有限公司北京地铁十号线二期 13 标项目经理部分项工程名称交底提要铝方通吊顶施工技术交底交底内容: 4) 吊杆固定 根据标高要求制作吊杆,并根据吊点位置安装固定吊杆,Φ10 金属吊杆用膨胀螺栓与结构顶板连接,双向吊杆中距 1200mm。 5) 安装主、次龙骨吊杆安装完后安装主龙骨,10 号线部分主龙骨南北布置,6 号线部分主龙骨东西布置,以便于调节起拱,然后安装次龙骨,主龙骨间距 1200mm,次龙骨间距 1200mm,与...
