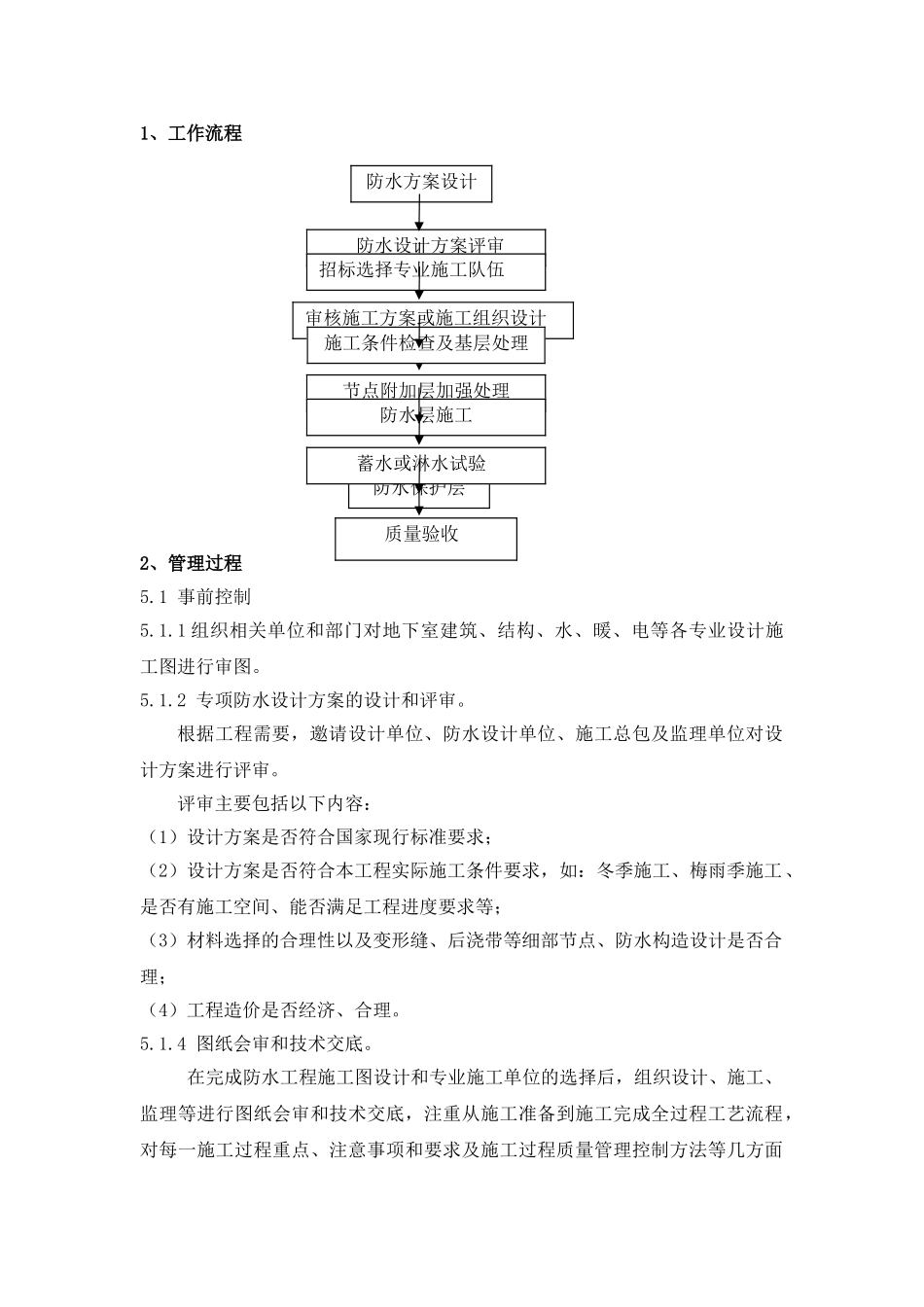

1、工作流程2、管理过程5
1 事前控制5
1 组织相关单位和部门对地下室建筑、结构、水、暖、电等各专业设计施工图进行审图
2 专项防水设计方案的设计和评审
根据工程需要,邀请设计单位、防水设计单位、施工总包及监理单位对设计方案进行评审
评审主要包括以下内容:(1)设计方案是否符合国家现行标准要求;(2)设计方案是否符合本工程实际施工条件要求,如:冬季施工、梅雨季施工、是否有施工空间、能否满足工程进度要求等;(3)材料选择的合理性以及变形缝、后浇带等细部节点、防水构造设计是否合理;(4)工程造价是否经济、合理
4 图纸会审和技术交底
在完成防水工程施工图设计和专业施工单位的选择后,组织设计、施工、监理等进行图纸会审和技术交底,注重从施工准备到施工完成全过程工艺流程,对每一施工过程重点、注意事项和要求及施工过程质量管理控制方法等几方面防水设计方案评审招标选择专业施工队伍审核施工方案或施工组织设计防水保护层施工条件检查及基层处理质量验收防水方案设计节点附加层加强处理防水层施工蓄水或淋水试验进行交底工作

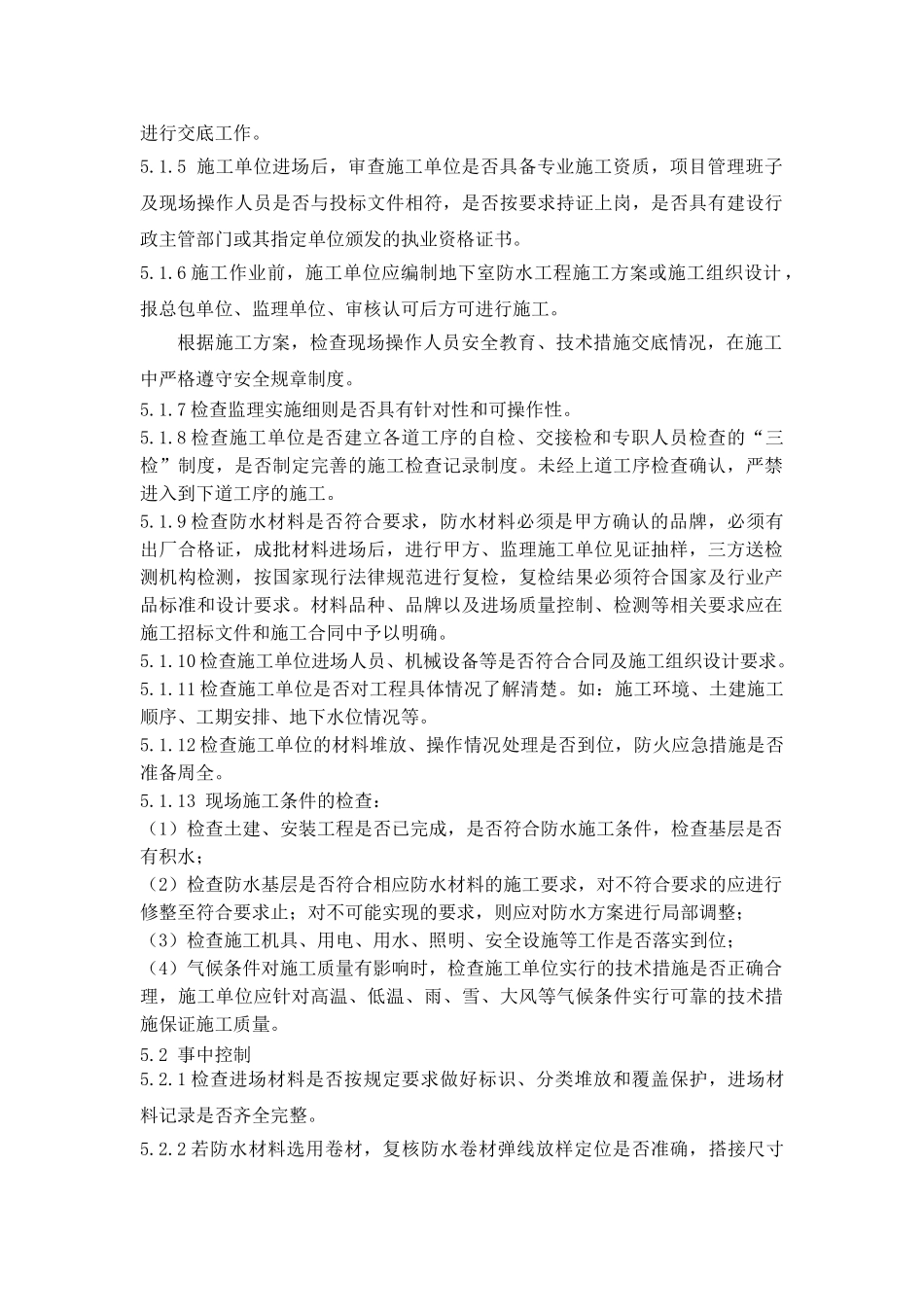

5 施工单位进场后,审查施工单位是否具备专业施工资质,项目管理班子及现场操作人员是否与投标文件相符,是否按要求持证上岗,是否具有建设行政主管部门或其指定单位颁发的执业资格证书
6 施工作业前,施工单位应编制地下室防水工程施工方案或施工组织设计 ,报总包单位、监理单位、审核认可后方可进行施工
根据施工方案,检查现场操作人员安全教育、技术措施交底情况,在施工中严格遵守安全规章制度
7 检查监理实施细则是否具有针对性和可操作性
8 检查施工单位是否建立各道工序的自检、交接检和专职人员检查的“三检”制度,是否制定完善的施工检查记录制度
未经上道工序检查确认,严禁进入到下道工序的施工

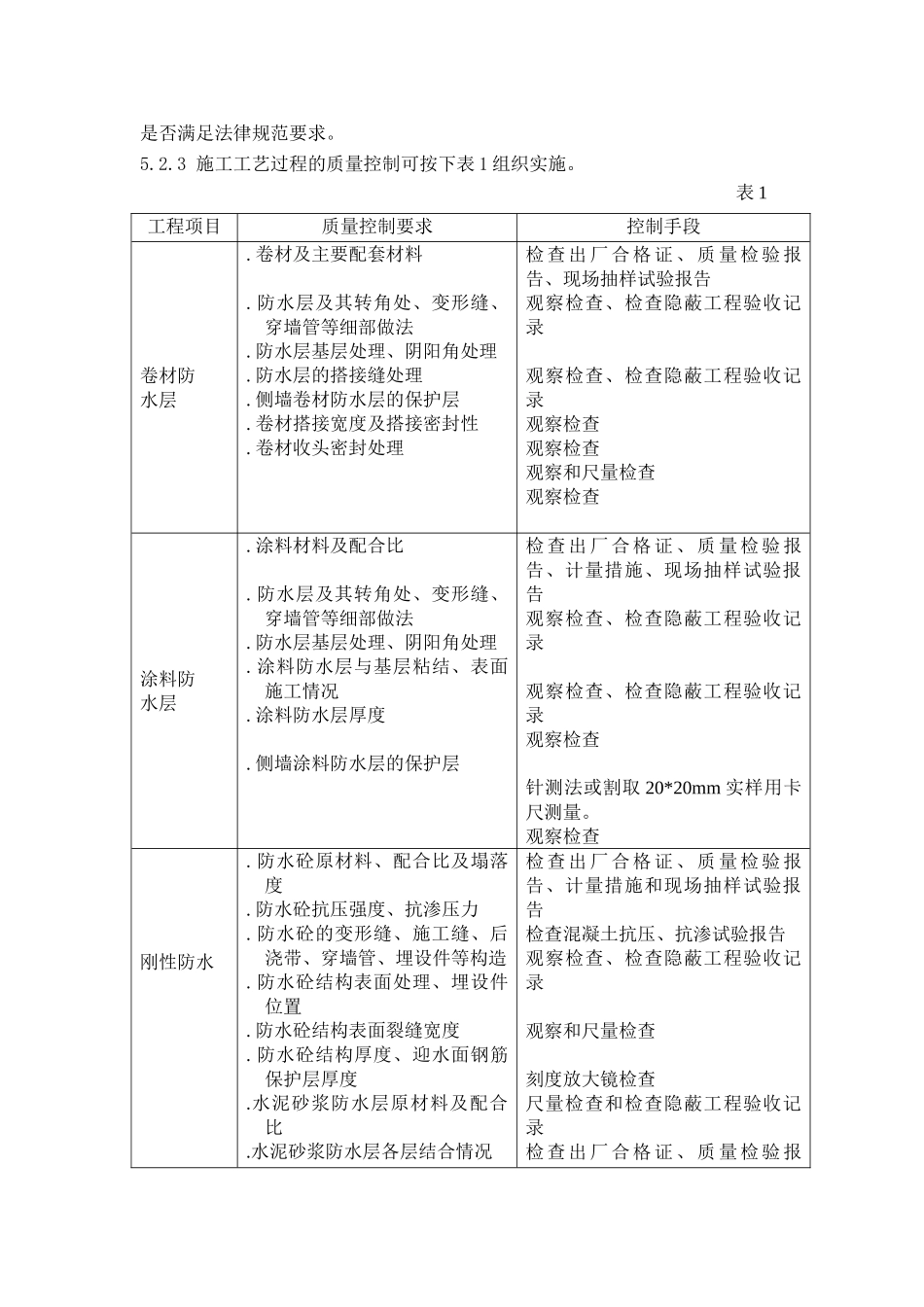

9 检查防水材料是否符合要求,防水材料必须是
