鼎新柴油发电机组调试及试运转方案柴油发电机组维修

鼎新柴油发电机组调试及试运转方案柴油发电机组维修_第1页
1/3
鼎新柴油发电机组调试及试运转方案柴油发电机组维修_第2页
2/3
鼎新柴油发电机组调试及试运转方案柴油发电机组维修_第3页
3/3

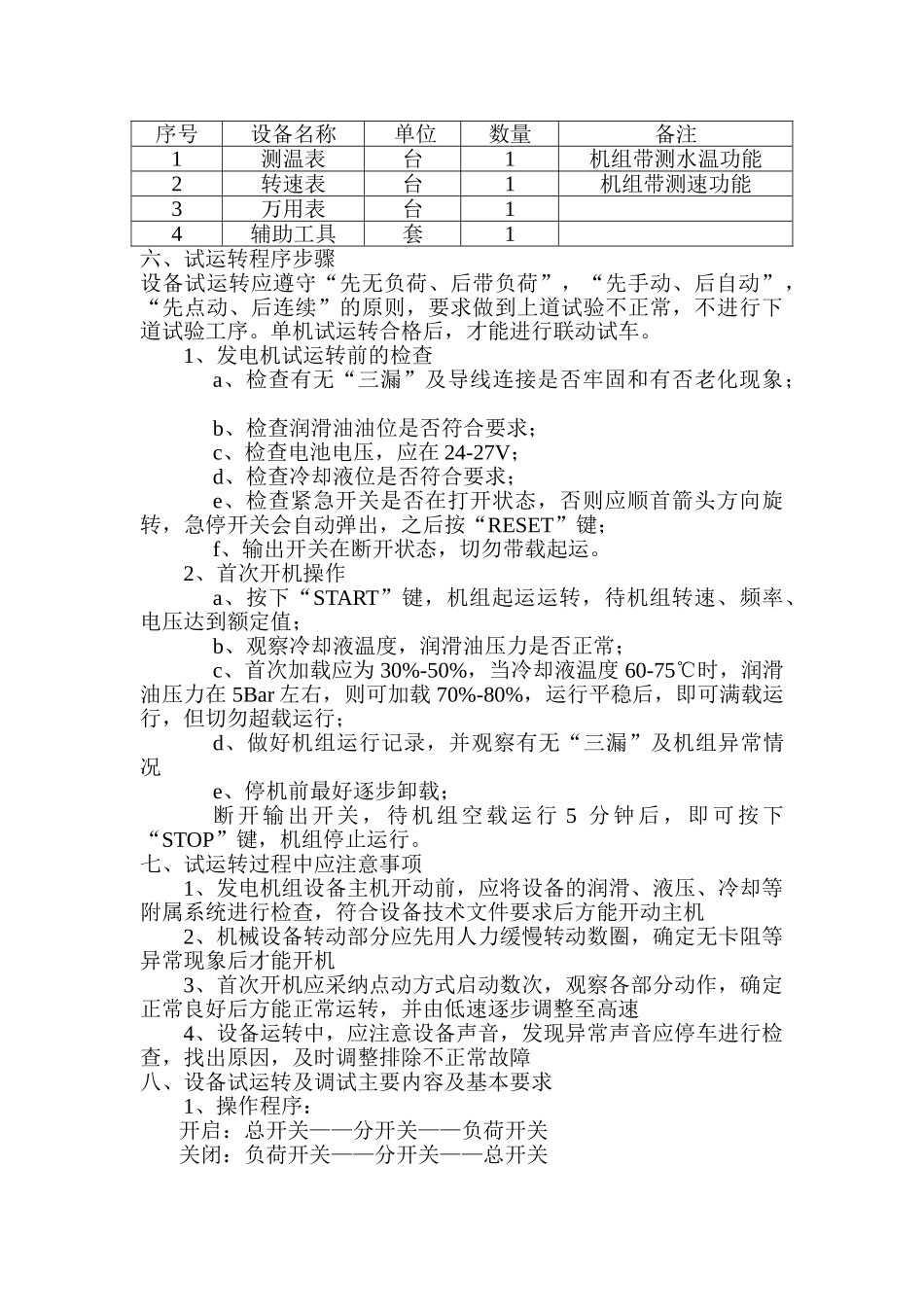

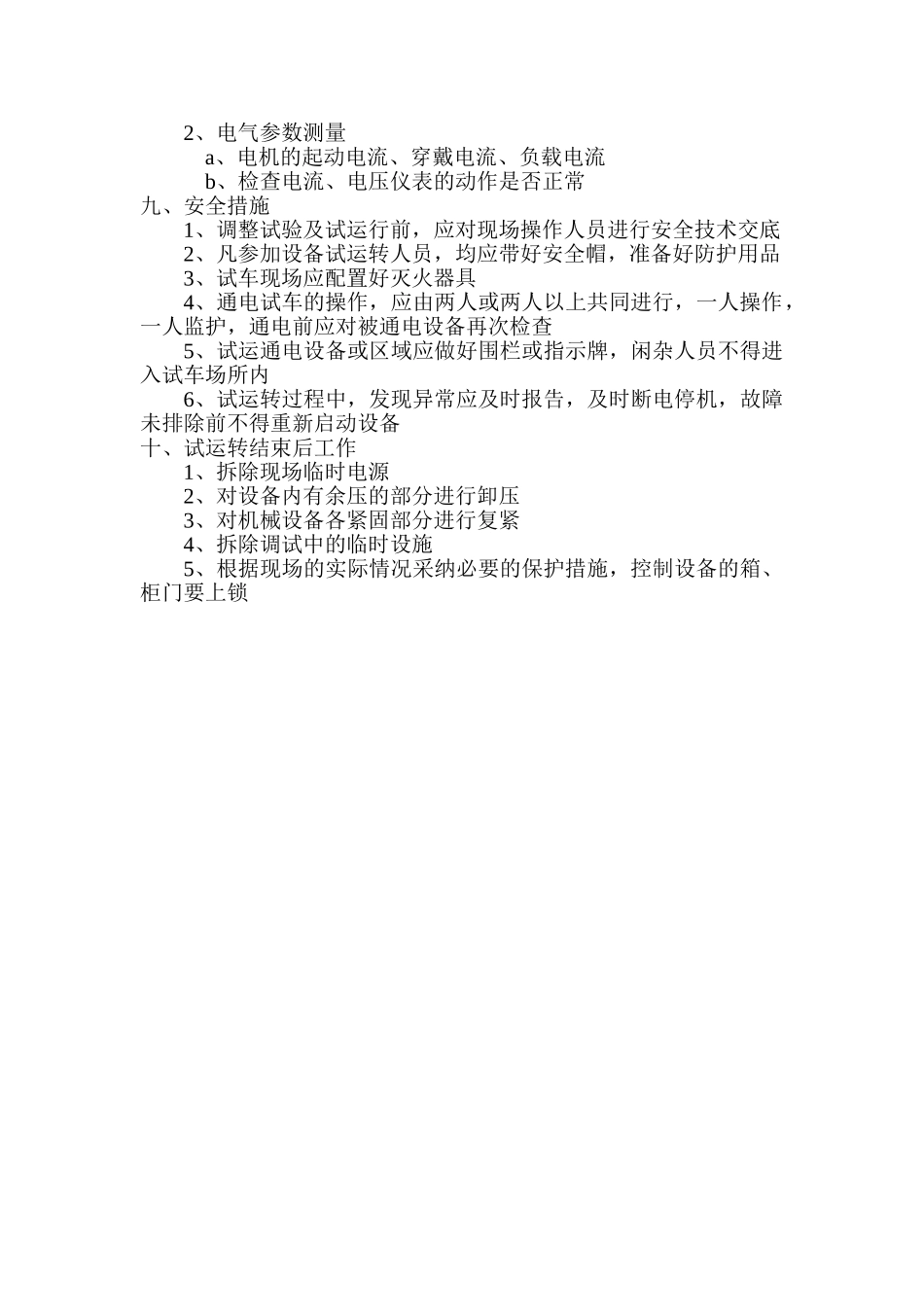

鼎新柴油发电机组调试及试运转方案 一、工程概况 本方案为蜀南气矿百子图科研办公用房工程柴油发电机组调试方案。 二、试运转目的和范围 1、目的 通过设备单机、负荷试运转,检查机械和各系统联动的实际情况,并通过运转过程中必要的机械调整试验使机械和各系统联动达到正常运转,符合使用要求。 2、范围 柴油发电机组空载、带载整车试运转。 三、设备试运转依据及范围 1、GB50231-2025《机械设备安装工程施工及验收通用法律规范》 2、GB50303-2025《建筑电气工程施工质量验收法律规范》 3、ZJQ00-SG-006-2025《建筑电气工程施工工艺标准》 4、设计图纸及设计变更、修改资料 5、设备随机技术文件 四、设备运转条件 1、参加运转的设备及其附属装置(包括电气、仪表等),均应根据设计图纸及设备技术文件施工完毕,具经检查验收质量符合要求,工程相应施工记录及资料应齐全,设备的电气(仪表)控制等装置均应按系统检验完毕,应符合试运转要求。 2、试运转空载、带载运行均能满足试运转要求。 3、试运转需要的材料、检验仪器、施工机具、安全防护设施及用具,应备齐且满足试运转要求。 4、参加试运转的人员应熟悉图纸,了解工艺流程及原理,熟悉设备技术文件,了解其构造及性能,掌握试运转程序及设备操作方法。 五、试运转前的准备工作 1、发电机容量应能满足负荷要求 2、机房留有足够机组维护的空间 3、所有操作人员必须熟悉操作流程及安全措施 4、检查所有机械连接及电气连接是否完好 5、检查通风系统及废气排放系统连接是否完好 6、灌注润滑油、冷却剂及燃料并检查其渗漏情况 7、检查启动电源充电情况 8、检查紧急停机按钮操作情况 9、检查机械设备安装的各道工序是否全部完毕、合格 10、检查设备各部分装置零件应完整无缺,螺栓、销钉和机身附件应拧紧固定、各种仪表及安全装置完整并经过检验合格 11、备齐设备调试过程中需使用的仪器 设备器具一览表 序号设备名称 单位数量备注1测温表台1机组带测水温功能2转速表台1机组带测速功能3万用表台14辅助工具套1六、试运转程序步骤 设备试运转应遵守“先无负荷、后带负荷”,“先手动、后自动”,“先点动、后连续”的原则,要求做到上道试验不正常,不进行下道试验工序。单机试运转合格后,才能进行联动试车。 1、发电机试运转前的检查 a、检查有无“三漏”及导线连接是否牢固和有否老化现象; b、检查润滑油油位是否符合要求; c、检查电池电压,应在 24-2...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

鼎新柴油发电机组调试及试运转方案柴油发电机组维修

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
