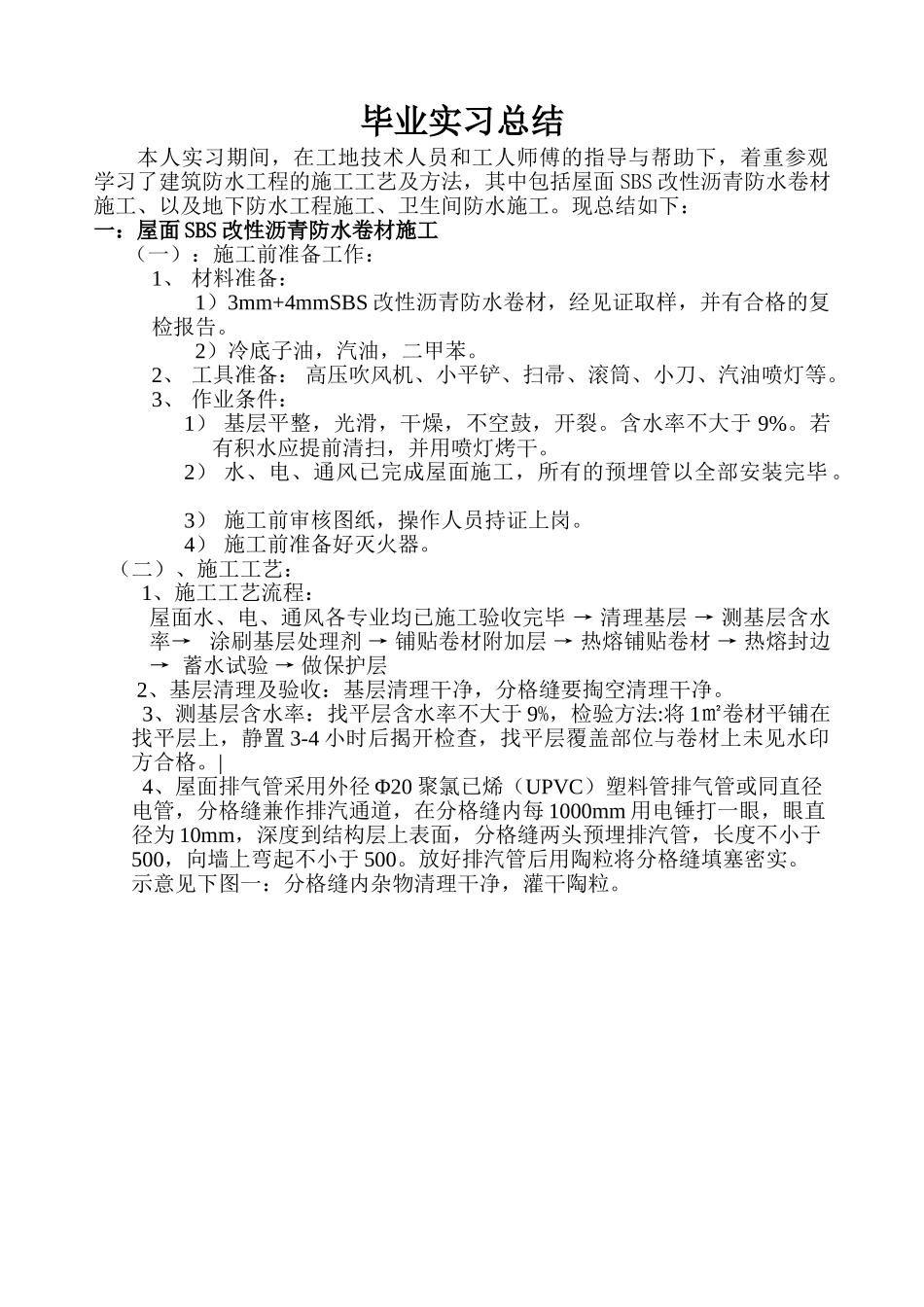

毕业实习总结本人实习期间,在工地技术人员和工人师傅的指导与帮助下,着重参观学习了建筑防水工程的施工工艺及方法,其中包括屋面 SBS 改性沥青防水卷材施工、以及地下防水工程施工、卫生间防水施工
现总结如下:一:屋面 SBS 改性沥青防水卷材施工(一):施工前准备工作:1、 材料准备:1)3mm+4mmSBS 改性沥青防水卷材,经见证取样,并有合格的复检报告
2)冷底子油,汽油,二甲苯
2、 工具准备: 高压吹风机、小平铲、扫帚、滚筒、小刀、汽油喷灯等
3、 作业条件:1) 基层平整,光滑,干燥,不空鼓,开裂
含水率不大于 9%
若有积水应提前清扫,并用喷灯烤干
2) 水、电、通风已完成屋面施工,所有的预埋管以全部安装完毕
3) 施工前审核图纸,操作人员持证上岗
4) 施工前准备好灭火器
(二)、施工工艺:1、施工工艺流程:屋面水、电、通风各专业均已施工验收完毕 → 清理基层 → 测基层含水率→ 涂刷基层处理剂 → 铺贴卷材附加层 → 热熔铺贴卷材 → 热熔封边 → 蓄水试验 → 做保护层2、基层清理及验收:基层清理干净,分格缝要掏空清理干净
3、测基层含水率:找平层含水率不大于 9%,检验方法:将 1㎡卷材平铺在找平层上,静置 3-4 小时后揭开检查,找平层覆盖部位与卷材上未见水印方合格

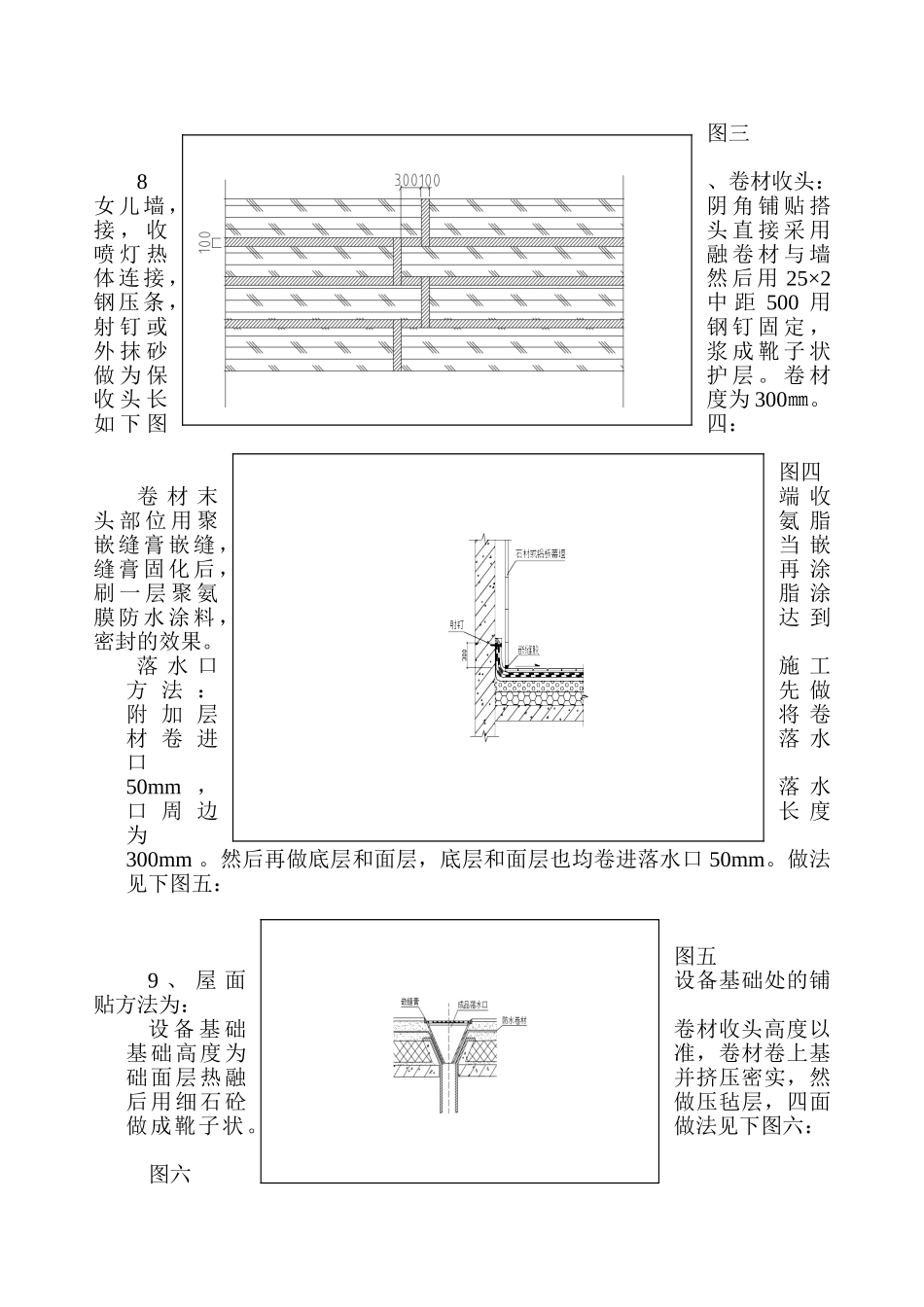

|4、屋面排气管采用外径 Φ20 聚氯已烯(UPVC)塑料管排气管或同直径电管,分格缝兼作排汽通道,在分格缝内每 1000mm 用电锤打一眼,眼直径为 10mm,深度到结构层上表面,分格缝两头预埋排汽管,长度不小于500,向墙上弯起不小于 500
放好排汽管后用陶粒将分格缝填塞密实

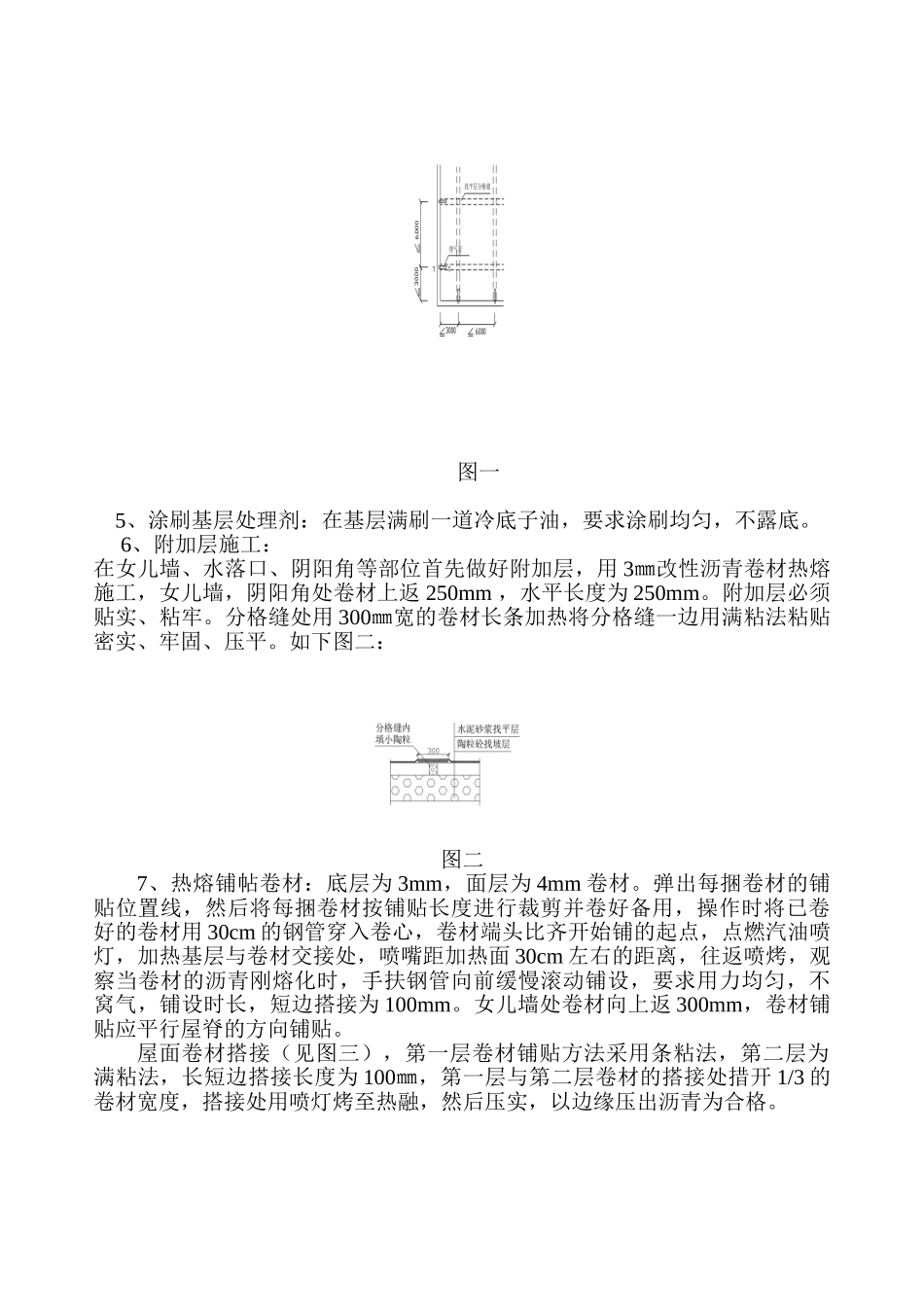

示意见下图一:分格缝内杂物清理干净,灌干陶粒
图一5、涂刷基层处理剂:在基层满刷一道冷底子油,要求涂刷均匀,不露底
6、附加层施工:在女儿墙、水落口、阴阳角等部位首先做好附加层,用 3㎜改性沥青卷材热熔施工,
