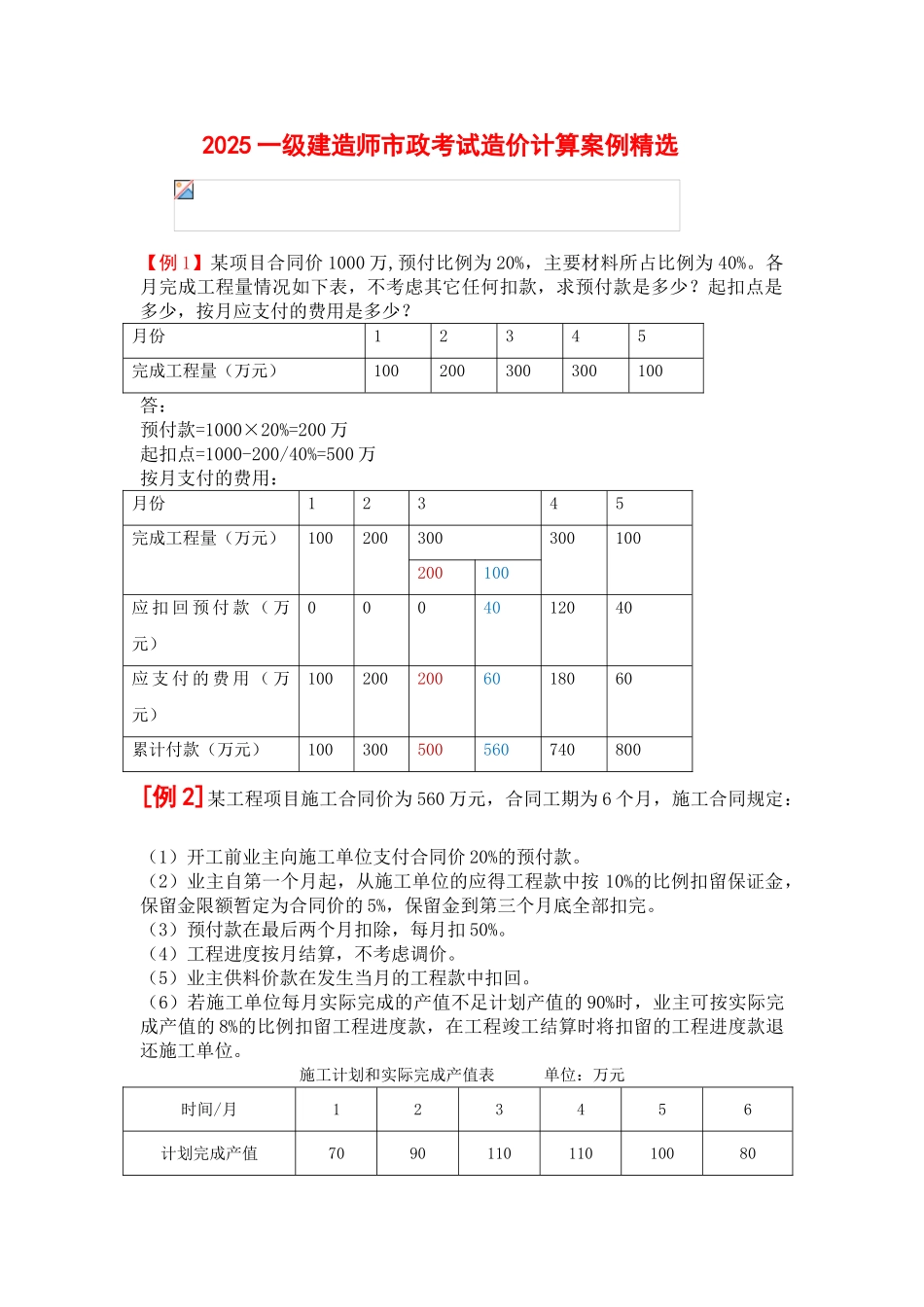

2025 一级建造师市政考试造价计算案例精选【例 1】某项目合同价 1000 万,预付比例为 20%,主要材料所占比例为 40%
各月完成工程量情况如下表,不考虑其它任何扣款,求预付款是多少
起扣点是多少,按月应支付的费用是多少
月份12345完成工程量(万元)100200300300100答:预付款=1000×20%=200 万起扣点=1000-200/40%=500 万按月支付的费用:月份12345完成工程量(万元)100200300300100200100应 扣 回 预 付 款 ( 万元)0004012040应 支 付 的 费 用 ( 万元)1002002006018060累计付款(万元)100300500560740800[例 2]某工程项目施工合同价为 560 万元,合同工期为 6 个月,施工合同规定: (1)开工前业主向施工单位支付合同价 20%的预付款
(2)业主自第一个月起,从施工单位的应得工程款中按 10%的比例扣留保证金,保留金限额暂定为合同价的 5%,保留金到第三个月底全部扣完
(3)预付款在最后两个月扣除,每月扣 50%
(4)工程进度按月结算,不考虑调价
(5)业主供料价款在发生当月的工程款中扣回

(6)若施工单位每月实际完成的产值不足计划产值的 90%时,业主可按实际完成产值的 8%的比例扣留工程进度款,在工程竣工结算时将扣留的工程进度款退还施工单位
施工计划和实际完成产值表 单位:万元时间/月123456计划完成产值709011011010080实际完成产值7080120业主供料价款81215该工程施工进入第四个月时,由于业主资金出现困难,合同被迫终止
为此,施工单位提出以下费用赔偿要求: (1)施工现场存有为本工程购买的特别工程材料,计 50 万元
(2)因设备撤回基地发生的费用 10 万元
(3)人员遣返费用 8 万元

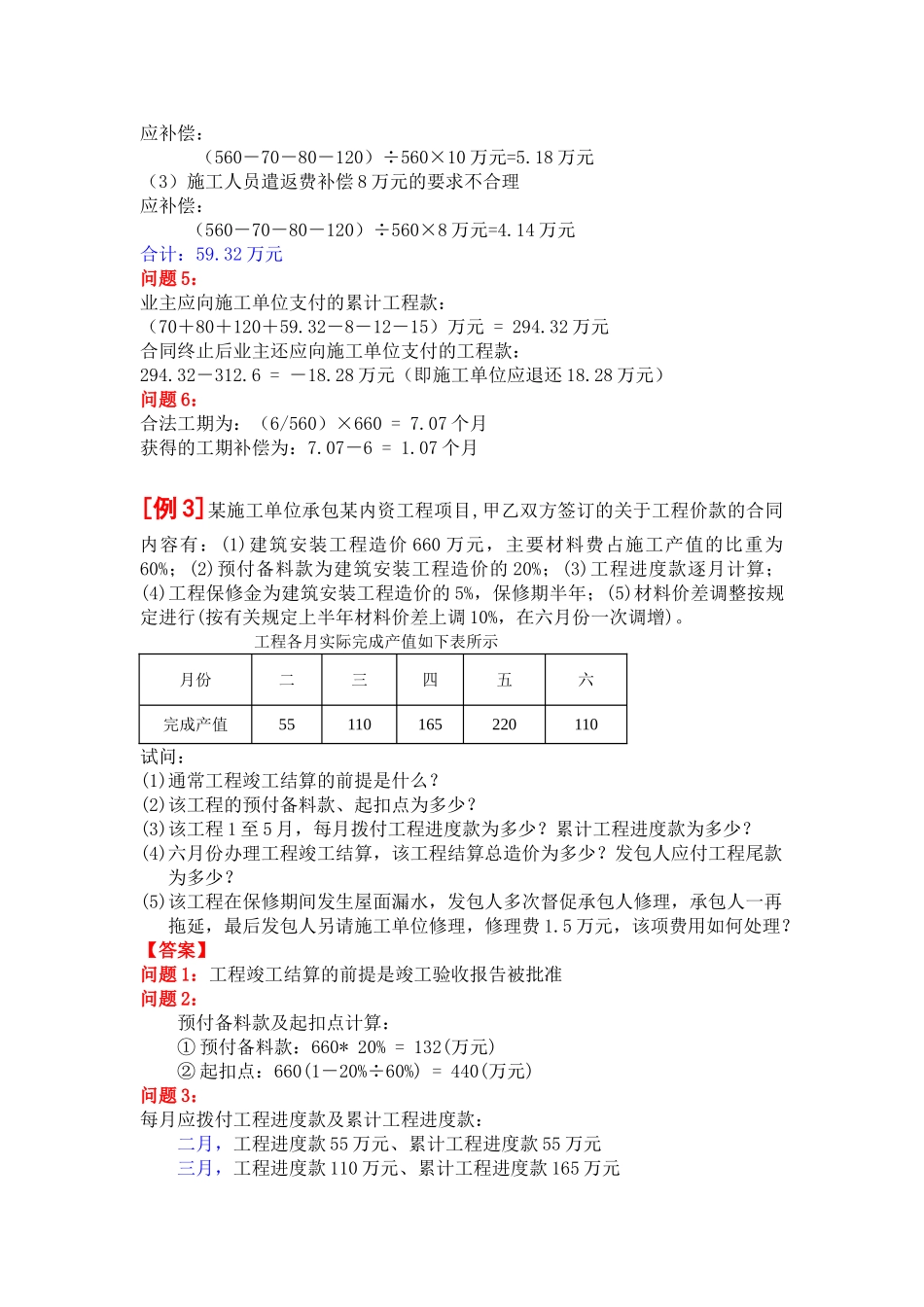

问题:1、该工程
