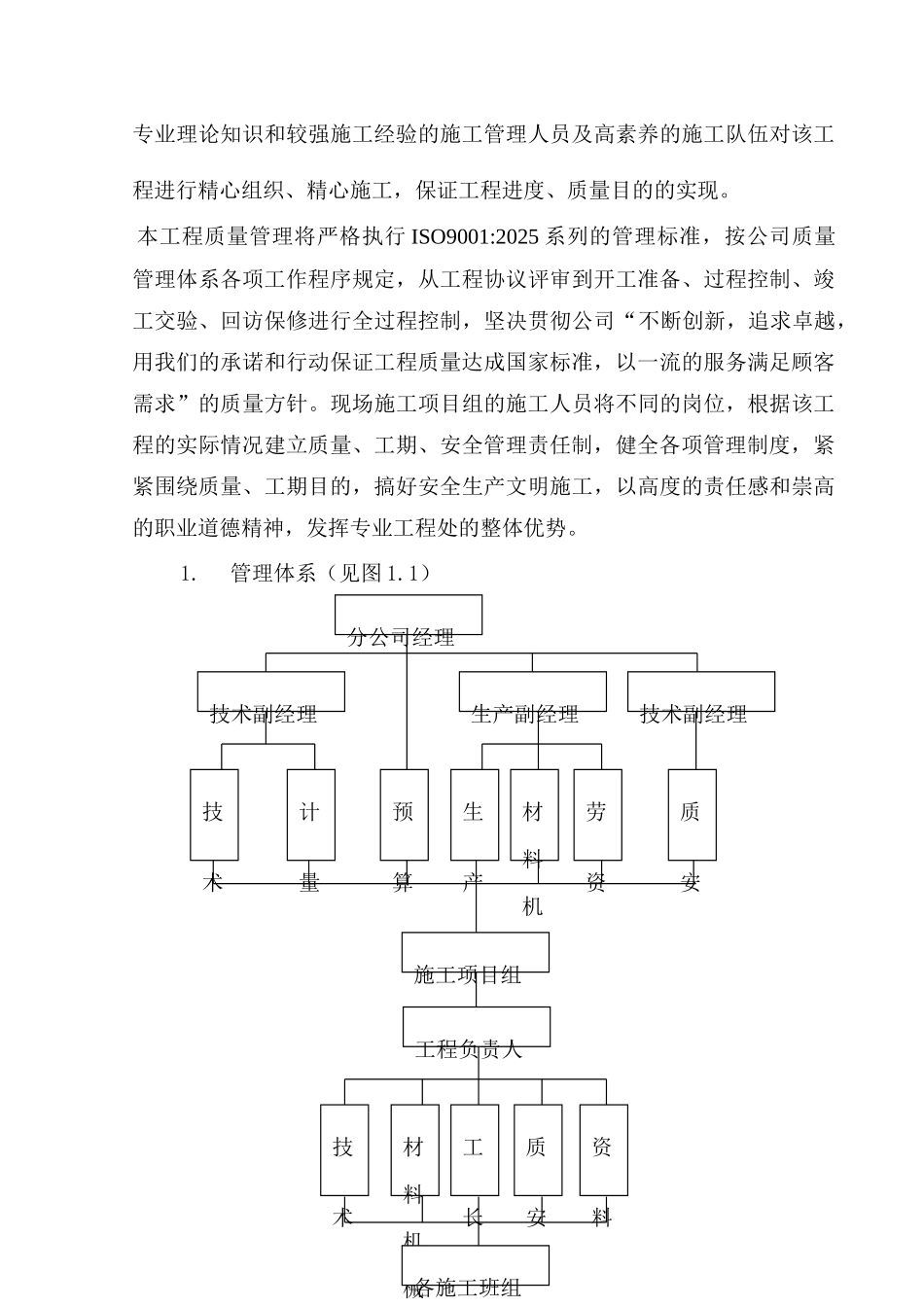

一、 依据1、施工图。2、现场实际的施工条件。3、工业金属管道工程施工及验收法律规范(GB50235-97)。。4、现场设备、工业管道焊接工程施工及验收法律规范。5、化工设备、管道防腐蚀工程施工及验收法律规范。(HGJ229-91)。6、涂装前钢材表面锈蚀等级和除锈等级 (GB8923-88)。7、国家现行的有关法律、法规及法律规范规程、标准。二、工程概况1. 南盐化双十项目烧碱装置分为引进部分和国内配套部分,国内配套部分涉及一次盐水精制工序、电解工序、氯氢解决工序、废气解决工序、液氯工序、盐酸及氯化氢合成工序、空压制氮站、PVC 冷冻站、液碱包装站、界区内外管;引进部分为蒸发及片碱工序。2. 各工序工程量如下:见附表 1三、质量、工期、安全目的1.质量目的保证按图纸设计规定及相关施工验收法律规范规定进行施工,达成工程竣工后一次验收合格。2.工期目的按工程指挥部规定,保证工程在 2025 年 11 月 30 日前所有竣工。3.施工安全管理目的 杜绝因工死亡事故;杜绝因工重伤事故;杜绝发生火灾、爆炸、中毒、坍塌等事故;安全达标率 100%,其中优良率 60%以上。四、 施工部署为实现上述施工管理目的,在公司现场项目部的统一部署下,由分公司主管生产的副经理任项目组组长,组织工艺管工程的施工调度;由分公司主管技术的副经理任项目组副组长,负责解决施工中的技术问题。项目组本着“以质量求生存,靠管理要效益”的原则,选择精兵强将,调入先进的设备,科学管理、精心施工。公司建立了符合 GB/T19001-2025idtISO9001:2025《质量管理体系 规定》、GB/T24001-1996 idtISO14001:1996《环境管理体系 法律规范及使用指南》、GB/T28001-2025《职业健康安全管理体系 法律规范》和《职业健康安全管理体系审核法律规范》:2025 规定的质量、环境和职业健康安全管理体系,编写发布了《管理手册》和《程序文献》。本项目的质量、环境和职业健康安全管理根据公司建立的管理体系规定进行。质量、环境、职业健康安全方针是:“诚信守约,塑造精品;遵守法规,加强环保;以人为本,关爱生命;连续改善,自我超越。”为达成预期目的,做好充足的施工组织准备是工程按质按期完毕的关键,安装施工组织及施工程序如下:(一)施工人员配备在公司现场项目部的统一指挥下,工艺管施工项目组将配备具有较高专业理论知识和较强施工经验的施工管理人员及高素养的施工队伍对该工程进行精心组织、精心施工,保证工程进度、质量目的的实现。...
