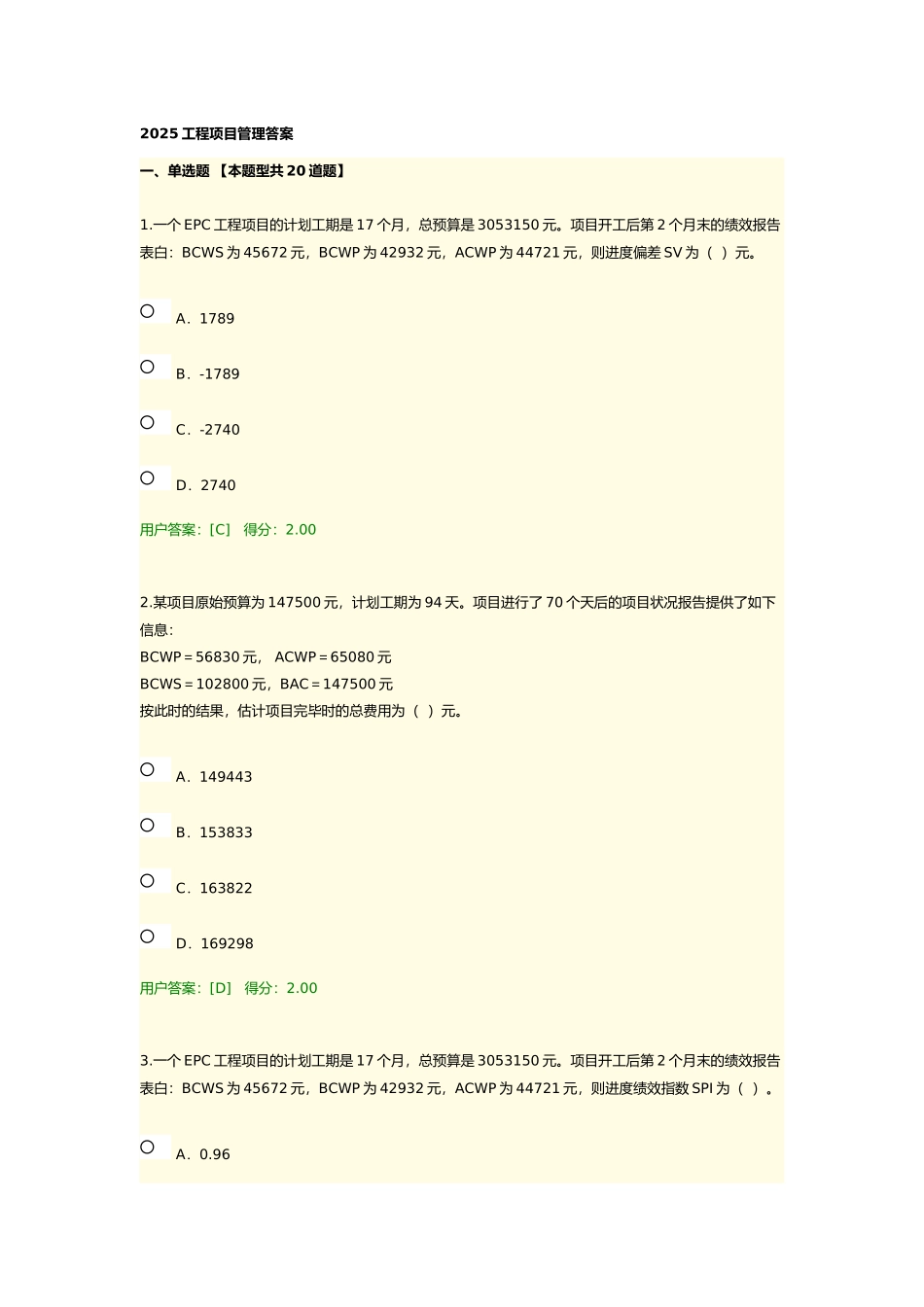

2025 工程项目管理答案一、单选题 【本题型共 20 道题】 1
一个 EPC 工程项目的计划工期是 17 个月,总预算是 3053150 元
项目开工后第 2 个月末的绩效报告表白:BCWS 为 45672 元,BCWP 为 42932 元,ACWP 为 44721 元,则进度偏差 SV 为( )元
A.1789 B.-1789 C.-2740 D.2740用户答案:[C] 得分:2
某项目原始预算为 147500 元,计划工期为 94 天
项目进行了 70 个天后的项目状况报告提供了如下信息:BCWP=56830 元, ACWP=65080 元BCWS=102800 元,BAC=147500 元按此时的结果,估计项目完毕时的总费用为( )元
A.149443 B.153833 C.163822 D.169298用户答案:[D] 得分:2
一个 EPC 工程项目的计划工期是 17 个月,总预算是 3053150 元
项目开工后第 2 个月末的绩效报告表白:BCWS 为 45672 元,BCWP 为 42932 元,ACWP 为 44721 元,则进度绩效指数 SPI 为( )
96 B.0
94 C.0
92 D.1
04用户答案:[B] 得分:2
政府投资项目,采纳直接投资和资本金注入方式的,政府投资主管部门从投资决策角度只审批( )
A.可行性讨论报告和开工报告 B.项目申请报告 C.项目建议书和可行性讨论报告 D.资金申请报告用户答案:[C] 得分:2
工程网络计划中,在不影响总工期的前提下,本工作可以运用的机动时间是工作的( )
A.最早开始时间 B.最迟完毕时间 C.总时差 D.自由时差用户答案:[C] 得分:2
采纳杠杆租赁融资模式,出租人只需要投资购置出租标的所需款项的( )%,即可以拥有设备所有权
