《公路工程造价案例分析》案例

《公路工程造价案例分析》案例_第1页
1/32
《公路工程造价案例分析》案例_第2页
2/32
《公路工程造价案例分析》案例_第3页
3/32

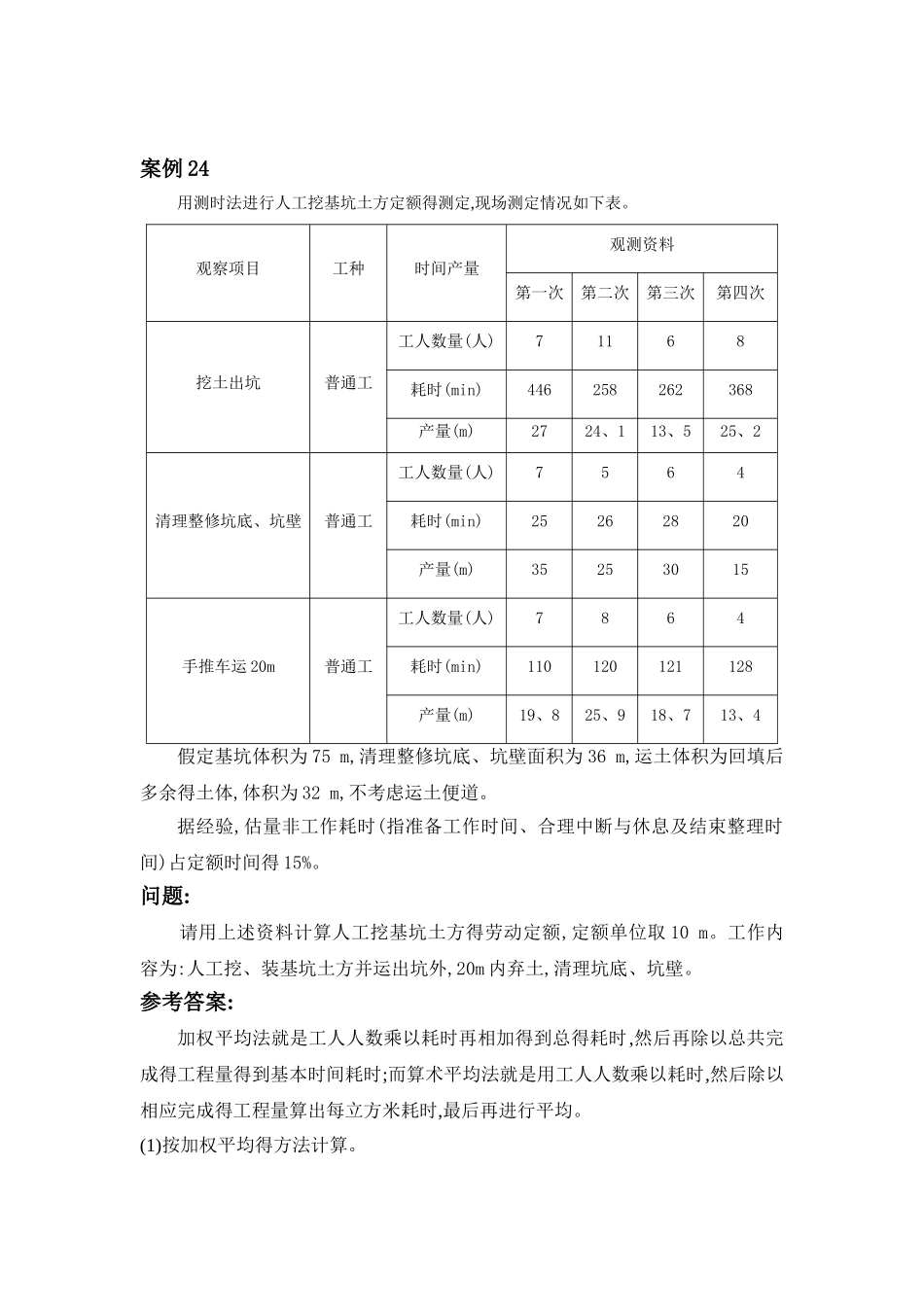

案例 24用测时法进行人工挖基坑土方定额得测定,现场测定情况如下表。观察项目工种时间产量观测资料第一次第二次第三次第四次挖土出坑普通工工人数量(人)71168耗时(min)446258262368产量(m)2724、113、525、2清理整修坑底、坑壁普通工工人数量(人)7564耗时(min)25262820产量(m)35253015手推车运 20m普通工工人数量(人)7864耗时(min)110120121128产量(m)19、825、918、713、4假定基坑体积为 75 m,清理整修坑底、坑壁面积为 36 m,运土体积为回填后多余得土体,体积为 32 m,不考虑运土便道。据经验,估量非工作耗时(指准备工作时间、合理中断与休息及结束整理时间)占定额时间得 15%。问题: 请用上述资料计算人工挖基坑土方得劳动定额,定额单位取 10 m。工作内容为:人工挖、装基坑土方并运出坑外,20m 内弃土,清理坑底、坑壁。参考答案:加权平均法就是工人人数乘以耗时再相加得到总得耗时,然后再除以总共完成得工程量得到基本时间耗时;而算术平均法就是用工人人数乘以耗时,然后除以相应完成得工程量算出每立方米耗时,最后再进行平均。(1)按加权平均得方法计算。① 计算挖土出坑得定额时间。挖土出坑基本时间耗时: 挖土出坑定额时间耗时: (非工作耗时占定额时间得 15%)② 计算清理整修坑底坑壁得定额时间。清理整修坑底、坑壁基本时间耗时: 清理整修坑底、坑壁定额时间耗时: ③ 计算得手推车运土得定额时间。手推车运土基本时间耗时: 手推车运土定额时间耗时: ④ 计算挖基坑土方得劳动定额。基坑体积为 75 m,清理整修坑底、坑壁面积为 36 m,运土体积为为 32 m挖基坑定额时间:挖基坑得劳动定额: (要计量得为基坑得体积,工程量为 75 m,清理、运土等为挖基坑得附属工作,劳动定额定额单位为 10 m)(2)按算术平均得方法计算。① 计算挖土出坑得定额时间。挖土出坑基本时间耗时: 挖土出坑定额时间耗时: ② 计算清理整修坑底坑壁得定额时间。清理整修坑底、坑壁基本时间耗时: 清理整修坑底、坑壁定额时间耗时:③ 计算手推车运土得定额时间。手推车运土基本时间耗时: 手推车运土定额时间耗时: ④ 计算挖基坑土方得劳动定额。挖基坑定额时间: 挖基坑得劳动定额: 案例 34某高速公路路基土石方工程 ,挖土方总量,其中:松土 800000,普通土2000000 、硬土。利用开挖土方作填方用,利用天然密实松土 500000,普通土1500000,硬土 1000000。爆破石方总量 1000000 ,利用爆破石方作填方用,利用石方天然密实方 300000,填方...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

《公路工程造价案例分析》案例

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
