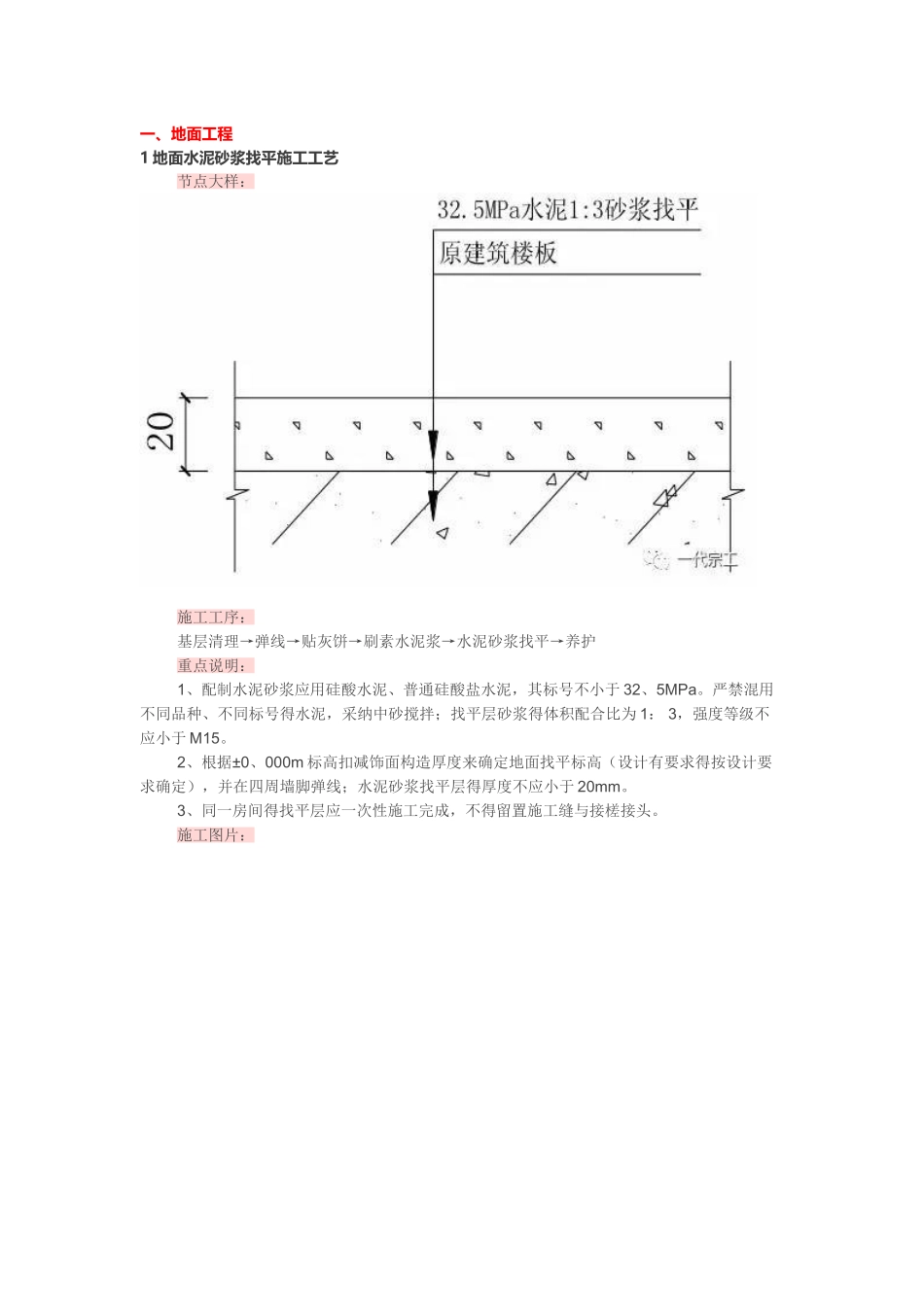

一、地面工程1 地面水泥砂浆找平施工工艺节点大样:施工工序:基层清理→弹线→贴灰饼→刷素水泥浆→水泥砂浆找平→养护重点说明:1、配制水泥砂浆应用硅酸水泥、普通硅酸盐水泥,其标号不小于 32、5MPa
严禁混用不同品种、不同标号得水泥,采纳中砂搅拌;找平层砂浆得体积配合比为 1: 3,强度等级不应小于 M15
2、根据±0、000m 标高扣减饰面构造厚度来确定地面找平标高(设计有要求得按设计要求确定),并在四周墙脚弹线;水泥砂浆找平层得厚度不应小于 20mm
3、同一房间得找平层应一次性施工完成,不得留置施工缝与接槎接头

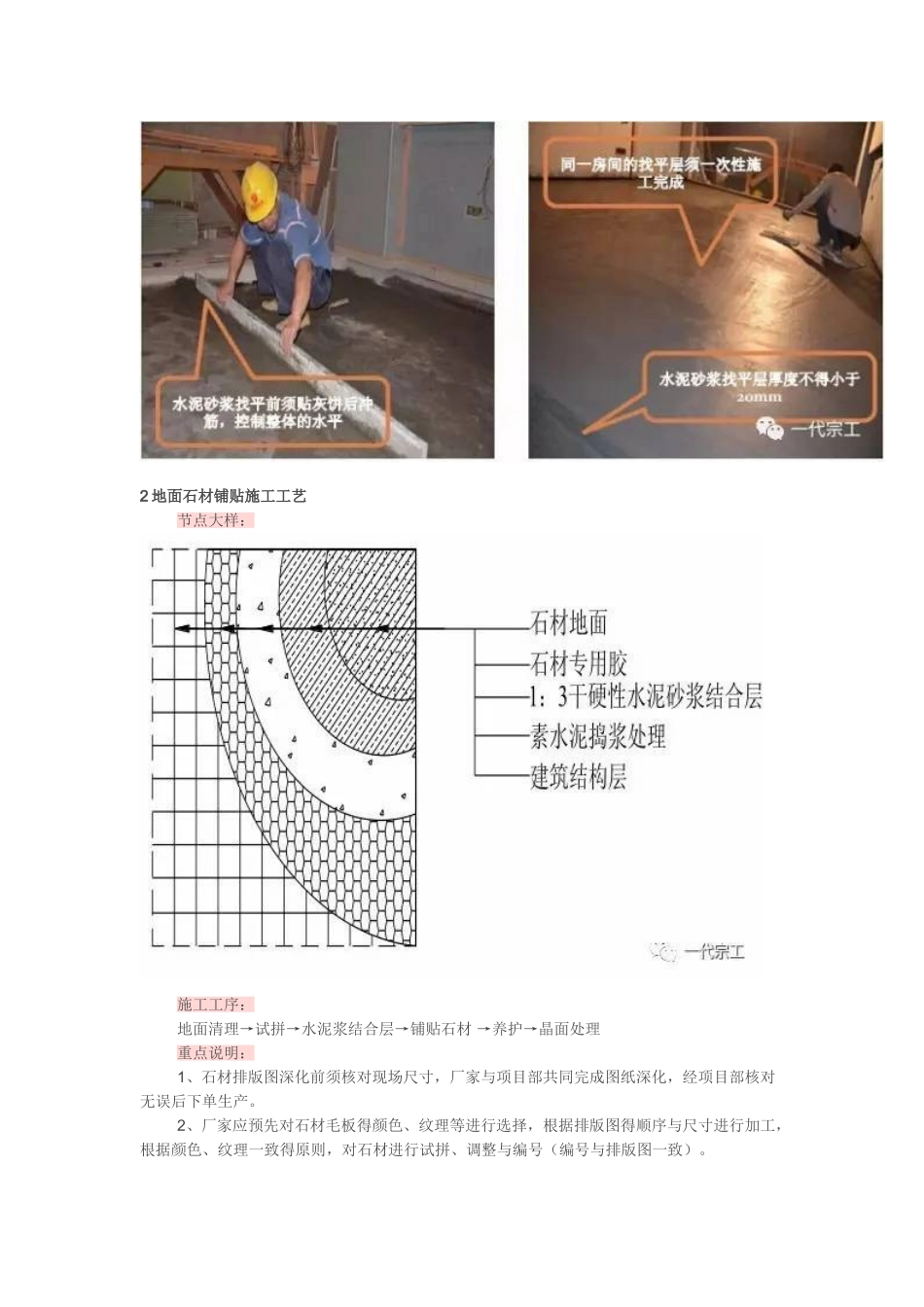

施工图片:2 地面石材铺贴施工工艺节点大样:施工工序:地面清理→试拼→水泥浆结合层→铺贴石材 →养护→晶面处理重点说明:1、石材排版图深化前须核对现场尺寸,厂家与项目部共同完成图纸深化,经项目部核对无误后下单生产
2、厂家应预先对石材毛板得颜色、纹理等进行选择,根据排版图得顺序与尺寸进行加工,根据颜色、纹理一致得原则,对石材进行试拼、调整与编号(编号与排版图一致)

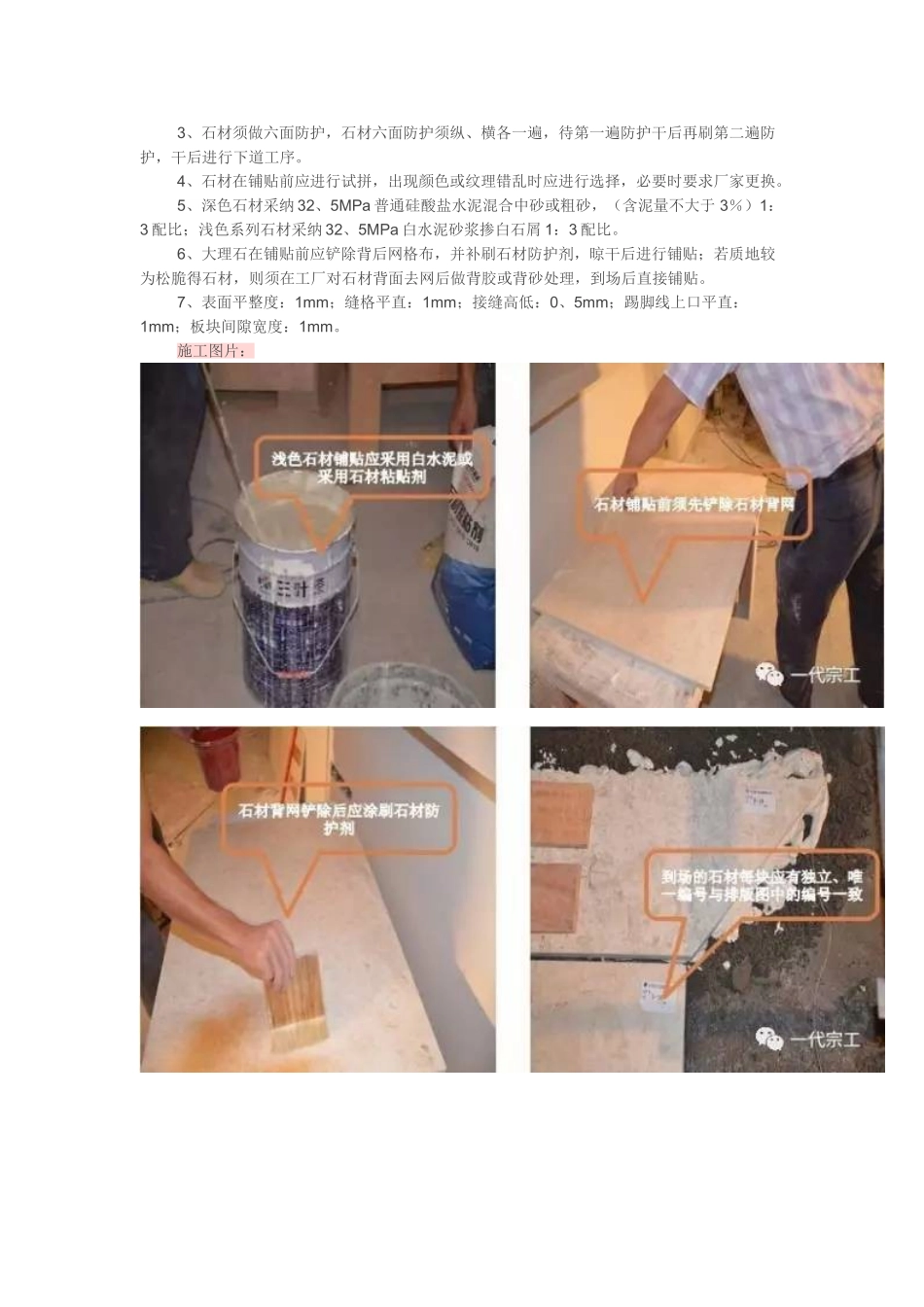

3、石材须做六面防护,石材六面防护须纵、横各一遍,待第一遍防护干后再刷第二遍防护,干后进行下道工序
4、石材在铺贴前应进行试拼,出现颜色或纹理错乱时应进行选择,必要时要求厂家更换
5、深色石材采纳 32、5MPa 普通硅酸盐水泥混合中砂或粗砂,(含泥量不大于 3%)1:3 配比;浅色系列石材采纳 32、5MPa 白水泥砂浆掺白石屑 1:3 配比
6、大理石在铺贴前应铲除背后网格布,并补刷石材防护剂,晾干后进行铺贴;若质地较为松脆得石材,则须在工厂对石材背面去网后做背胶或背砂处理,到场后直接铺贴
7、表面平整度:1mm;缝格平直:1mm;接缝高低:0、5mm;踢脚线上口平直:1mm;板块间隙宽度:1mm
施工图片:3 地面釉面瓷砖铺贴施工工艺节点大样:施工工序:地面清理→瓷砖浸水湿润→水泥砂浆结合层
