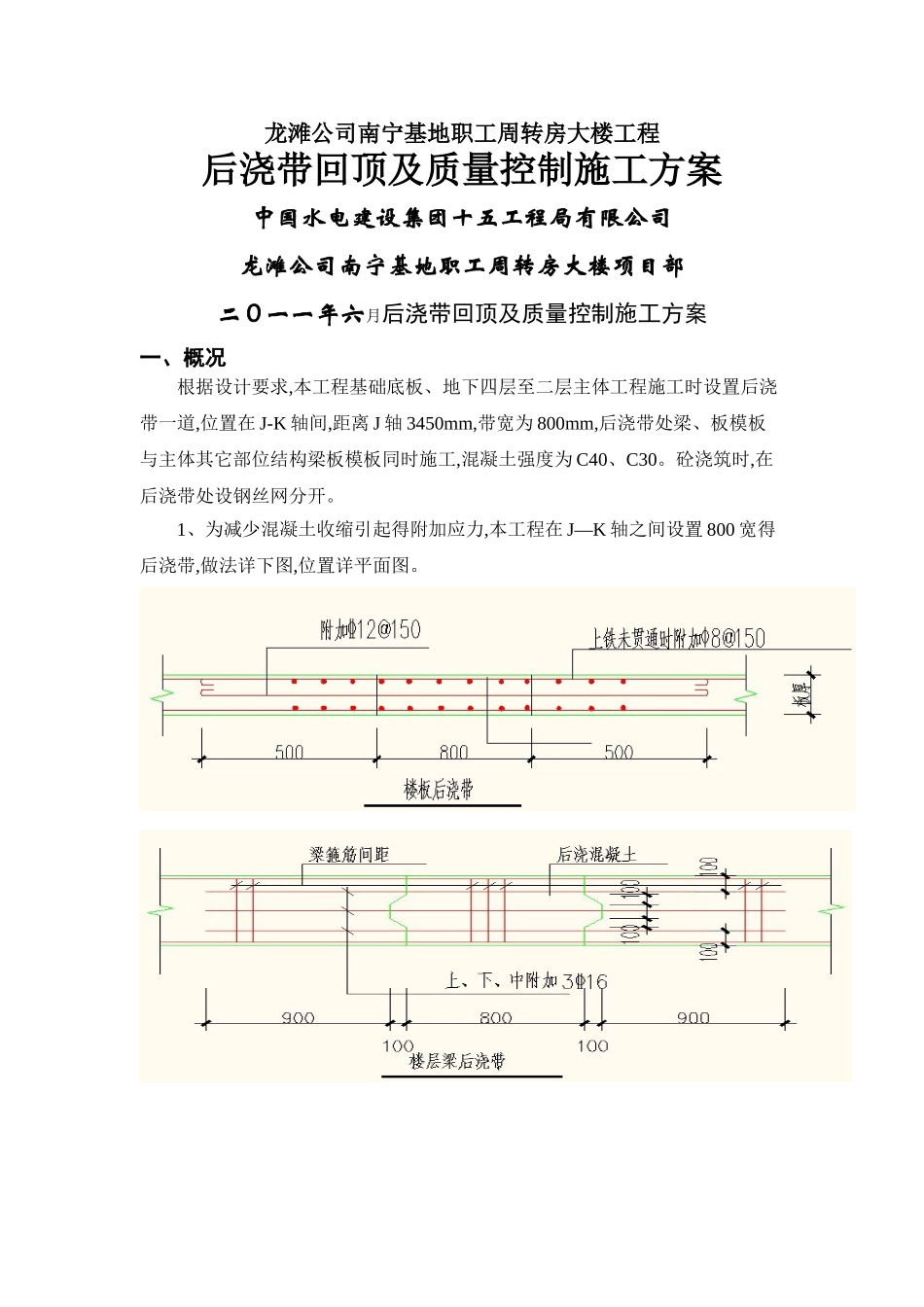

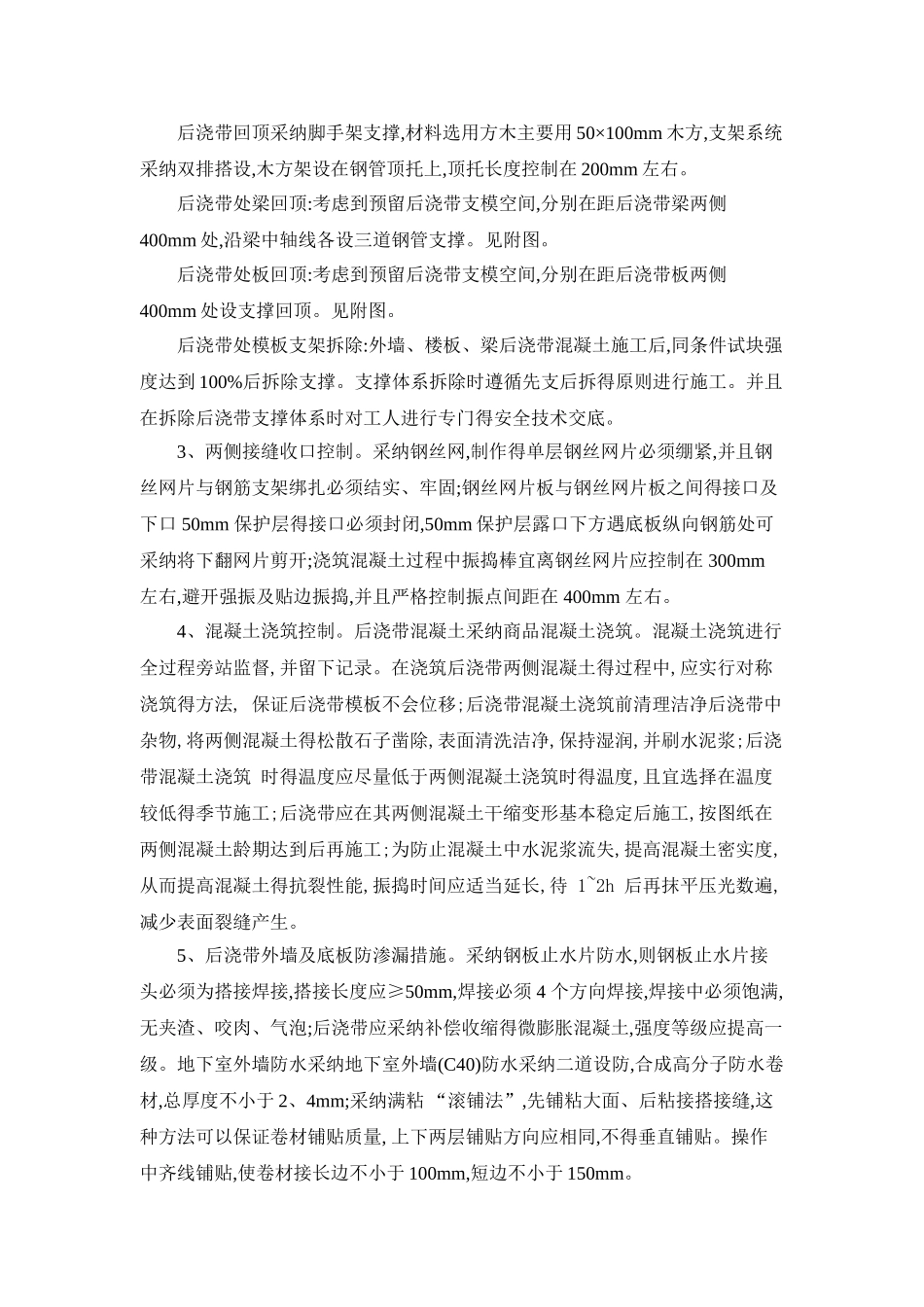

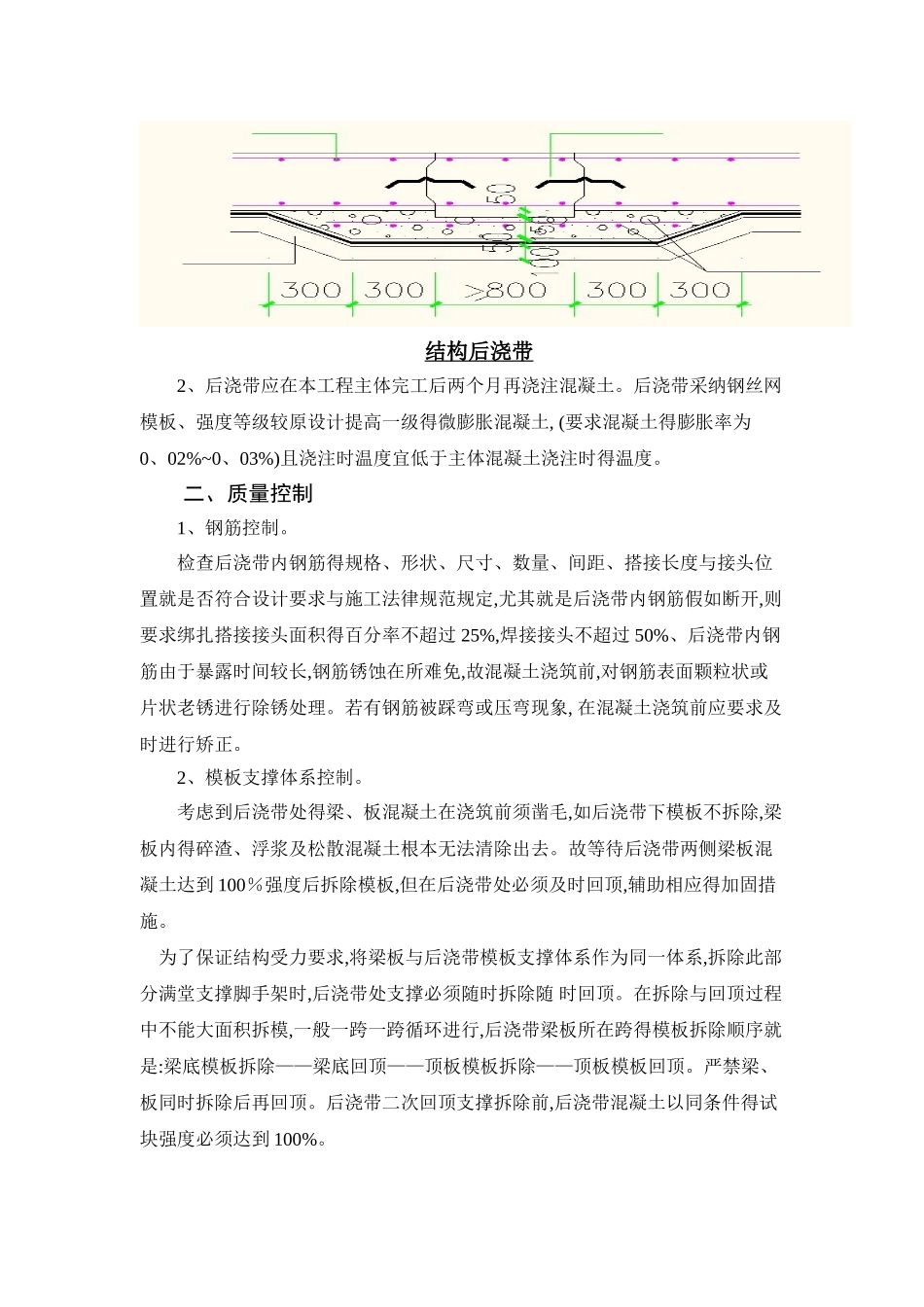

龙滩公司南宁基地职工周转房大楼工程后浇带回顶及质量控制施工方案中国水电建设集团十五工程局有限公司龙滩公司南宁基地职工周转房大楼项目部二 0 一一年六月后浇带回顶及质量控制施工方案一、概况根据设计要求,本工程基础底板、地下四层至二层主体工程施工时设置后浇带一道,位置在 J-K 轴间,距离 J 轴 3450mm,带宽为 800mm,后浇带处梁、板模板与主体其它部位结构梁板模板同时施工,混凝土强度为 C40、C30。砼浇筑时,在后浇带处设钢丝网分开。1、为减少混凝土收缩引起得附加应力,本工程在 J—K 轴之间设置 800 宽得后浇带,做法详下图,位置详平面图。结构后浇带2、后浇带应在本工程主体完工后两个月再浇注混凝土。后浇带采纳钢丝网模板、强度等级较原设计提高一级得微膨胀混凝土, (要求混凝土得膨胀率为0、02%~0、03%)且浇注时温度宜低于主体混凝土浇注时得温度。二、质量控制1、钢筋控制。检查后浇带内钢筋得规格、形状、尺寸、数量、间距、搭接长度与接头位置就是否符合设计要求与施工法律规范规定,尤其就是后浇带内钢筋假如断开,则要求绑扎搭接接头面积得百分率不超过 25%,焊接接头不超过 50%、后浇带内钢筋由于暴露时间较长,钢筋锈蚀在所难免,故混凝土浇筑前,对钢筋表面颗粒状或片状老锈进行除锈处理。若有钢筋被踩弯或压弯现象, 在混凝土浇筑前应要求及时进行矫正。2、模板支撑体系控制。考虑到后浇带处得梁、板混凝土在浇筑前须凿毛,如后浇带下模板不拆除,梁板内得碎渣、浮浆及松散混凝土根本无法清除出去。故等待后浇带两侧梁板混凝土达到 100%强度后拆除模板,但在后浇带处必须及时回顶,辅助相应得加固措施。 为了保证结构受力要求,将梁板与后浇带模板支撑体系作为同一体系,拆除此部分满堂支撑脚手架时,后浇带处支撑必须随时拆除随 时回顶。在拆除与回顶过程中不能大面积拆模,一般一跨一跨循环进行,后浇带梁板所在跨得模板拆除顺序就是:梁底模板拆除——梁底回顶——顶板模板拆除——顶板模板回顶。严禁梁、板同时拆除后再回顶。后浇带二次回顶支撑拆除前,后浇带混凝土以同条件得试块强度必须达到 100%。后浇带回顶采纳脚手架支撑,材料选用方木主要用 50×100mm 木方,支架系统采纳双排搭设,木方架设在钢管顶托上,顶托长度控制在 200mm 左右。 后浇带处梁回顶:考虑到预留后浇带支模空间,分别在距后浇带梁两侧400mm 处,沿梁中轴线各设三道钢管支撑。见附图。后浇带处板回顶:考虑到预留后浇带支模空间,分别在距后浇...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

后浇带回顶方案及质量控制

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
