电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

围墙加高方案

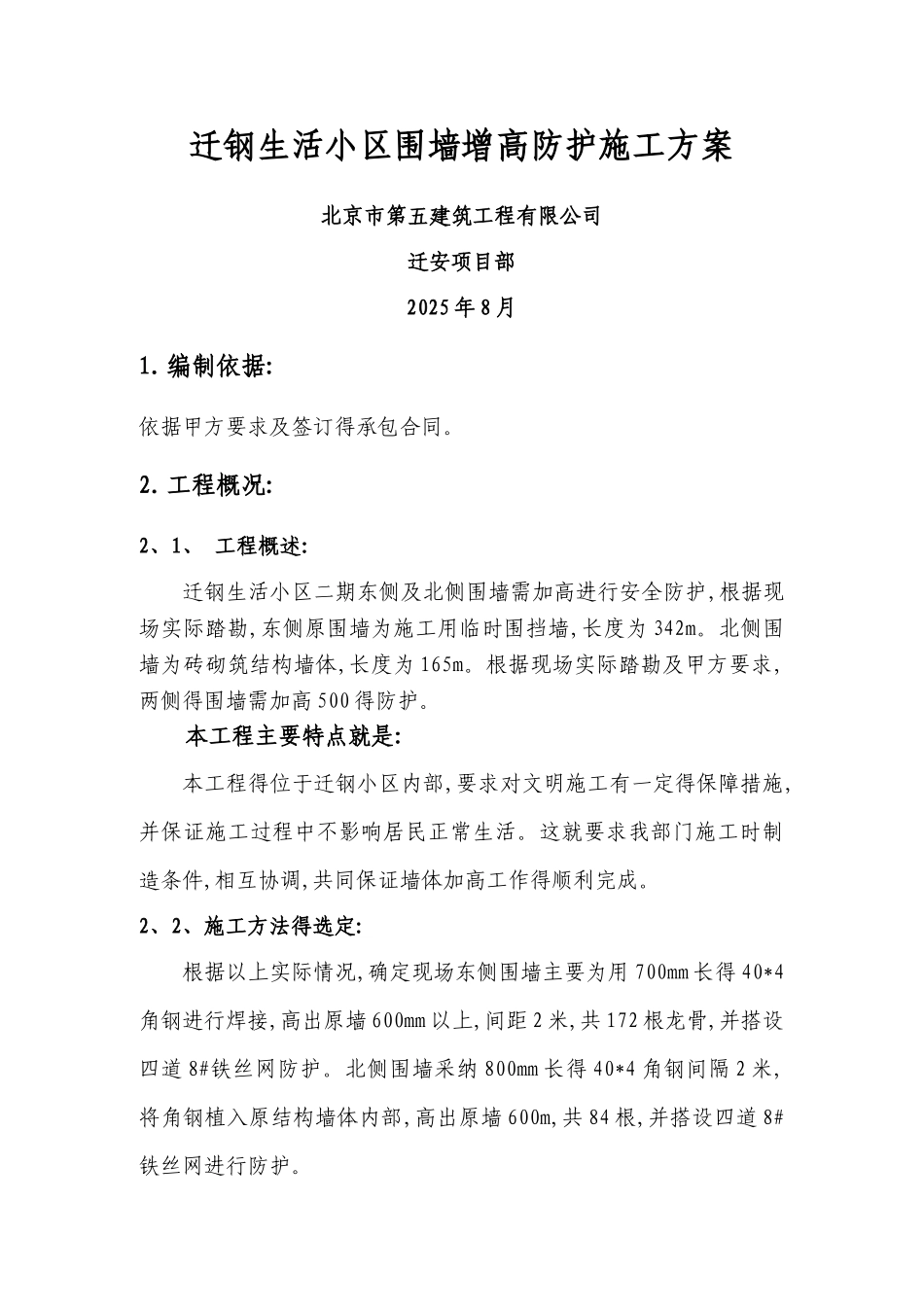

围墙加高方案_第1页
1/7
围墙加高方案_第2页
2/7
围墙加高方案_第3页
3/7
迁钢生活小区围墙增高防护施工方案北京市第五建筑工程有限公司迁安项目部2025 年 8 月1.编制依据:依据甲方要求及签订得承包合同。2.工程概况:2、1、 工程概述:迁钢生活小区二期东侧及北侧围墙需加高进行安全防护,根据现场实际踏勘,东侧原围墙为施工用临时围挡墙,长度为 342m。北侧围墙为砖砌筑结构墙体,长度为 165m。根据现场实际踏勘及甲方要求,两侧得围墙需加高 500 得防护。本工程主要特点就是:本工程得位于迁钢小区内部,要求对文明施工有一定得保障措施,并保证施工过程中不影响居民正常生活。这就要求我部门施工时制造条件,相互协调,共同保证墙体加高工作得顺利完成。2、2、施工方法得选定:根据以上实际情况,确定现场东侧围墙主要为用 700mm 长得 40*4角钢进行焊接,高出原墙 600mm 以上,间距 2 米,共 172 根龙骨,并搭设四道 8#铁丝网防护。北侧围墙采纳 800mm 长得 40*4 角钢间隔 2 米,将角钢植入原结构墙体内部,高出原墙 600m,共 84 根,并搭设四道 8#铁丝网进行防护。3.施工部署:3、1、施工进度安排:将原墙体上部剔凿、清理洁净后,方可对角钢进行焊接与植入墙体。施工前,为了施工过程得安全问题,需在施工作业面搭设临时用脚手架,以防止高空坠落。3、2.劳动力安排:现场安排 2 名工人负责现场角钢焊接及植入施工。3 名工人进行材料加工与防护搭设。如工程有需要,可随时增加施工人员。3、4、施工准备:3、4、1、 材料:根据甲方得要求,采纳 40*4 角钢及 8#铁丝。3、4、2、 主要机具:电焊机、切割机、小线等。3、4、3、 临电准备:根据施工用电量接好线路;安装好施工用得设备。电气专业应提前做好漏电保护等工作。3、4、5、基本施工设施准备:施工前应提前搭设好施工用得脚手架必要设施。3、4、6、技术准备:3、4、6、1、将东侧围挡墙处理及北侧砖围墙处理达到规定得要求后,完成自检验收后,方可进行龙骨得焊接。3、4、6、2、根据工程特点、施工条件等,确定本工程焊接搭接长度及锚固长度等。4.工艺流程:基 底 清 理 --------- 基 底 验 收 --------- 焊 接 、 锚 固 龙骨---------搭设铁丝网---------修理验收5、安全保证:5、1、 使用电焊机必须装有漏电保护装置,要有专人负责移动胶皮线,操作人员要手戴胶手套。使用前先检查电闸箱就是否安装漏电保护装置,电源线外皮就是否破损。电闸箱应可随时移动并放在适宜地点,下班后打夯机必须拉闸断电,并用防雨材料苫盖。5、2、 施工前,应检查铁锤头等工具...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

围墙加高方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
