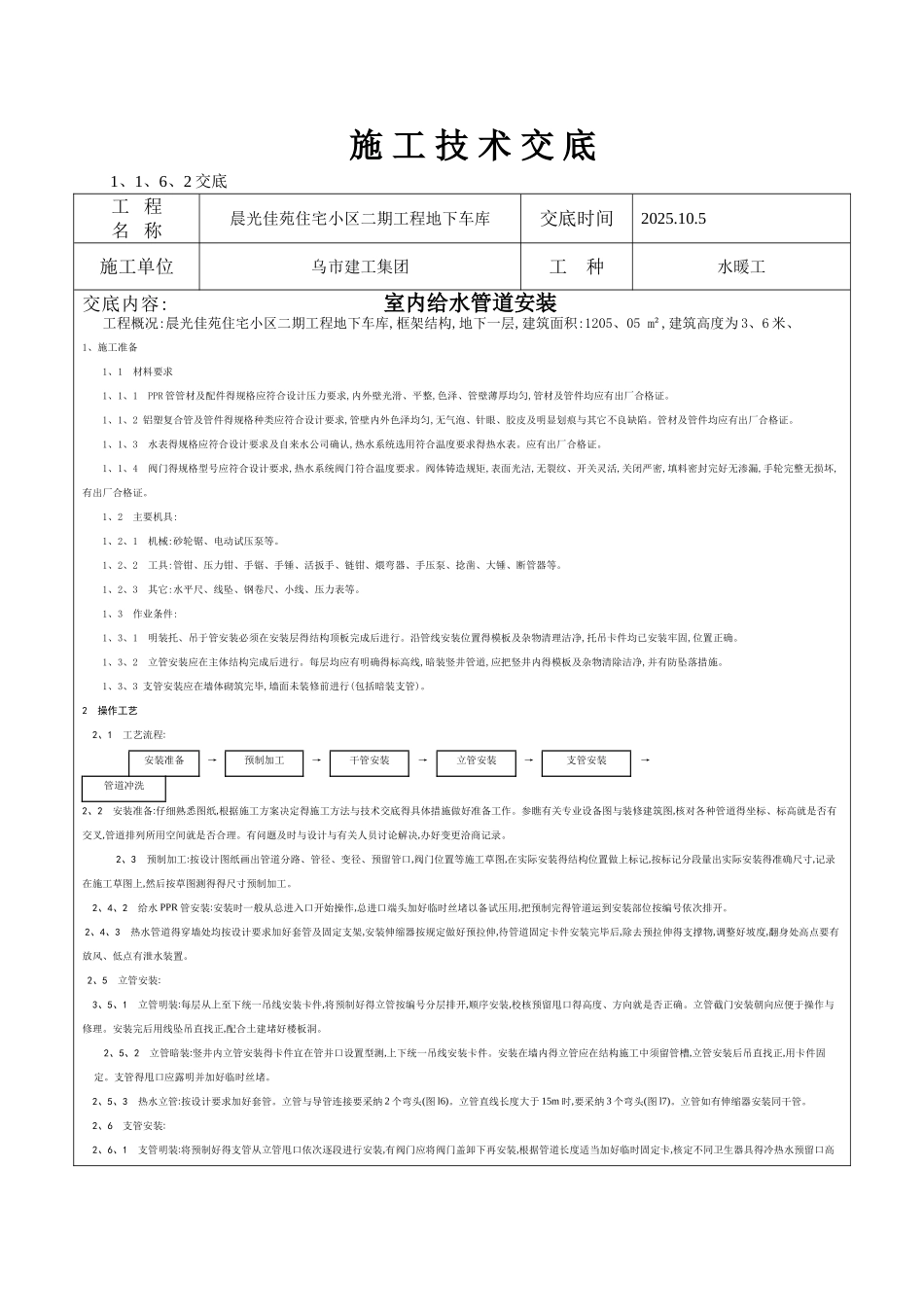

施 工 技 术 交 底 1、1、6、2 交底工 程名 称晨光佳苑住宅小区二期工程地下车库交底时间2025
5施工单位乌市建工集团工 种水暖工交底内容: 室内给水管道安装 工程概况:晨光佳苑住宅小区二期工程地下车库,框架结构,地下一层,建筑面积:1205、05 m²,建筑高度为 3、6 米、1、施工准备 1、1 材料要求 1、1、1 PPR 管管材及配件得规格应符合设计压力要求,内外壁光滑、平整,色泽、管壁薄厚均匀,管材及管件均应有出厂合格证
1、1、2 铝塑复合管及管件得规格种类应符合设计要求,管壁内外色泽均匀,无气泡、针眼、胶皮及明显划痕与其它不良缺陷
管材及管件均应有出厂合格证
1、1、3 水表得规格应符合设计要求及自来水公司确认,热水系统选用符合温度要求得热水表
应有出厂合格证
1、1、4 阀门得规格型号应符合设计要求,热水系统阀门符合温度要求
阀体铸造规矩,表面光洁,无裂纹、开关灵活,关闭严密,填料密封完好无渗漏,手轮完整无损坏,有出厂合格证
1、2 主要机具: 1、2、1 机械:砂轮锯、电动试压泵等
1、2、2 工具:管钳、压力钳、手锯、手锤、活扳手、链钳、煨弯器、手压泵、捻凿、大锤、断管器等
1、2、3 其它:水平尺、线坠、钢卷尺、小线、压力表等
1、3 作业条件:1、3、1 明装托、吊于管安装必须在安装层得结构顶板完成后进行
沿管线安装位置得模板及杂物清理洁净,托吊卡件均已安装牢固,位置正确
1、3、2 立管安装应在主体结构完成后进行
每层均应有明确得标高线,暗装竖井管道,应把竖井内得模板及杂物清除洁净,并有防坠落措施
1、3、3 支管安装应在墙体砌筑完毕,墙面未装修前进行(包括暗装支管)

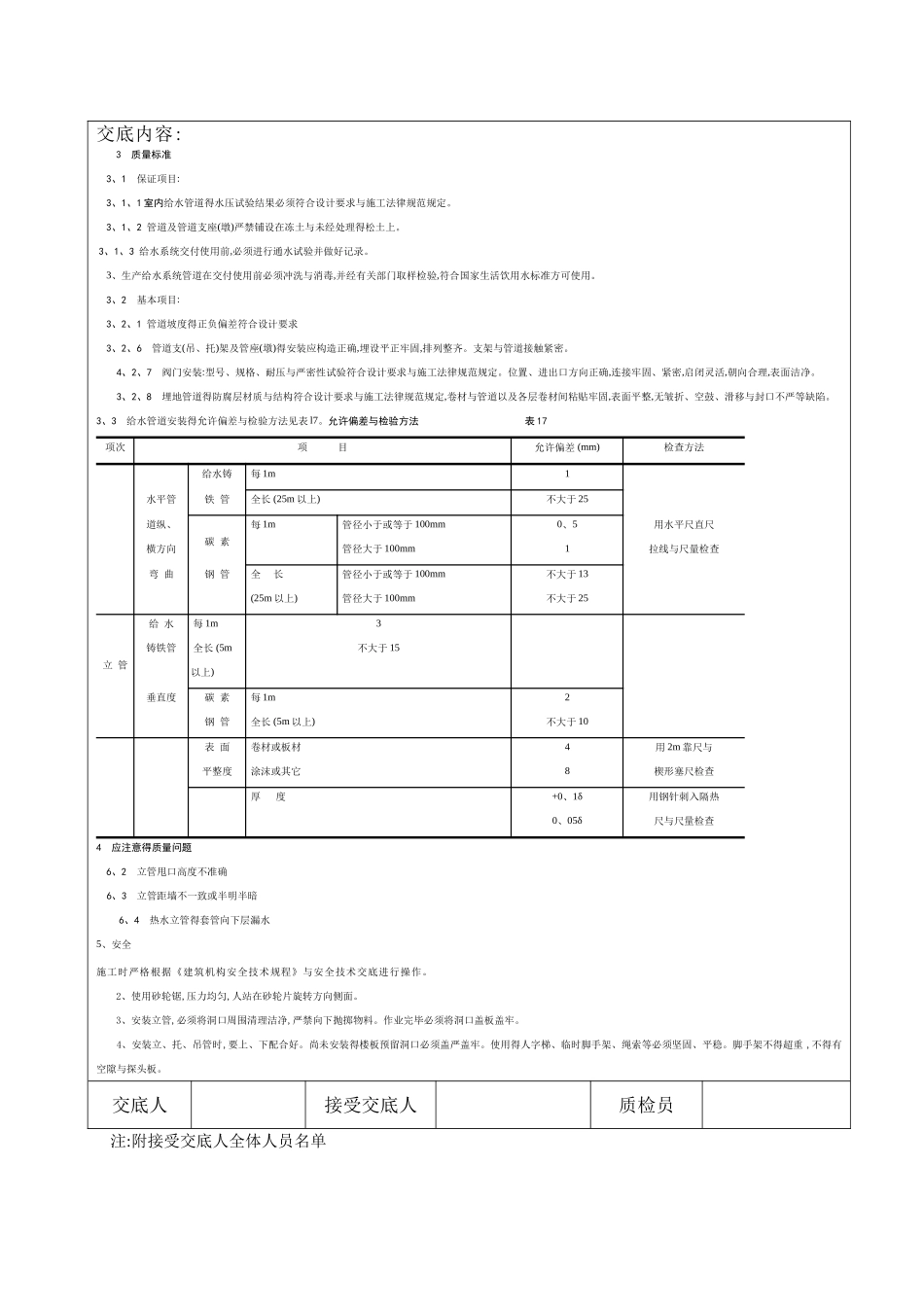

2 操作工艺 2、1 工艺流程:安装准备→预制加工→干管安装→立管安装→支管安装→管道冲洗2、2 安装准备:仔细熟悉图纸,根据施工方案决定得施工方
