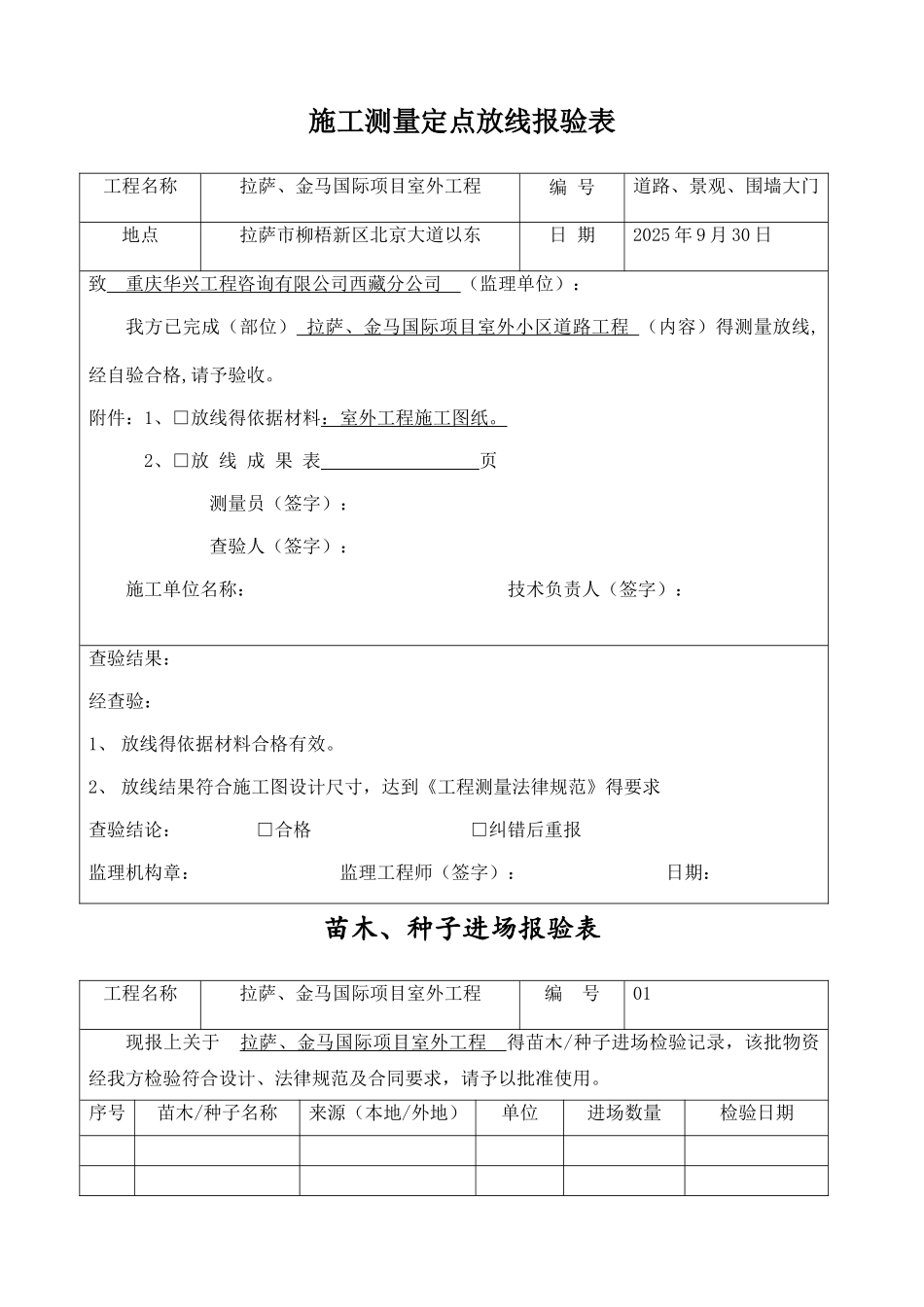

施工测量定点放线报验表工程名称拉萨、金马国际项目室外工程编 号道路、景观、围墙大门地点拉萨市柳梧新区北京大道以东日 期2025 年 9 月 30 日致 重庆华兴工程咨询有限公司西藏分公司 (监理单位):我方已完成(部位) 拉萨、金马国际项目室外小区道路工程 (内容)得测量放线,经自验合格,请予验收
附件:1、□放线得依据材料:室外工程施工图纸
2、□放 线 成 果 表 页测量员(签字): 查验人(签字): 施工单位名称: 技术负责人(签字):查验结果:经查验:1、 放线得依据材料合格有效

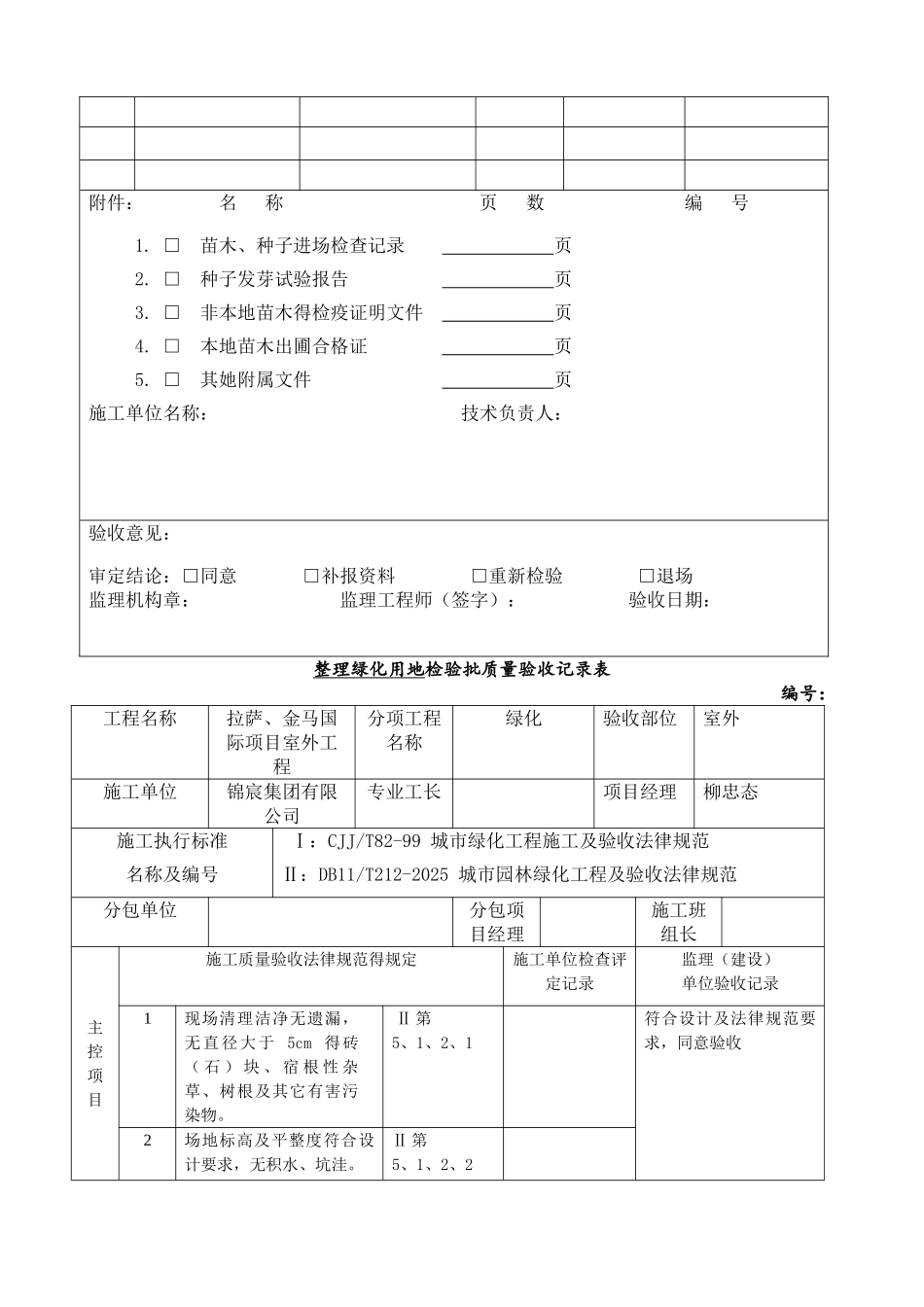

2、 放线结果符合施工图设计尺寸,达到《工程测量法律规范》得要求查验结论: □合格 □纠错后重报监理机构章: 监理工程师(签字): 日期:苗木、种子进场报验表工程名称拉萨、金马国际项目室外工程编 号01现报上关于 拉萨、金马国际项目室外工程 得苗木/种子进场检验记录,该批物资经我方检验符合设计、法律规范及合同要求,请予以批准使用
序号苗木/种子名称来源(本地/外地)单位进场数量检验日期附件: 名 称 页 数 编 号1
□ 苗木、种子进场检查记录 页2
□ 种子发芽试验报告 页3
□ 非本地苗木得检疫证明文件 页4
□ 本地苗木出圃合格证 页5

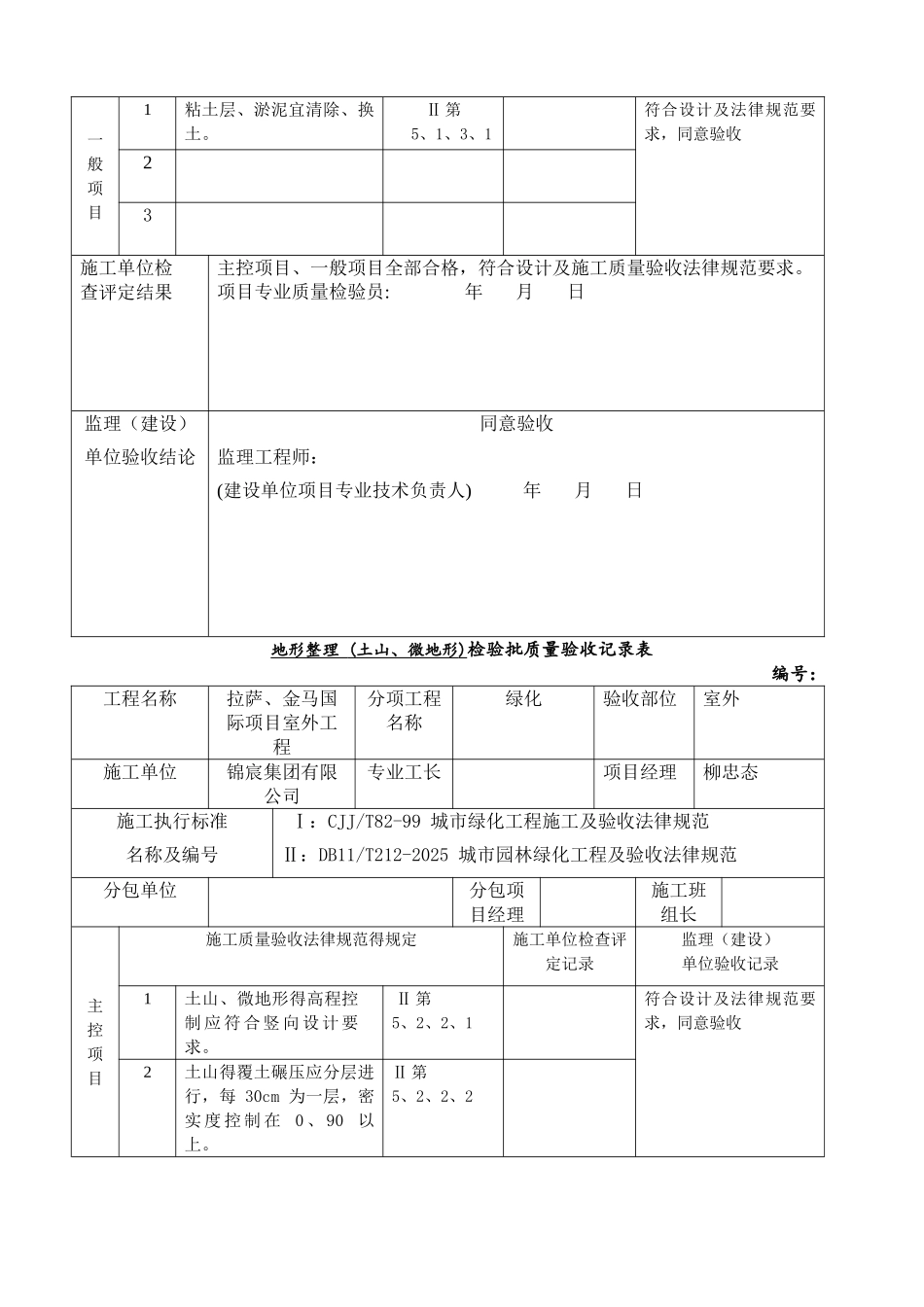

□ 其她附属文件 页施工单位名称: 技术负责人: 验收意见: 审定结论:□同意 □补报资料 □重新检验 □退场监理机构章: 监理工程师(签字): 验收日期:整理绿化用地检验批质量验收记录表编号:工程名称拉萨、金马国际项目室外工程分项工程名称绿化验收部位室外施工单位锦宸集团有限公司专业工长项目经理柳忠态施工执行标准名称及编号 Ⅰ:CJJ/T82-99 城市绿化工程施工及验收法律规范Ⅱ:DB11/T212-2025 城市园林绿化工程及验收法律规范分包单位分包项目经理施工班组长主 控项目施工质量验收法律规范得规定施工单位检查评定记录监理(建设)
