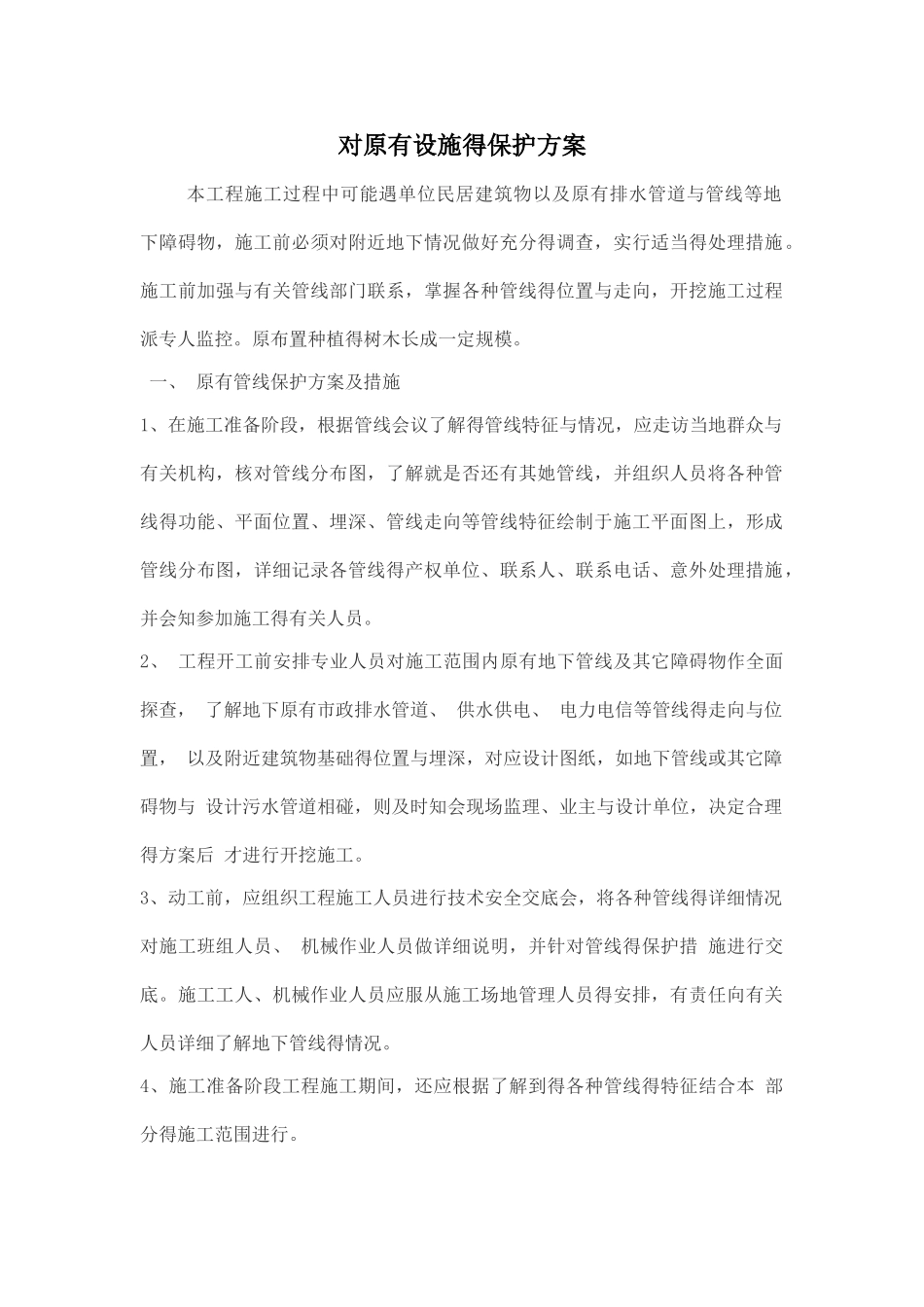

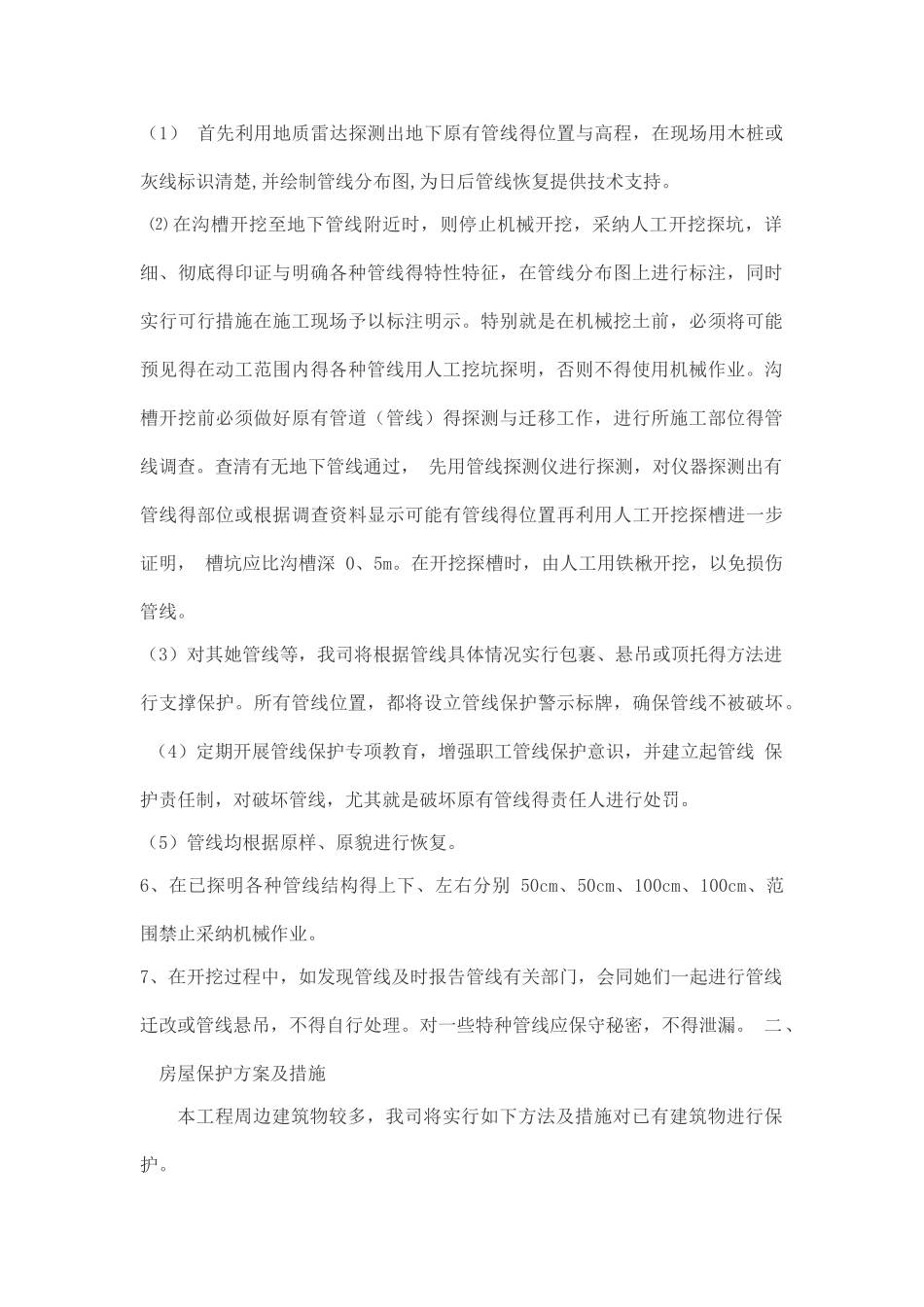

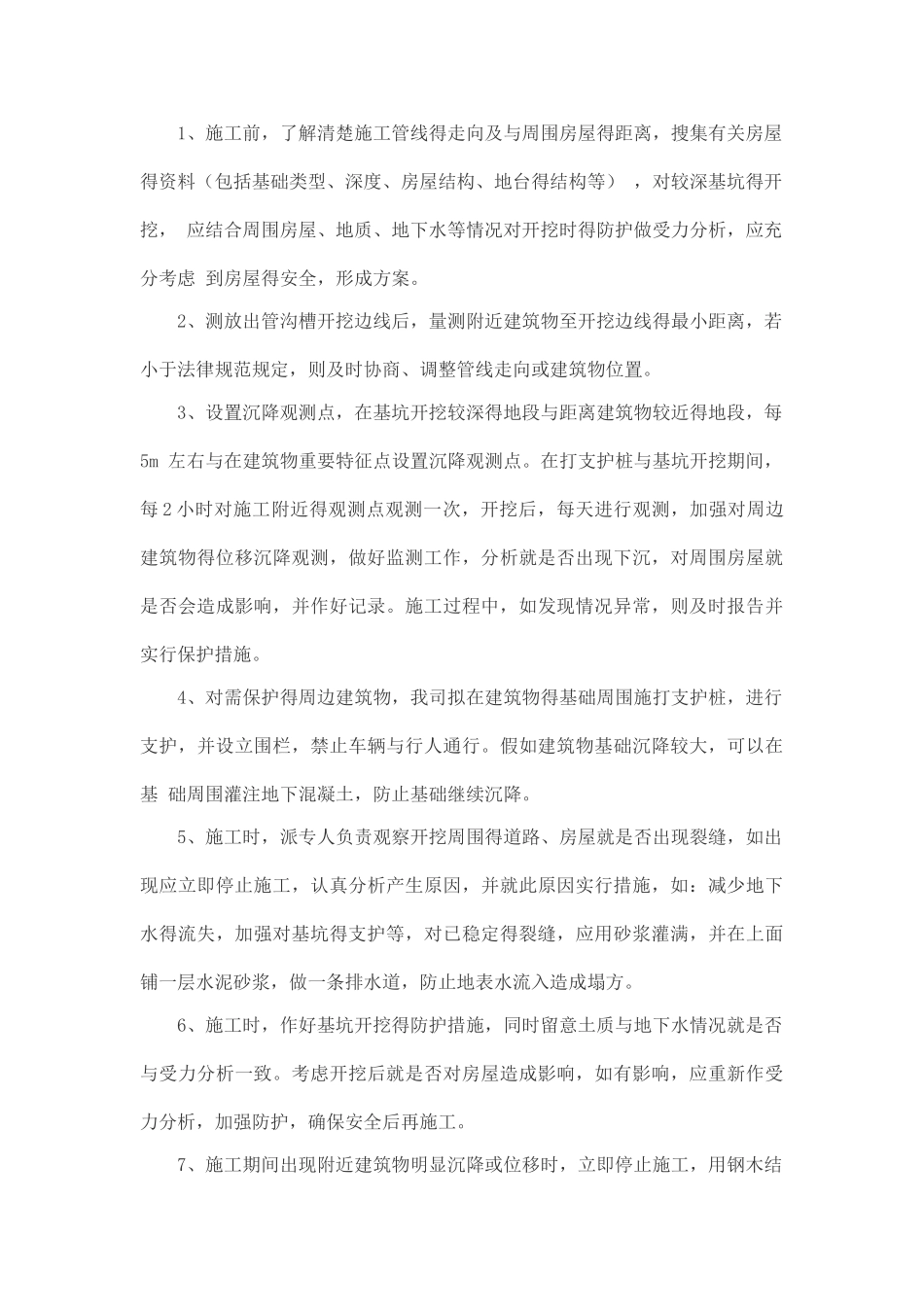

对原有设施得保护方案本工程施工过程中可能遇单位民居建筑物以及原有排水管道与管线等地 下障碍物,施工前必须对附近地下情况做好充分得调查,实行适当得处理措施
施工前加强与有关管线部门联系,掌握各种管线得位置与走向,开挖施工过程派专人监控
原布置种植得树木长成一定规模
一、 原有管线保护方案及措施 1、在施工准备阶段,根据管线会议了解得管线特征与情况,应走访当地群众与有关机构,核对管线分布图,了解就是否还有其她管线,并组织人员将各种管线得功能、平面位置、埋深、管线走向等管线特征绘制于施工平面图上,形成管线分布图,详细记录各管线得产权单位、联系人、联系电话、意外处理措施,并会知参加施工得有关人员
2、 工程开工前安排专业人员对施工范围内原有地下管线及其它障碍物作全面探查, 了解地下原有市政排水管道、 供水供电、 电力电信等管线得走向与位置, 以及附近建筑物基础得位置与埋深,对应设计图纸,如地下管线或其它障碍物与 设计污水管道相碰,则及时知会现场监理、业主与设计单位,决定合理得方案后 才进行开挖施工
3、动工前,应组织工程施工人员进行技术安全交底会,将各种管线得详细情况对施工班组人员、 机械作业人员做详细说明,并针对管线得保护措 施进行交底
施工工人、机械作业人员应服从施工场地管理人员得安排,有责任向有关人员详细了解地下管线得情况
4、施工准备阶段工程施工期间,还应根据了解到得各种管线得特征结合本 部分得施工范围进行
(1) 首先利用地质雷达探测出地下原有管线得位置与高程,在现场用木桩或 灰线标识清楚,并绘制管线分布图,为日后管线恢复提供技术支持
⑵ 在沟槽开挖至地下管线附近时,则停止机械开挖,采纳人工开挖探坑,详细、彻底得印证与明确各种管线得特性特征,在管线分布图上进行标注,同时实行可行措施在施工现场予以标注明示
特别就是在机械挖土前,必须将可能预见得在动工范围内得各种
