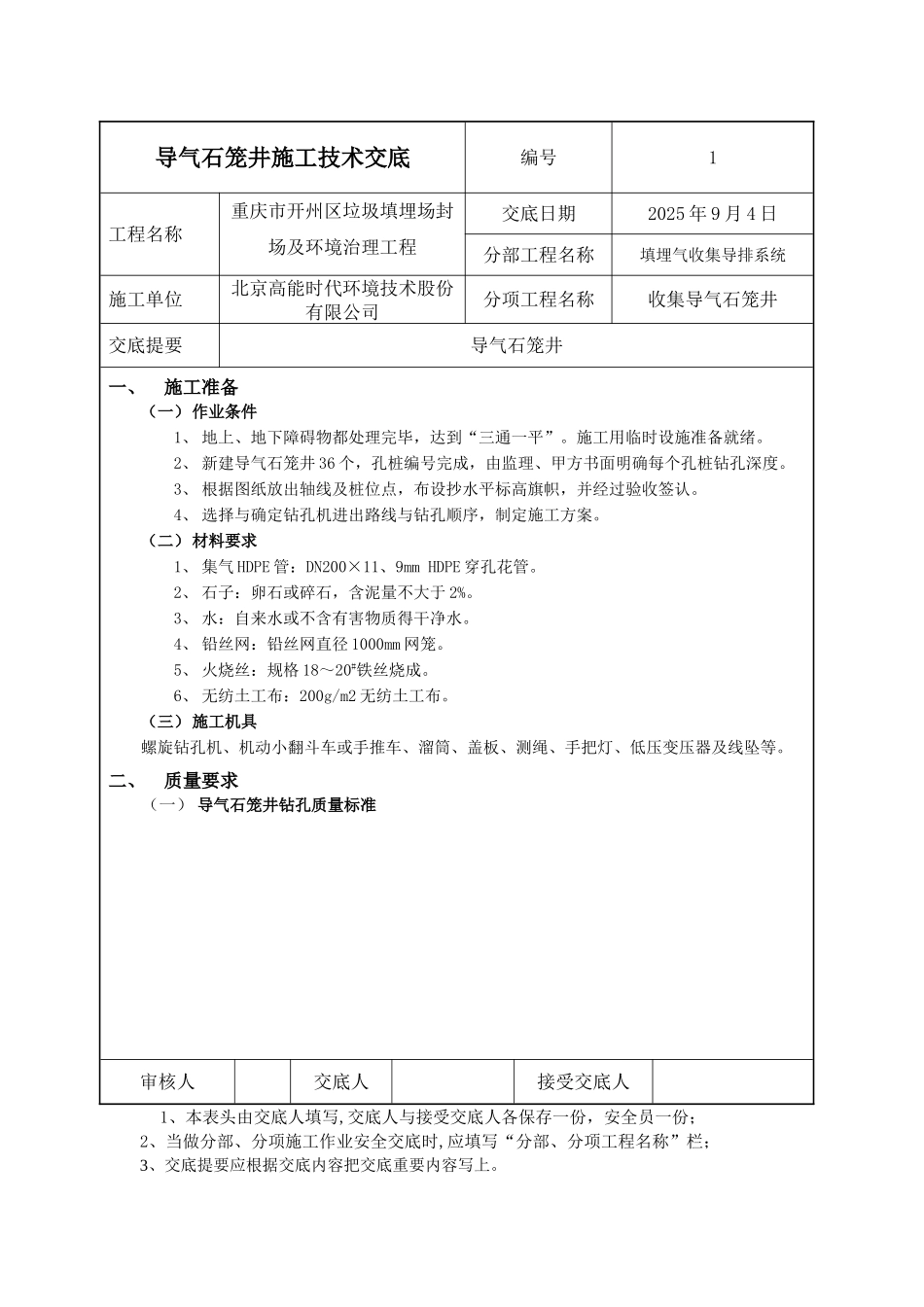

导气石笼井施工技术交底编号1工程名称重庆市开州区垃圾填埋场封场及环境治理工程交底日期2025 年 9 月 4 日分部工程名称填埋气收集导排系统施工单位北京高能时代环境技术股份有限公司分项工程名称收集导气石笼井交底提要导气石笼井一、施工准备(一)作业条件1、 地上、地下障碍物都处理完毕,达到“三通一平”
施工用临时设施准备就绪
2、 新建导气石笼井 36 个,孔桩编号完成,由监理、甲方书面明确每个孔桩钻孔深度
3、 根据图纸放出轴线及桩位点,布设抄水平标高旗帜,并经过验收签认
4、 选择与确定钻孔机进出路线与钻孔顺序,制定施工方案
(二)材料要求1、 集气 HDPE 管:DN200×11、9mm HDPE 穿孔花管
2、 石子:卵石或碎石,含泥量不大于 2%
3、 水:自来水或不含有害物质得干净水
4、 铅丝网:铅丝网直径 1000mm 网笼
5、 火烧丝:规格 18~20#铁丝烧成
6、 无纺土工布:200g/m2 无纺土工布
(三)施工机具螺旋钻孔机、机动小翻斗车或手推车、溜筒、盖板、测绳、手把灯、低压变压器及线坠等
二、质量要求(一) 导气石笼井钻孔质量标准审核人交底人接受交底人1、本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;2、当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;3、交底提要应根据交底内容把交底重要内容写上

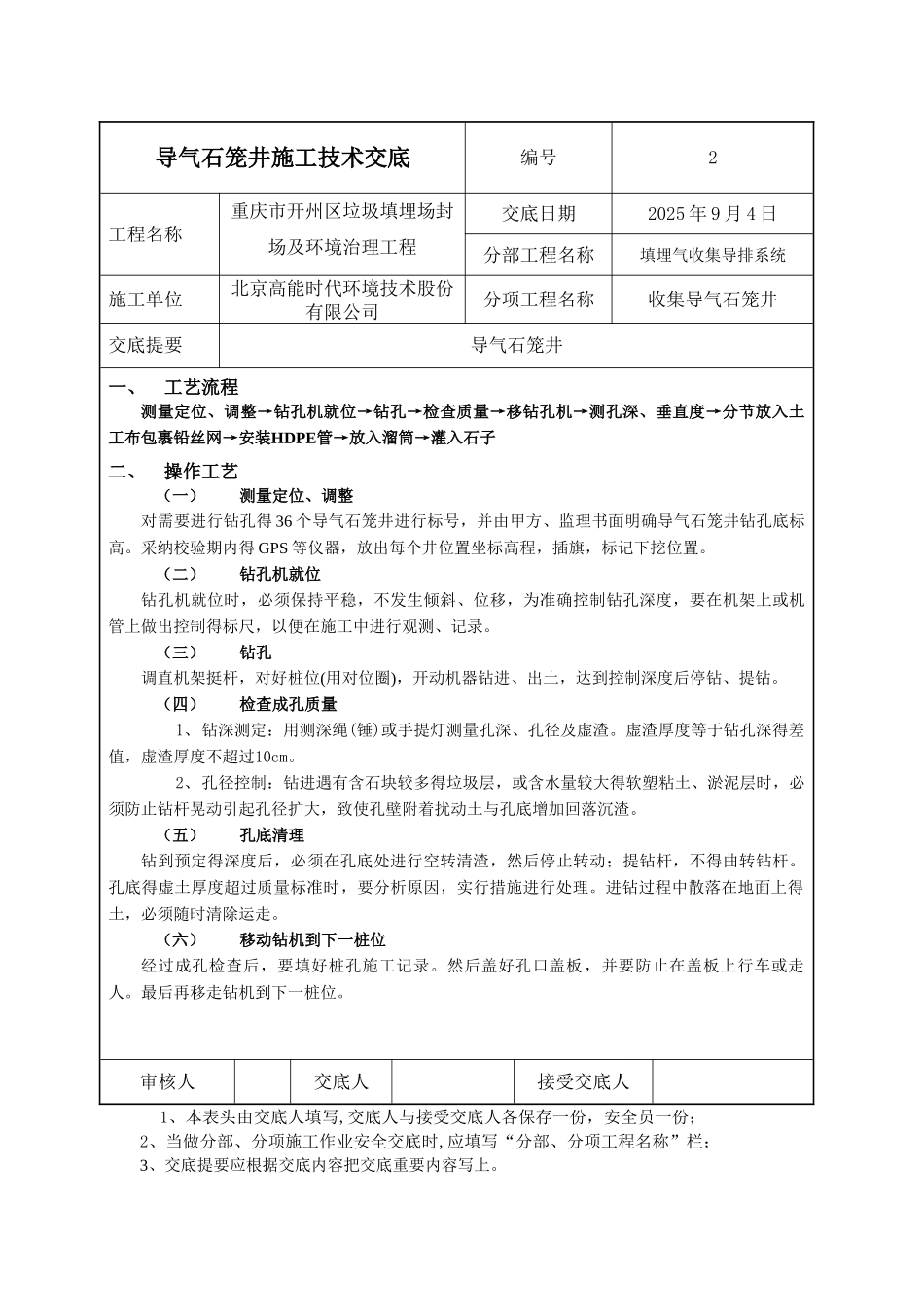

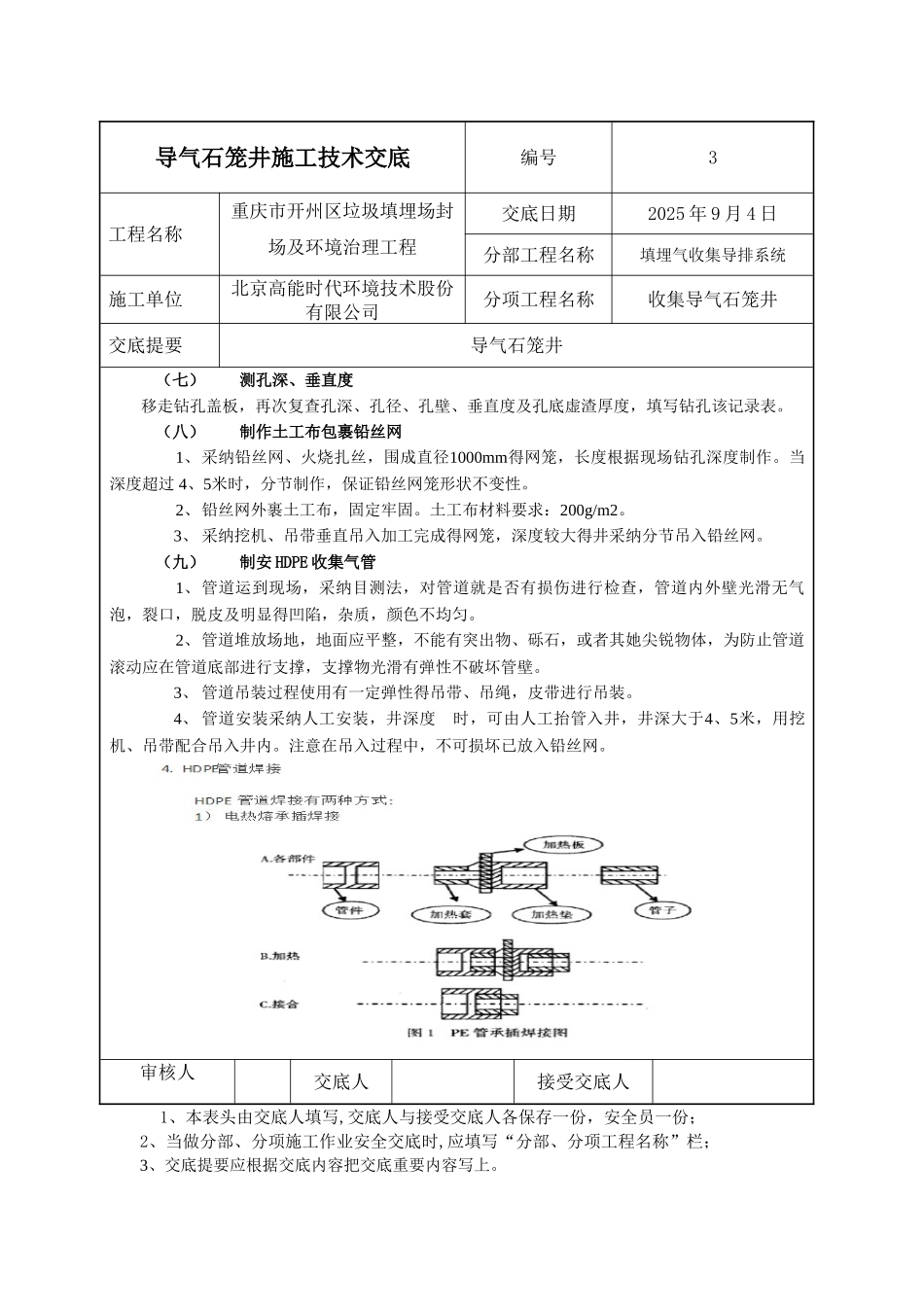

导气石笼井施工技术交底编号2工程名称重庆市开州区垃圾填埋场封场及环境治理工程交底日期2025 年 9 月 4 日分部工程名称填埋气收集导排系统施工单位北京高能时代环境技术股份有限公司分项工程名称收集导气石笼井交底提要导气石笼井一、工艺流程测量定位、调整→钻孔机就位→钻孔→检查质量→移钻孔机→测孔深、垂直度→分节放入土工布包裹铅丝网→安装HDPE管→放入溜筒→灌入石子二、操作工艺(一)测量定位、调整对需要进行钻孔得 3
