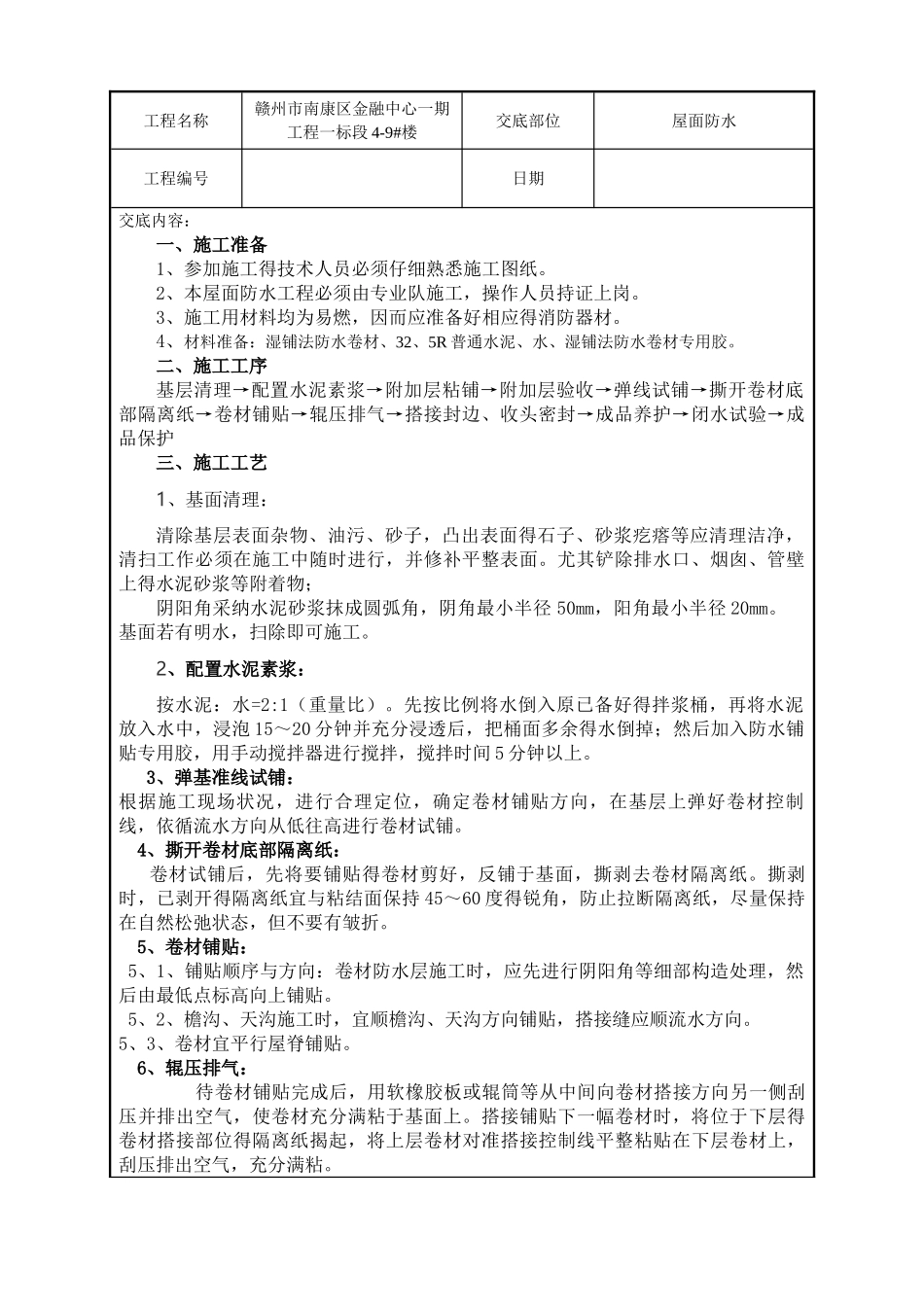

工程名称赣州市南康区金融中心一期工程一标段 4-9#楼交底部位屋面防水工程编号日期交底内容:一、施工准备1、参加施工得技术人员必须仔细熟悉施工图纸
2、本屋面防水工程必须由专业队施工,操作人员持证上岗
3、施工用材料均为易燃,因而应准备好相应得消防器材
4、材料准备:湿铺法防水卷材、32、5R 普通水泥、水、湿铺法防水卷材专用胶
二、施工工序基层清理→配置水泥素浆→附加层粘铺→附加层验收→弹线试铺→撕开卷材底部隔离纸→卷材铺贴→辊压排气→搭接封边、收头密封→成品养护→闭水试验→成品保护三、施工工艺1、基面清理:清除基层表面杂物、油污、砂子,凸出表面得石子、砂浆疙瘩等应清理洁净,清扫工作必须在施工中随时进行,并修补平整表面
尤其铲除排水口、烟囱、管壁上得水泥砂浆等附着物;阴阳角采纳水泥砂浆抹成圆弧角,阴角最小半径 50mm,阳角最小半径 20mm
基面若有明水,扫除即可施工
2、配置水泥素浆:按水泥:水=2:1(重量比)
先按比例将水倒入原已备好得拌浆桶,再将水泥放入水中,浸泡 15~20 分钟并充分浸透后,把桶面多余得水倒掉;然后加入防水铺贴专用胶,用手动搅拌器进行搅拌,搅拌时间 5 分钟以上
3、弹基准线试铺:根据施工现场状况,进行合理定位,确定卷材铺贴方向,在基层上弹好卷材控制线,依循流水方向从低往高进行卷材试铺
4、撕开卷材底部隔离纸: 卷材试铺后,先将要铺贴得卷材剪好,反铺于基面,撕剥去卷材隔离纸
撕剥时,已剥开得隔离纸宜与粘结面保持 45~60 度得锐角,防止拉断隔离纸,尽量保持在自然松弛状态,但不要有皱折
5、卷材铺贴: 5、1、铺贴顺序与方向:卷材防水层施工时,应先进行阴阳角等细部构造处理,然后由最低点标高向上铺贴
5、2、檐沟、天沟施工时,宜顺檐沟、天沟方向铺贴,搭接缝应顺流水方向
5、3、卷材宜平行屋脊铺贴
6、辊压排气: 待卷材铺贴完成后,
