工地监理例会汇报材料

工地监理例会汇报材料_第1页
1/8
工地监理例会汇报材料_第2页
2/8
工地监理例会汇报材料_第3页
3/8

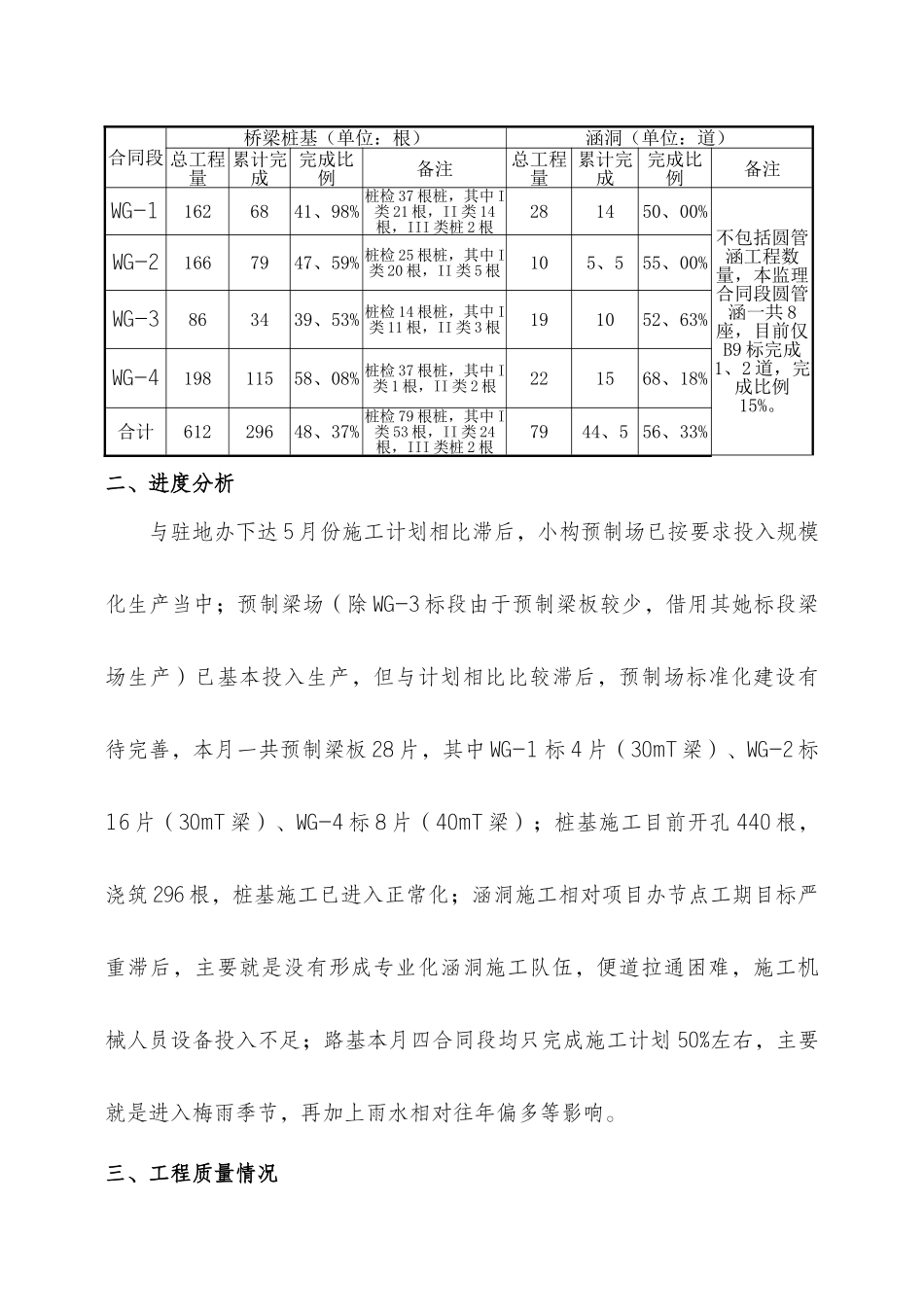

一、工程量完成情况5 月完成工程量见下表: 单位:万元 (截止日期:5 月 22 日) 合同段WG-1WG-2WG-3WG-4合计合同价21647、1119398、8114311、5618706、1374063、615 月计划完成工程量3117、142469、782670、732672、9710930、625 月实际完成工程量1509、421573、011431、091534、216047、735 月实际量占月计划量比例(%)48、42%63、69%53、58%57、40%55、33%累计完成工程量5370、745719、205167、395438、5821695、92累计完成量占合同价比例(%)27、88%30、81%39、61%32、08%31、99%各标段本月累计完成工程量:WG-1 标段:挖方 119、61 万方、路基填筑 96、39 万方;涵洞通道其中基础 18 道、墙身 14 道、盖板 9、4 道;桥梁桩基 68 根、系梁(承台)12 个、墩柱(台身)8 个、盖梁(台帽)1 个、预制梁板 4 片(30mT梁)。WG-2 标段:挖方 139、15 万方、路基填筑 94、65 万方;防护工程1449 方;涵洞通道其中基础 7 道、墙身 5、1 道、盖板 4、7 道;桥梁桩基79 根、预制梁板 16 片(30mT 梁)。 WG-3 标段:挖方 51、95 万方、路基填筑 65、07 万方;圆管涵基础浇筑 1、2 道、管节安装 1、2 道;涵洞通道其中基础 12 道、墙身 10 道、盖板 7、2 道;桥梁桩基 34 根、系梁(承台)3 个、墩柱(台身)6 个、盖梁(台帽)2 个。WG-4 标段:挖方 66、35 万方、路基填筑 56、18 万方;排水工程 520米;涵洞通道基础 21、82 道、墙身 14、82 道,盖板 8、43 道;桥梁桩基115 根、预制梁板 8 片(40mT 梁)。 桥梁桩基、涵洞施工情况统计表 二、进度分析与驻地办下达 5 月份施工计划相比滞后,小构预制场已按要求投入规模化生产当中;预制梁场(除 WG-3 标段由于预制梁板较少,借用其她标段梁场生产)已基本投入生产,但与计划相比比较滞后,预制场标准化建设有待完善,本月一共预制梁板 28 片,其中 WG-1 标 4 片(30mT 梁)、WG-2 标16 片(30mT 梁)、WG-4 标 8 片(40mT 梁);桩基施工目前开孔 440 根,浇筑 296 根,桩基施工已进入正常化;涵洞施工相对项目办节点工期目标严重滞后,主要就是没有形成专业化涵洞施工队伍,便道拉通困难,施工机械人员设备投入不足;路基本月四合同段均只完成施工计划 50%左右,主要就是进入梅雨季节,再加上雨水相对往年偏多等影响。三、工程质量情况合同段 桥梁桩基(单位:根)涵洞(单位:道...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

工地监理例会汇报材料

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
