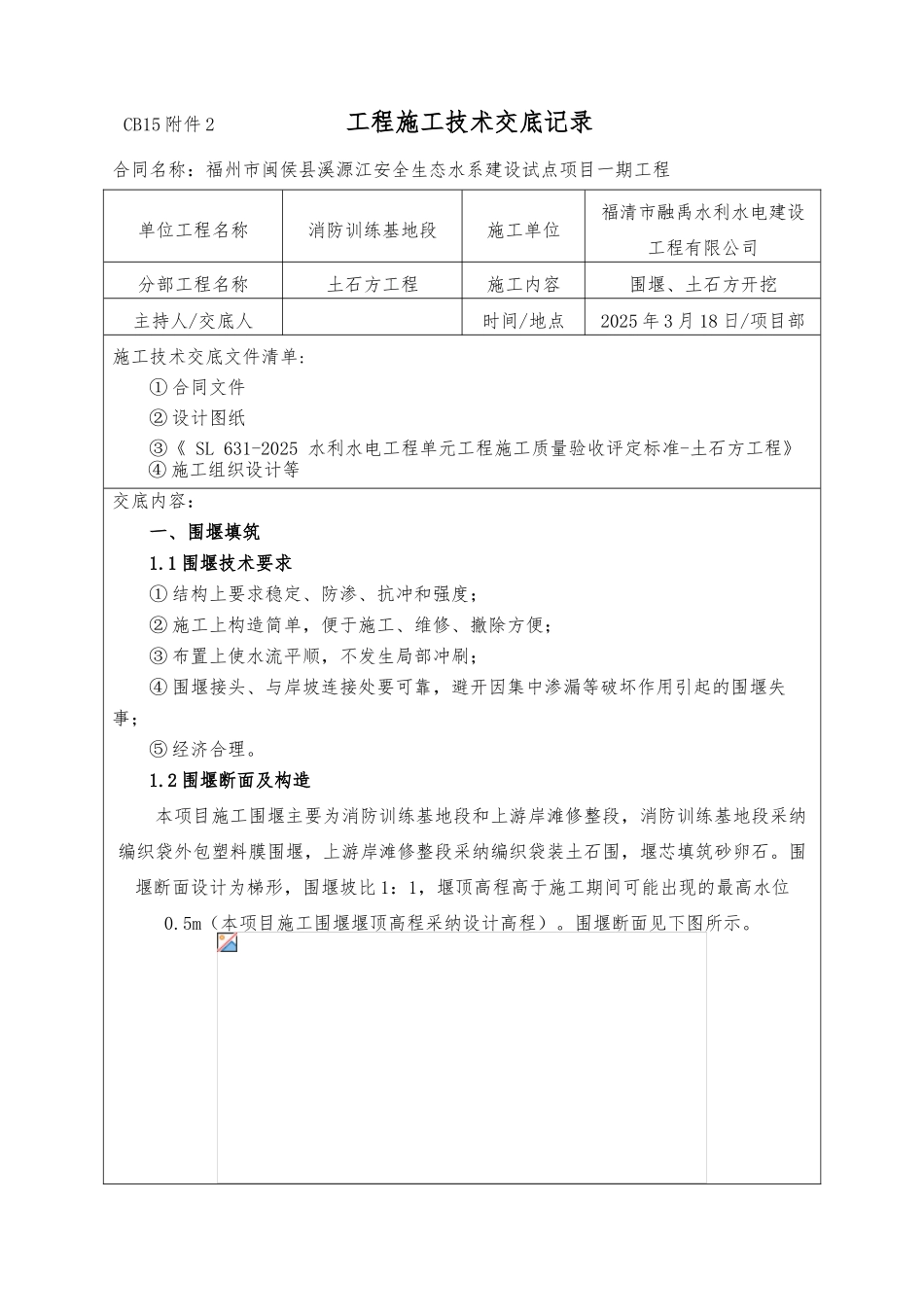

CB15 附件 2 工程施工技术交底记录合同名称:福州市闽侯县溪源江安全生态水系建设试点项目一期工程 单位工程名称消防训练基地段施工单位福清市融禹水利水电建设工程有限公司分部工程名称土石方工程施工内容围堰、土石方开挖主持人/交底人时间/地点2025 年 3 月 18 日/项目部施工技术交底文件清单:① 合同文件② 设计图纸③《 SL 631-2025 水利水电工程单元工程施工质量验收评定标准-土石方工程》④ 施工组织设计等交底内容:一、围堰填筑1
1 围堰技术要求① 结构上要求稳定、防渗、抗冲和强度;② 施工上构造简单,便于施工、维修、撤除方便;③ 布置上使水流平顺,不发生局部冲刷;④ 围堰接头、与岸坡连接处要可靠,避开因集中渗漏等破坏作用引起的围堰失事;⑤ 经济合理
2 围堰断面及构造本项目施工围堰主要为消防训练基地段和上游岸滩修整段,消防训练基地段采纳编织袋外包塑料膜围堰,上游岸滩修整段采纳编织袋装土石围,堰芯填筑砂卵石
围堰断面设计为梯形,围堰坡比 1:1,堰顶高程高于施工期间可能出现的最高水位0
5m(本项目施工围堰堰顶高程采纳设计高程)
围堰断面见下图所示
以上围堰为参考断面,现场实施可根据实际地形进行调整
3 围堰材料开挖土:利用开挖土料及土方装编织袋进行围堰填筑
4 工艺流程1
5 围堰填筑施工围堰施工⑴ 进行现场勘察,查看现场水文地质情况,另外选择好围堰用取土场地、准备好编织袋及其他有关工具、材料
⑵ 根据现场实际情况测定出围堰位置
⑶ 编织袋装土为袋容量的 75%左右,并用麻绳或绑扎丝缝好袋口
土袋投放前尽可能清除堰底河床上的块石、树根、杂草等,以减少渗漏;投放土袋时不宜采纳抛投,应采纳顺坡滑溜的方式,并要求上下层互相错缝,且尽可能堆码整齐,以增强围堰的整体稳固性
在水中投放编织袋,可用一对带钩子的杆子钩送就位
外侧丝袋可装小卵石或粗石子以避开
