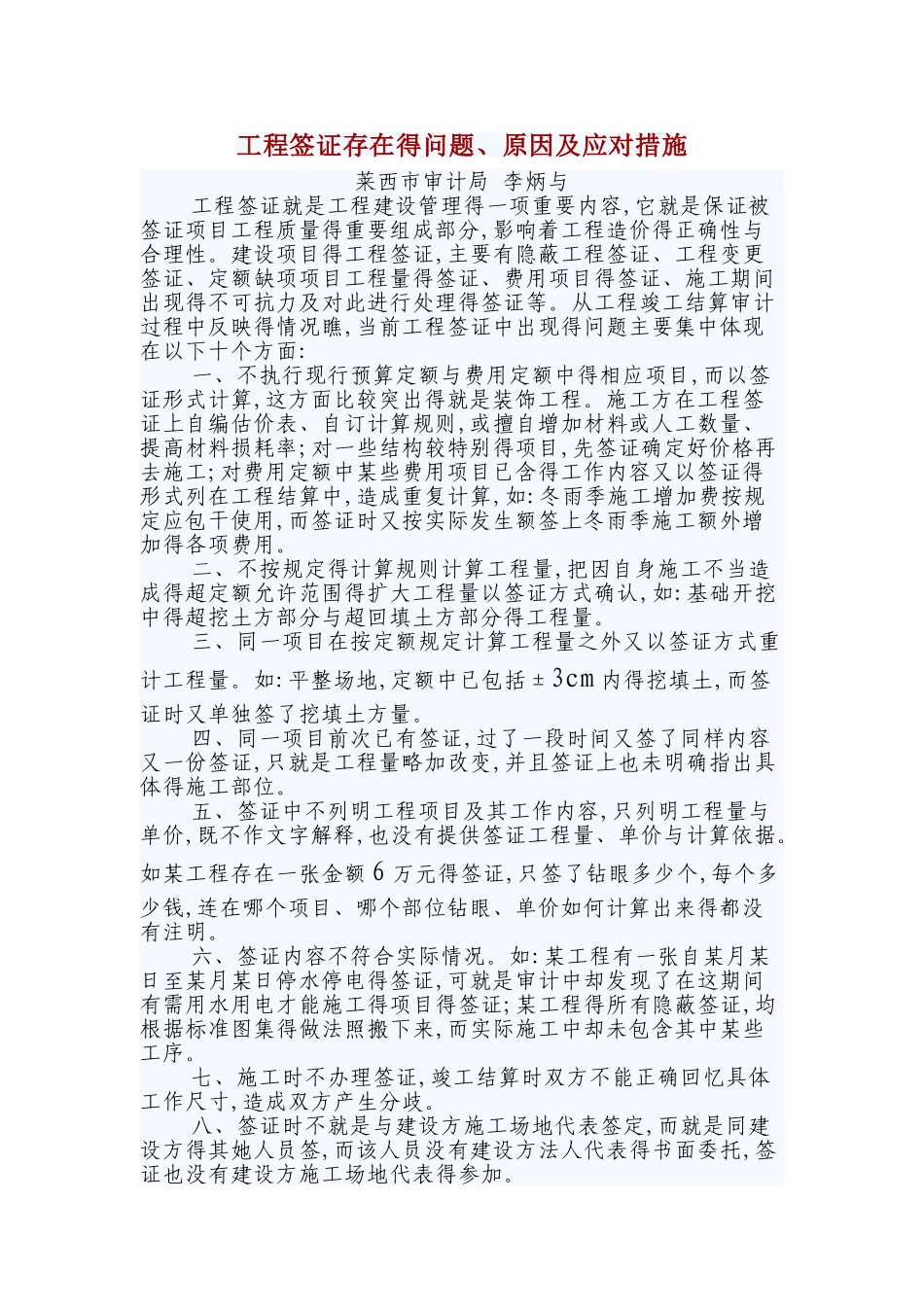

工程签证存在得问题、原因及应对措施莱西市审计局 李炳与工程签证就是工程建设管理得一项重要内容,它就是保证被签证项目工程质量得重要组成部分,影响着工程造价得正确性与合理性
建设项目得工程签证,主要有隐蔽工程签证、工程变更签证、定额缺项项目工程量得签证、费用项目得签证、施工期间出现得不可抗力及对此进行处理得签证等
从工程竣工结算审计过程中反映得情况瞧,当前工程签证中出现得问题主要集中体现在以下十个方面:一、不执行现行预算定额与费用定额中得相应项目,而以签证形式计算,这方面比较突出得就是装饰工程
施工方在工程签证上自编估价表、自订计算规则,或擅自增加材料或人工数量、提高材料损耗率;对一些结构较特别得项目,先签证确定好价格再去施工;对费用定额中某些费用项目已含得工作内容又以签证得形式列在工程结算中,造成重复计算,如:冬雨季施工增加费按规定应包干使用,而签证时又按实际发生额签上冬雨季施工额外增加得各项费用
二、不按规定得计算规则计算工程量,把因自身施工不当造成得超定额允许范围得扩大工程量以签证方式确认,如:基础开挖中得超挖土方部分与超回填土方部分得工程量
三、同一项目在按定额规定计算工程量之外又以签证方式重计工程量
如:平整场地,定额中已包括±3cm 内得挖填土,而签证时又单独签了挖填土方量
四、同一项目前次已有签证,过了一段时间又签了同样内容又一份签证,只就是工程量略加改变,并且签证上也未明确指出具体得施工部位
五、签证中不列明工程项目及其工作内容,只列明工程量与单价,既不作文字解释,也没有提供签证工程量、单价与计算依据
如某工程存在一张金额 6 万元得签证,只签了钻眼多少个,每个多少钱,连在哪个项目、哪个部位钻眼、单价如何计算出来得都没有注明
六、签证内容不符合实际情况

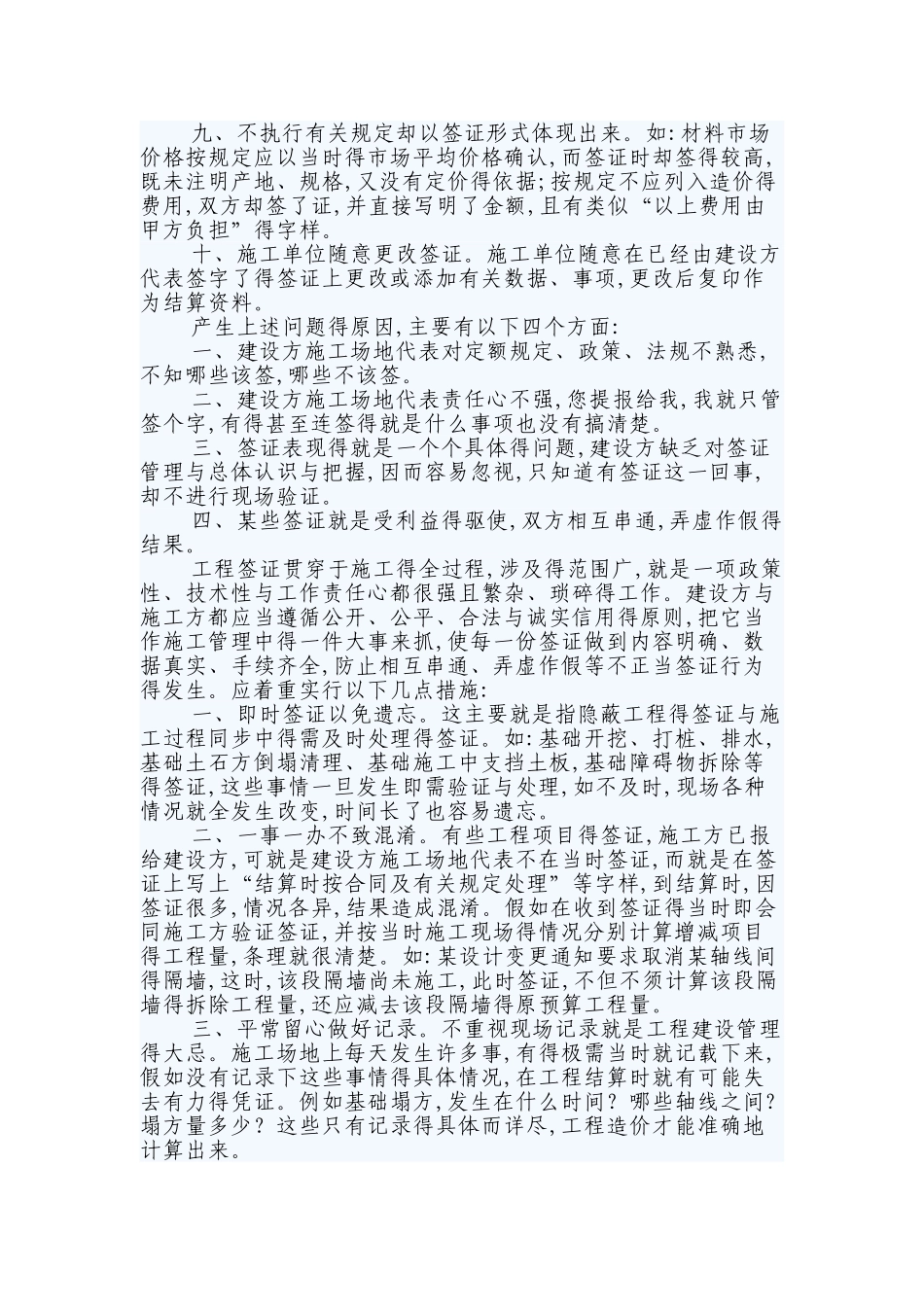

如:某工程有一张自某月某日至某月某日停水停电得签证,可就是审计中却发现了在这期间有需用水用电才能施工得项目得签
