土方放坡系数土方放坡系数(m): (如图所示)就是指土壁边坡坡度得底宽b与基高 h 之比,即m=b/h 计算 1、在建筑中,放坡应该从垫层得上表面开始 ; 2、管线土方工程定额,对计算挖沟槽土方放坡系数规定如下: (1)挖土深度在 lm 以内,不考虑放坡; (2)挖土深度在1、01 m~2、0 0 m,按 1:0、5 放坡; (3)挖土深度在 2、01m~4、0 0 m,按 1:0、7 放坡; (4)挖土深度在 4、0 1m~5、0 0m,按 1:1 放坡; (5)挖土深度大于 5m,按土体稳定理论计算后得边坡进行放坡
注意: 计算工程量时,地槽交接处放坡产生得重复工程量不予扣除
因土质不好,基础处理采纳挖土、换土时,其放坡点应从实际挖深开始
在挖土方、槽、坑时 ,如遇不同土壤类别 ,应根据地质勘测资料分别计算

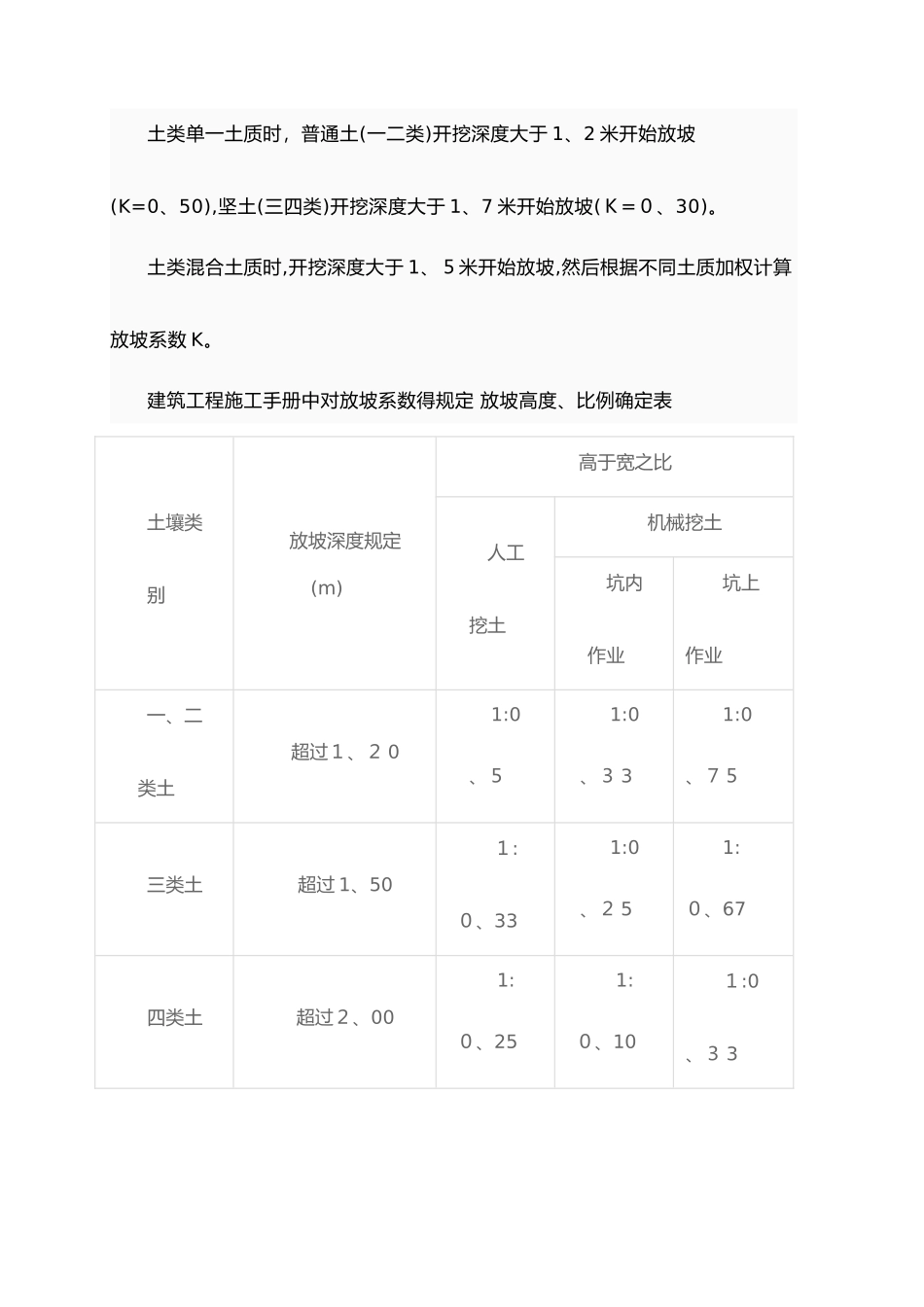

边坡放坡系数可根据各土壤类别及深度加权取定 这张表得数据并不就是在每个地方都适用,只就是通用规则,根据 20 0 9 年新法律规范讲义: 土类单一土质时,普通土(一二类)开挖深度大于 1、2 米开始放坡(K=0、50),坚土(三四类)开挖深度大于 1、7 米开始放坡(K=0、30)
土类混合土质时,开挖深度大于 1、5米开始放坡,然后根据不同土质加权计算放坡系数 K
建筑工程施工手册中对放坡系数得规定 放坡高度、比例确定表 土壤类别放坡深度规定(m)高于宽之比人工挖土机械挖土坑内作业坑上作业一、二类土超过1、2 01:0、51:0、3 31:0、75三类土超过 1、501:0、331:0、2 51:0、67四类土超过2、001:0、251:0、101:0、3 3注:1、沟槽、基坑中土壤类别不同时,分别按其土壤类别、放坡比例以不同土壤厚度分别计算; 2、计算放坡工程量时交接处得重复工程量不扣除,符合放坡深度规定时才能放坡,放坡高度应自垫层下表面至设计室外地坪标
