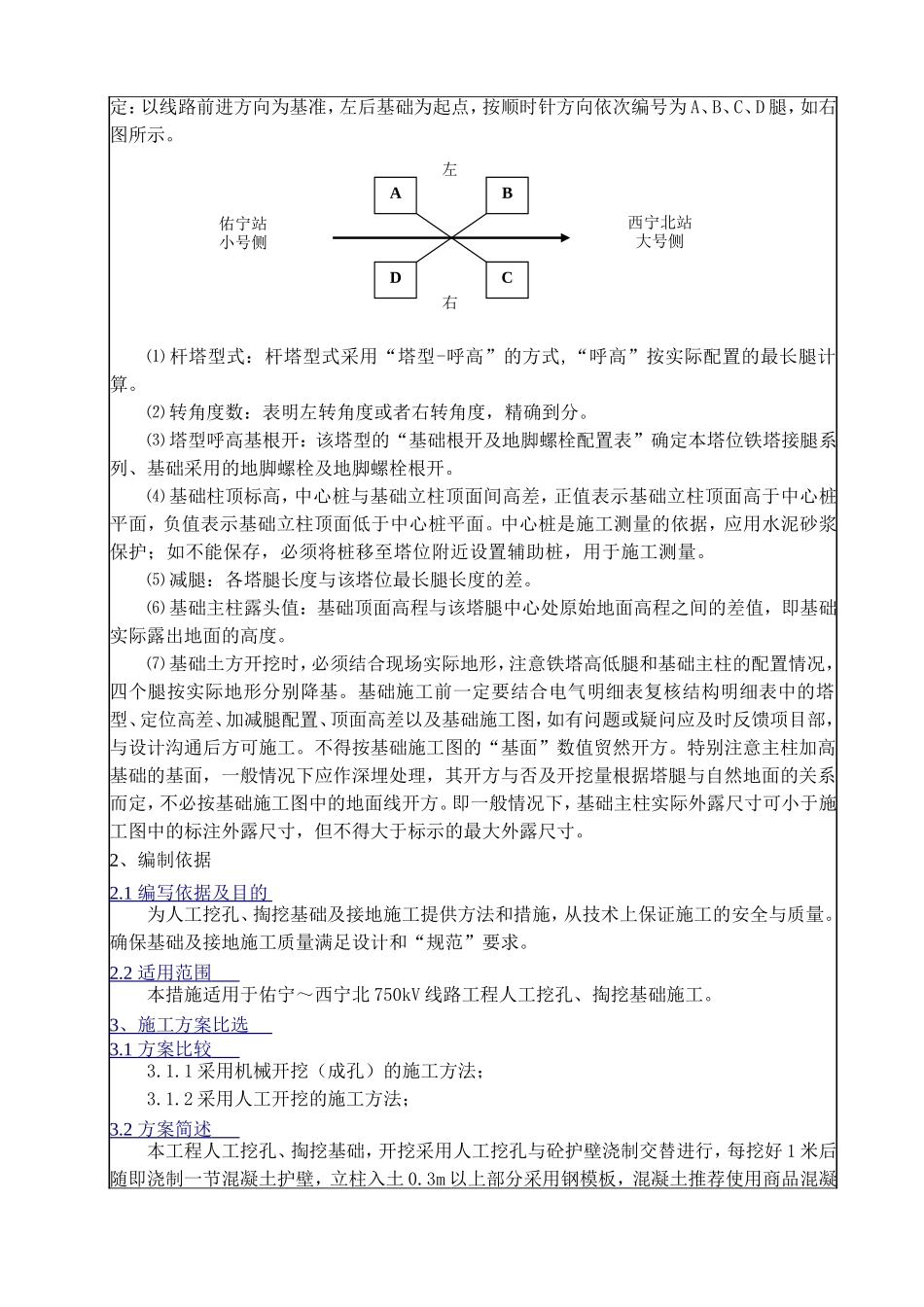

交 底 记 录工程名称:佑宁~西宁北 750kV 线路工程(01 标) 编号:SJSX6-SG01-项目名称交底单位交底主持人签名交底日期交底级别□公司级 □项目部级 □施工队级接受交底人签名:见签到表交底作业项目:人工挖孔、掏挖基础施工专项方案主要交底内容:1 、工程概况 1.1 、 工程概况 新建线路起于青海省互助县五十乡北 2 公里处的佑宁 750kV 变电站,止于互助与大通交界处双回路塔(G3126)。本标段 I 回线路长约 51.149km,II 回线路长约 51.537km,其中 I 回和II 回同塔架设线路长 11.854km,线路长度折单合计 102.686km。铁塔共计 192 基,其中直线塔 126 基,耐张塔 66 基。10mm 轻冰区、15mm 中冰区导线采用为 6× JL/G1A-500/45 钢芯铝绞线,20mm 重冰区导线采用 6× JL/G1A-500/65 钢芯铝绞线。单回路段架设一根普通地线JLB20A-150 铝包钢绞线和一根光缆 OPGW-150,同塔双回路段架设双光缆。1.2 工程特点1.2.1 运输条件地形主要为山地和高山,施工材料、工器具无法直接运输到位。为避免树木砍伐、临时道路的修筑造成的永久性水土流失等环保问题。地形条件满足索道搭设要求的,均采用货运索道进行设备材料运输。1.2.2 地形、地质、地貌情况沿线跨越的地貌单元主要为中山区、高中山区、山间洼地及河流阶地地貌;沿线不良地质作用主要有崩塌、滑坡、落水洞等。沿线所在的中山区、高中山区段地下水位埋藏比较深。普通土 24%、岩石 24%、松砂石 52%。线路所经地区为丘陵 22.6%、山地 43.4%、高山 34%。本标段线路跨越成片林区长度约为 12.011km。海拔高度:介于 2500~3500m 之间。1.3 基础技术参数1.3.1 人工挖孔、掏挖基础共计 101 条腿,基础埋深 10.8m~19.5m,部分埋深均大于15m。人工挖孔、掏挖基础孔直径为 1.3m~1.9m,单腿方量为 5.53~51.63 方。基础采用 C25混凝土浇制,主筋采用22、 25、 28、 32 螺纹钢,人工挖孔、掏挖基础采用边挖孔边浇筑护壁施工,护壁混凝土等级同基础混凝土等级一致为 C25 砼。1.3.2 掏挖基础共计 367 条腿,基础埋深 5.7m~11m,埋深均大于 5m。掏挖基础孔直径为0.9m~1.6m,单腿方量为 4.96~48.86 方。基础采用 C25 混凝土浇制,主筋采用22、 25、28、 32 螺纹钢,掏挖基础采用边挖孔边浇筑护壁施工,护壁混凝土等级同基础混凝土等级一致为 C25 砼。1.4 接地型式 接地框及射线采用 φ12 圆钢,接地体可在基础回填...
