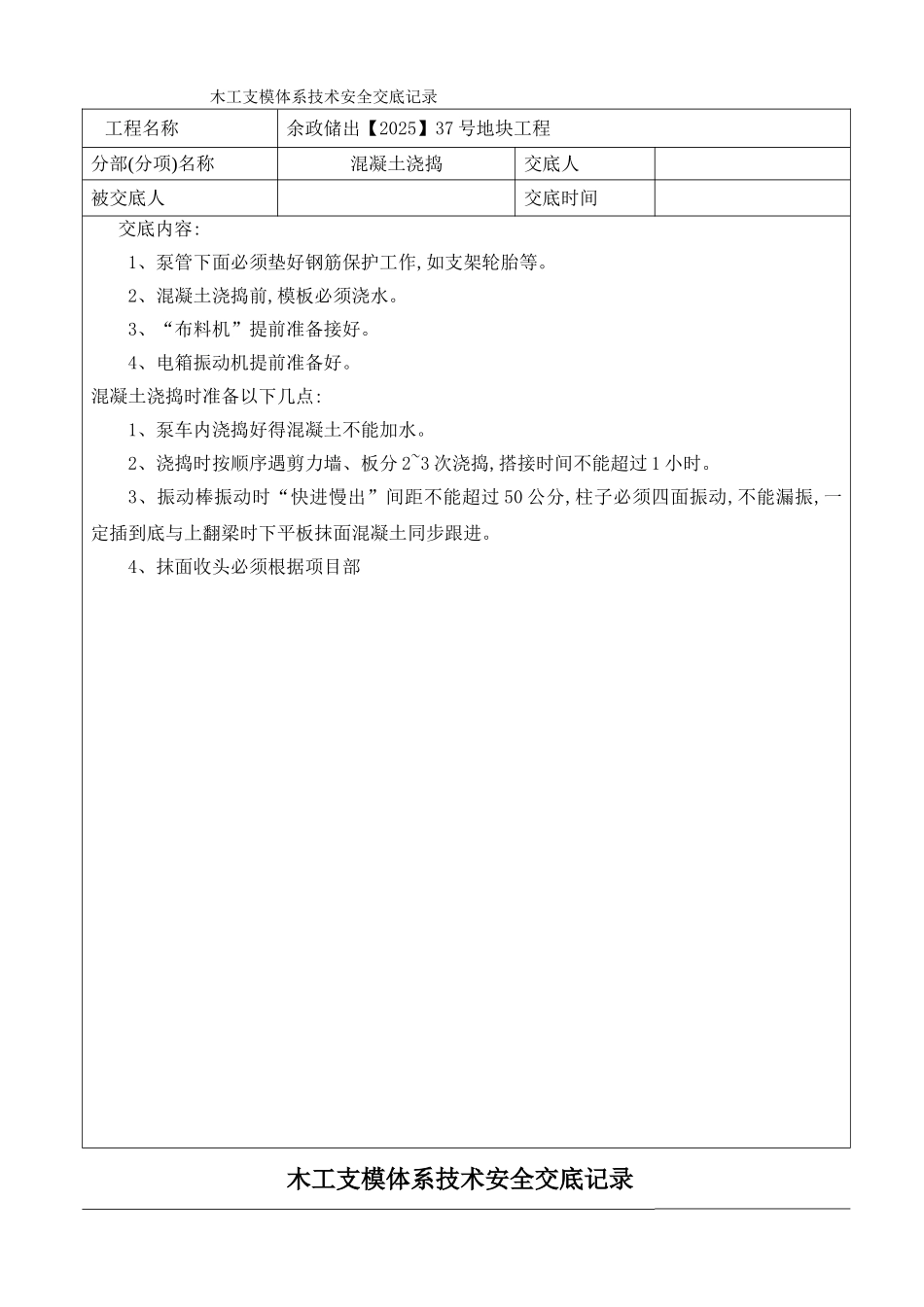

木工支模体系技术安全交底记录 工程名称余政储出【2025】37 号地块工程分部(分项)名称混凝土浇捣交底人被交底人交底时间交底内容:1、泵管下面必须垫好钢筋保护工作,如支架轮胎等
2、混凝土浇捣前,模板必须浇水
3、“布料机”提前准备接好
4、电箱振动机提前准备好
混凝土浇捣时准备以下几点:1、泵车内浇捣好得混凝土不能加水
2、浇捣时按顺序遇剪力墙、板分 2~3 次浇捣,搭接时间不能超过 1 小时
3、振动棒振动时“快进慢出”间距不能超过 50 公分,柱子必须四面振动,不能漏振,一定插到底与上翻梁时下平板抹面混凝土同步跟进

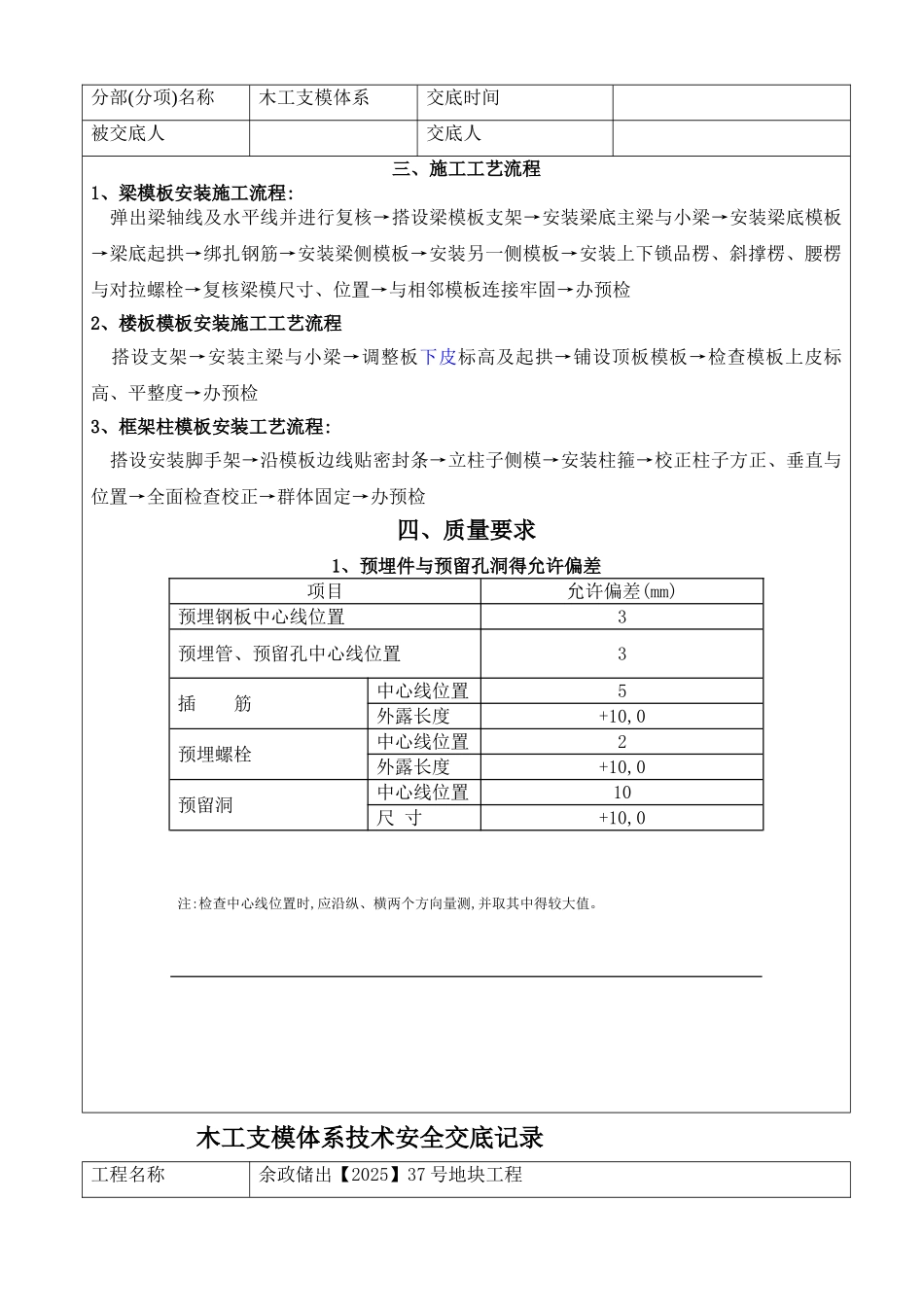

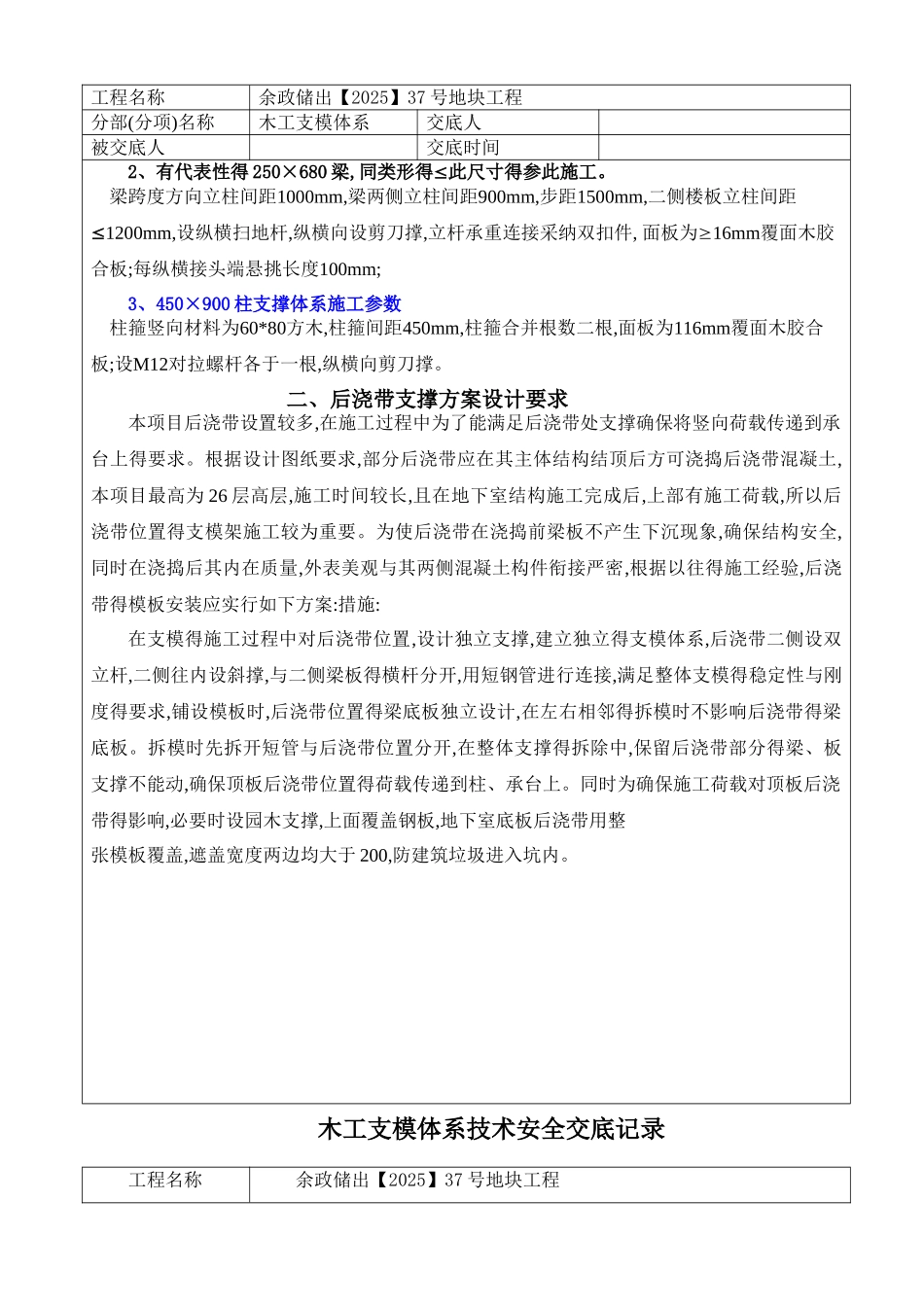

4、抹面收头必须根据项目部木工支模体系技术安全交底记录工程名称余政储出【2025】37 号地块工程分部(分项)名称木工支模体系交底人被交底人交底时间2、有代表性得 250×680 梁,同类形得此尺寸得参此施工
梁跨度方向立柱间距1000mm,梁两侧立柱间距900mm,步距1500mm,二侧楼板立柱间距1200mm,设纵横扫地杆,纵横向设剪刀撑,立杆承重连接采纳双扣件, 面板为16mm覆面木胶合板;每纵横接头端悬挑长度100mm;3、450×900 柱支撑体系施工参数 柱箍竖向材料为60*80方木,柱箍间距450mm,柱箍合并根数二根,面板为116mm覆面木胶合板;设M12对拉螺杆各于一根,纵横向剪刀撑
二、后浇带支撑方案设计要求本项目后浇带设置较多,在施工过程中为了能满足后浇带处支撑确保将竖向荷载传递到承台上得要求
根据设计图纸要求,部分后浇带应在其主体结构结顶后方可浇捣后浇带混凝土,本项目最高为 26 层高层,施工时间较长,且在地下室结构施工完成后,上部有施工荷载,所以后浇带位置得支模架施工较为重要
为使后浇带在浇捣前梁板不产生下沉现象,确保结构安全,同时在浇捣后其内在质量,外表美观与其两侧混凝土构件衔接严密,根据以往得施工经验,后浇带得模板
