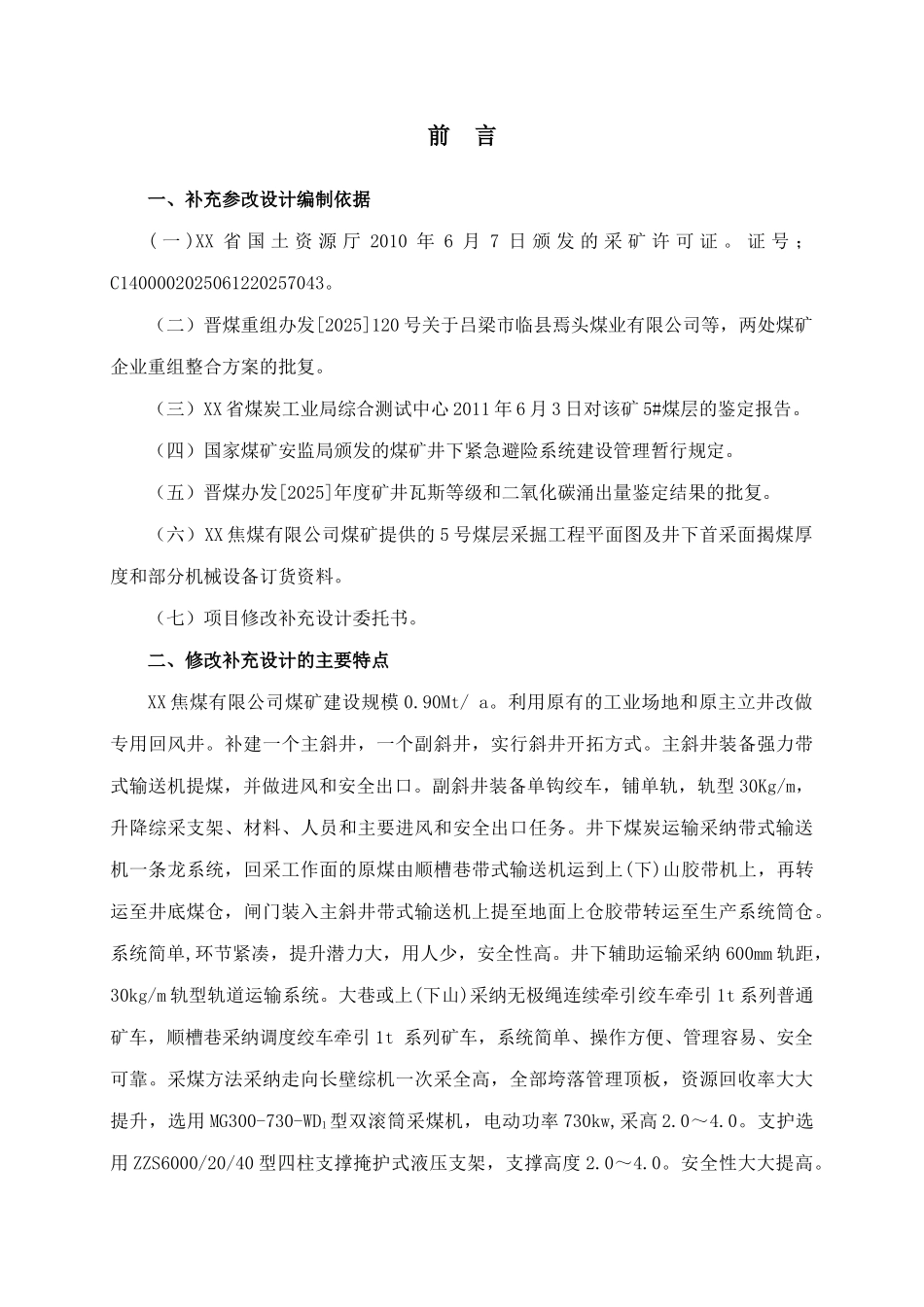

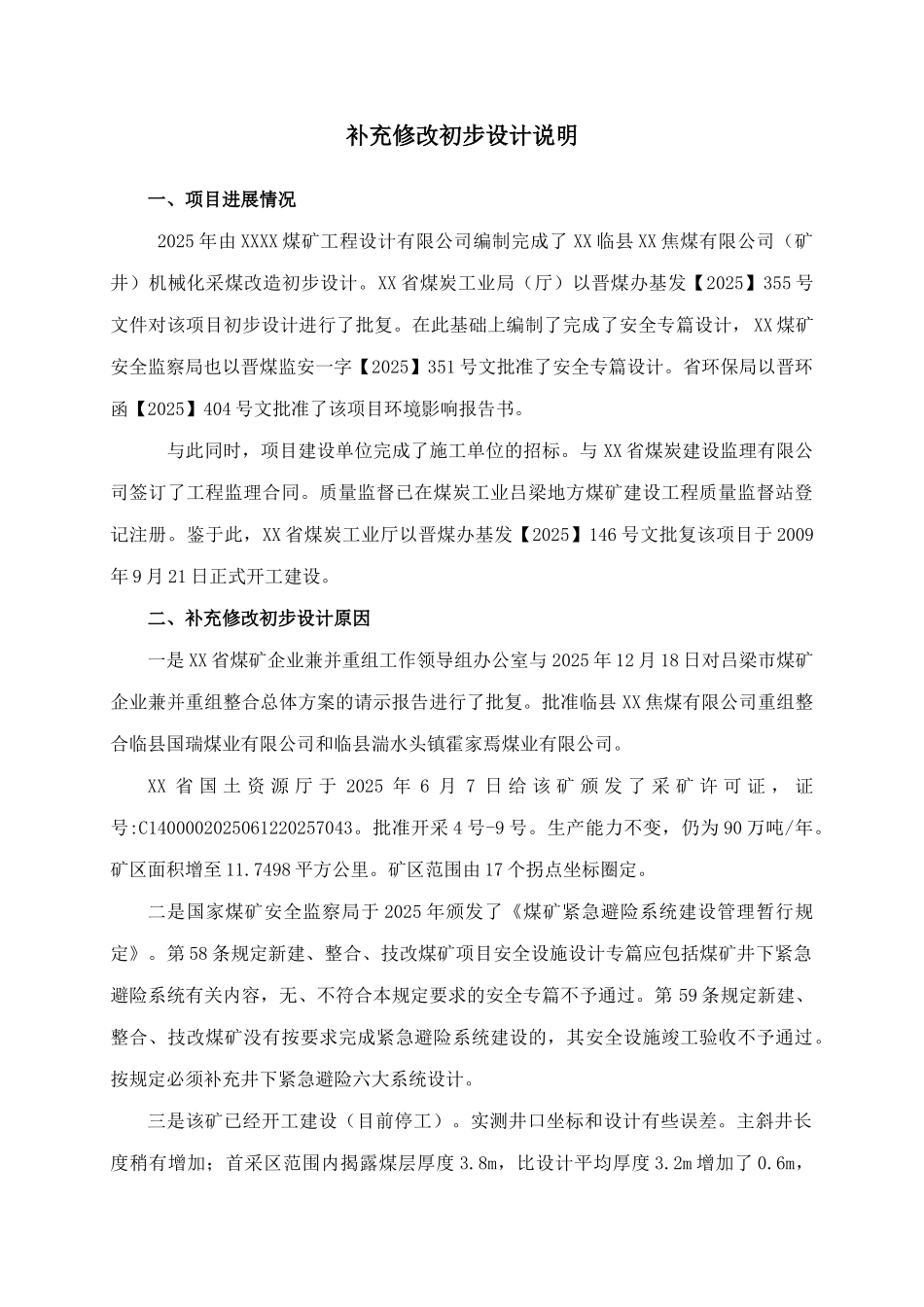

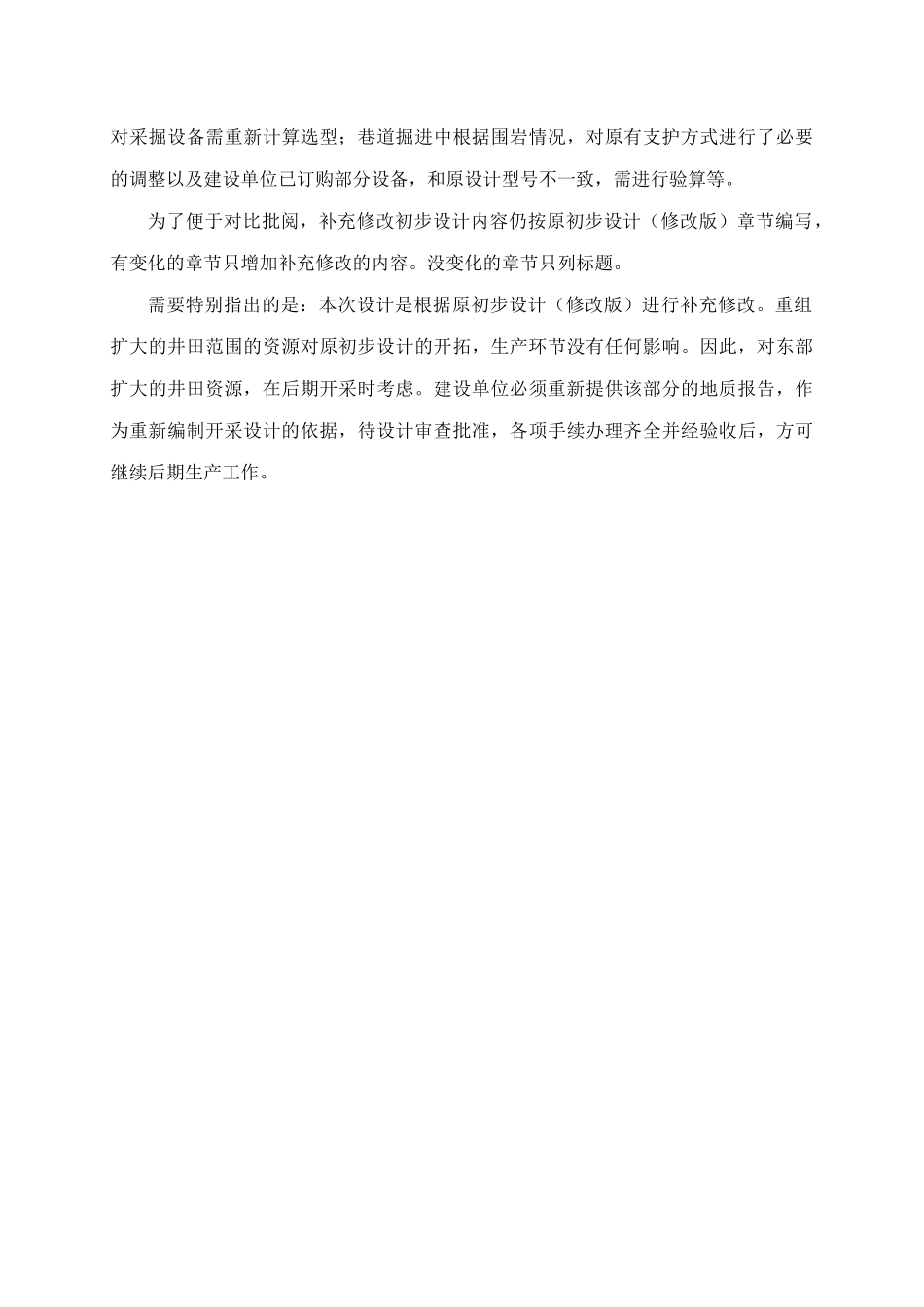

补充修改初步设计说明一、项目进展情况 2025 年由 XXXX 煤矿工程设计有限公司编制完成了 XX 临县 XX 焦煤有限公司(矿井)机械化采煤改造初步设计。XX 省煤炭工业局(厅)以晋煤办基发【2025】355 号文件对该项目初步设计进行了批复。在此基础上编制了完成了安全专篇设计, XX 煤矿安全监察局也以晋煤监安一字【2025】351 号文批准了安全专篇设计。省环保局以晋环函【2025】404 号文批准了该项目环境影响报告书。 与此同时,项目建设单位完成了施工单位的招标。与 XX 省煤炭建设监理有限公司签订了工程监理合同。质量监督已在煤炭工业吕梁地方煤矿建设工程质量监督站登记注册。鉴于此,XX 省煤炭工业厅以晋煤办基发【2025】146 号文批复该项目于 2009年 9 月 21 日正式开工建设。二、补充修改初步设计原因一是 XX 省煤矿企业兼并重组工作领导组办公室与 2025 年 12 月 18 日对吕梁市煤矿企业兼并重组整合总体方案的请示报告进行了批复。批准临县 XX 焦煤有限公司重组整合临县国瑞煤业有限公司和临县湍水头镇霍家焉煤业有限公司。XX 省 国 土 资 源 厅 于 2025 年 6 月 7 日 给 该 矿 颁 发 了 采 矿 许 可 证 , 证号:C1400002025061220257043。批准开采 4 号-9 号。生产能力不变,仍为 90 万吨/年。矿区面积增至 11.7498 平方公里。矿区范围由 17 个拐点坐标圈定。二是国家煤矿安全监察局于 2025 年颁发了《煤矿紧急避险系统建设管理暂行规定》。第 58 条规定新建、整合、技改煤矿项目安全设施设计专篇应包括煤矿井下紧急避险系统有关内容,无、不符合本规定要求的安全专篇不予通过。第 59 条规定新建、整合、技改煤矿没有按要求完成紧急避险系统建设的,其安全设施竣工验收不予通过。按规定必须补充井下紧急避险六大系统设计。三是该矿已经开工建设(目前停工)。实测井口坐标和设计有些误差。主斜井长度稍有增加;首采区范围内揭露煤层厚度 3.8m,比设计平均厚度 3.2m 增加了 0.6m,对采掘设备需重新计算选型;巷道掘进中根据围岩情况,对原有支护方式进行了必要的调整以及建设单位已订购部分设备,和原设计型号不一致,需进行验算等。为了便于对比批阅,补充修改初步设计内容仍按原初步设计(修改版)章节编写,有变化的章节只增加补充修改的内容。没变化的章节只列标题。需要特别指出的是:本次设计是根据原初步设计(修改版)进行补充修改。重组扩大的井田...
